主要工程项目的施工方案、方法与技术措施1
1 总体施工方案当完成现场详细踏勘后,根据总体施工计划的安排,分系统施工部制定分项施工计划和时间表,由具有丰富施工经验的专人负责实施
为了合理安排进度在现场设备安装阶段,我们采取将同类设备合期进行安装,这样以便于整体进度上的总协调

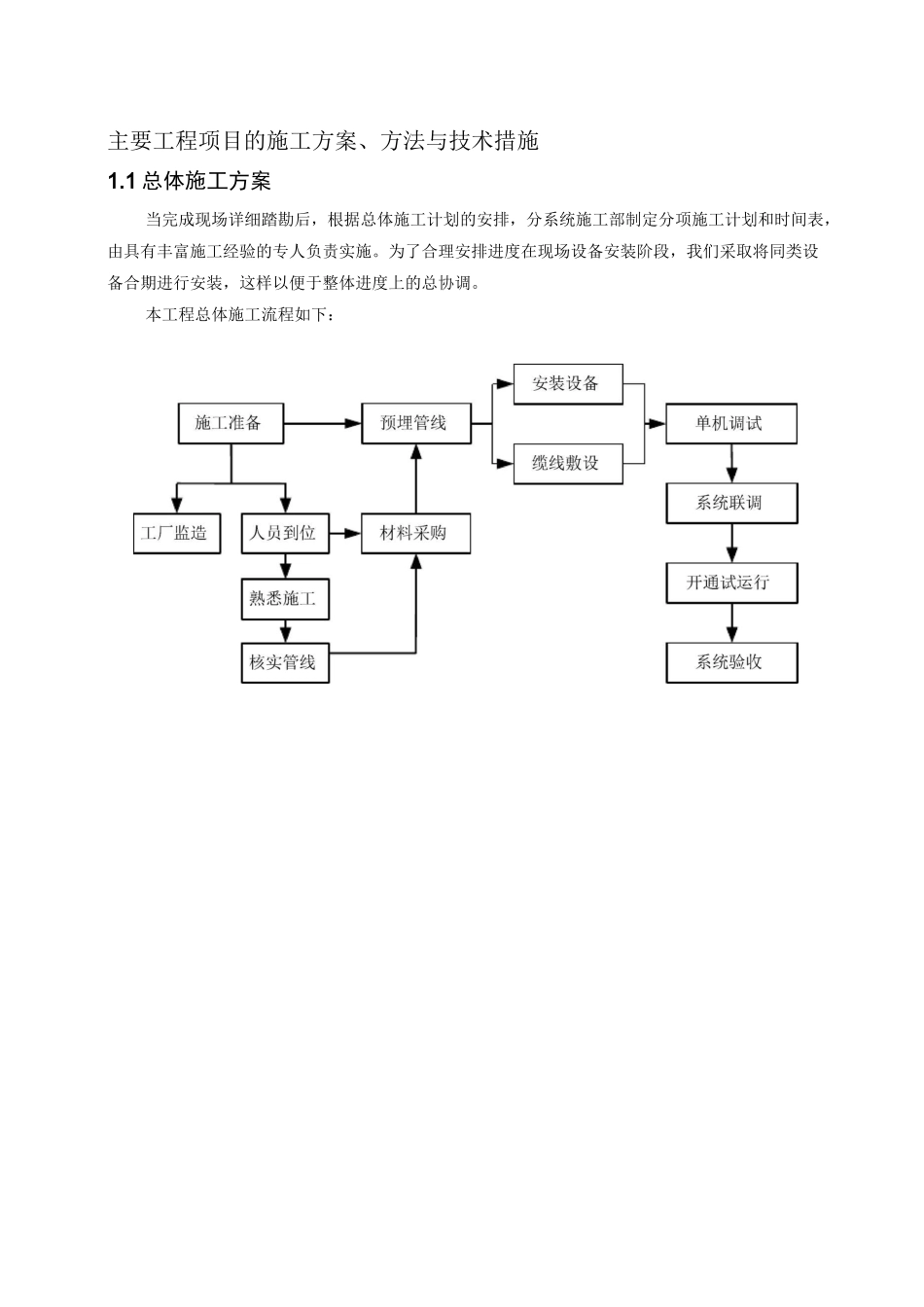

本工程总体施工流程如下:1

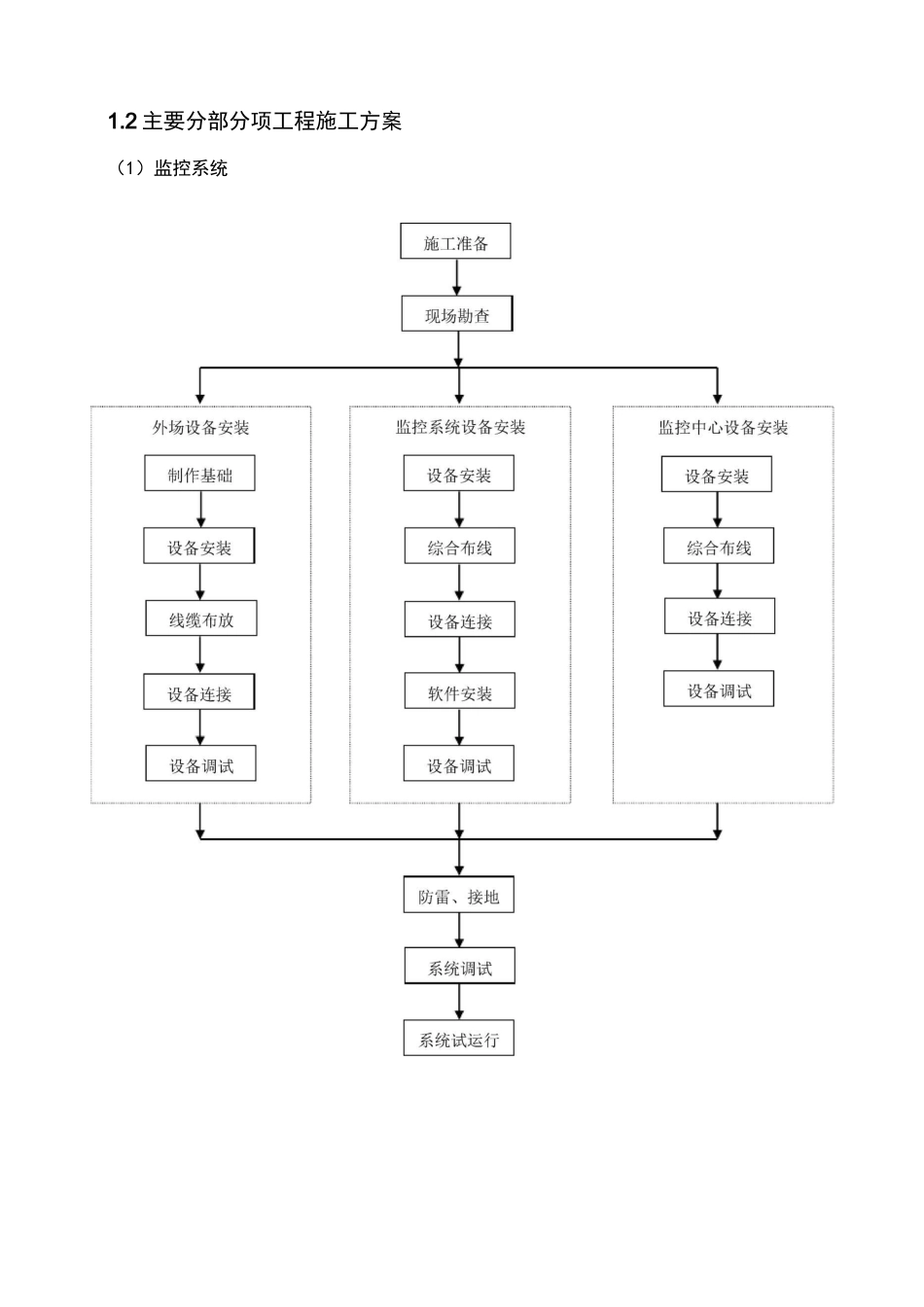

2 主要分部分项工程施工方案(1)监控系统2)通信系统3)收费系统4)通信管道硅芯管铺设施工1
3 各主要工程的工序安排监控系统(1)光电缆施工>施工准备,检查预埋管道>缆线开盘测试>线缆敷设>接续>测试(2) 电源及 UPS 设备施工>专用配电箱安装>主机(电池)安装>电力线连接>加电设置>调试,测试(3) 球型一体化摄像机施工>施工准备>摄像机立住安装>摄像机安装>加电设置>调试(4) 微波车辆检测器施工>安装前实地测量有关数据,并根据设计图纸确定安装位置及做好基础
>微波车辆检测器的立柱安装前要计算好高度,以便微波车辆检测器全方位检测车辆
>安装微波车辆检测器后要调好方向,可以使微波覆盖整个半幅路面
>做好微波车辆检测器防雷、接地
(5) 门架式情报板施工>钢梁结构的龙门架在加工前实地测量有关数据,并根据设计图纸确定安装位置及做好基础
>龙门架安装后的最下边离行车地面不得小于 5
>龙门架设置维护平台和通道,LED 组件建议采用后端插入式,以便维护
>龙门架钢体结构做好可靠接地,其接地电阻小于 4Q
>吊装龙门架按有关规定、规范作业
(6)车道控制标志施工>施工准备>立柱吊装>车道控制标志安装>做好可靠接地,其接地电阻小于 4Q
>吊装立柱按有关规定、规范作业
(7)信息发布屏施工>施工准备>立柱吊装>车道控制标志安装>做好可靠接地,其接地电阻小于 4Q
>吊装立柱按有关规定、规范作业

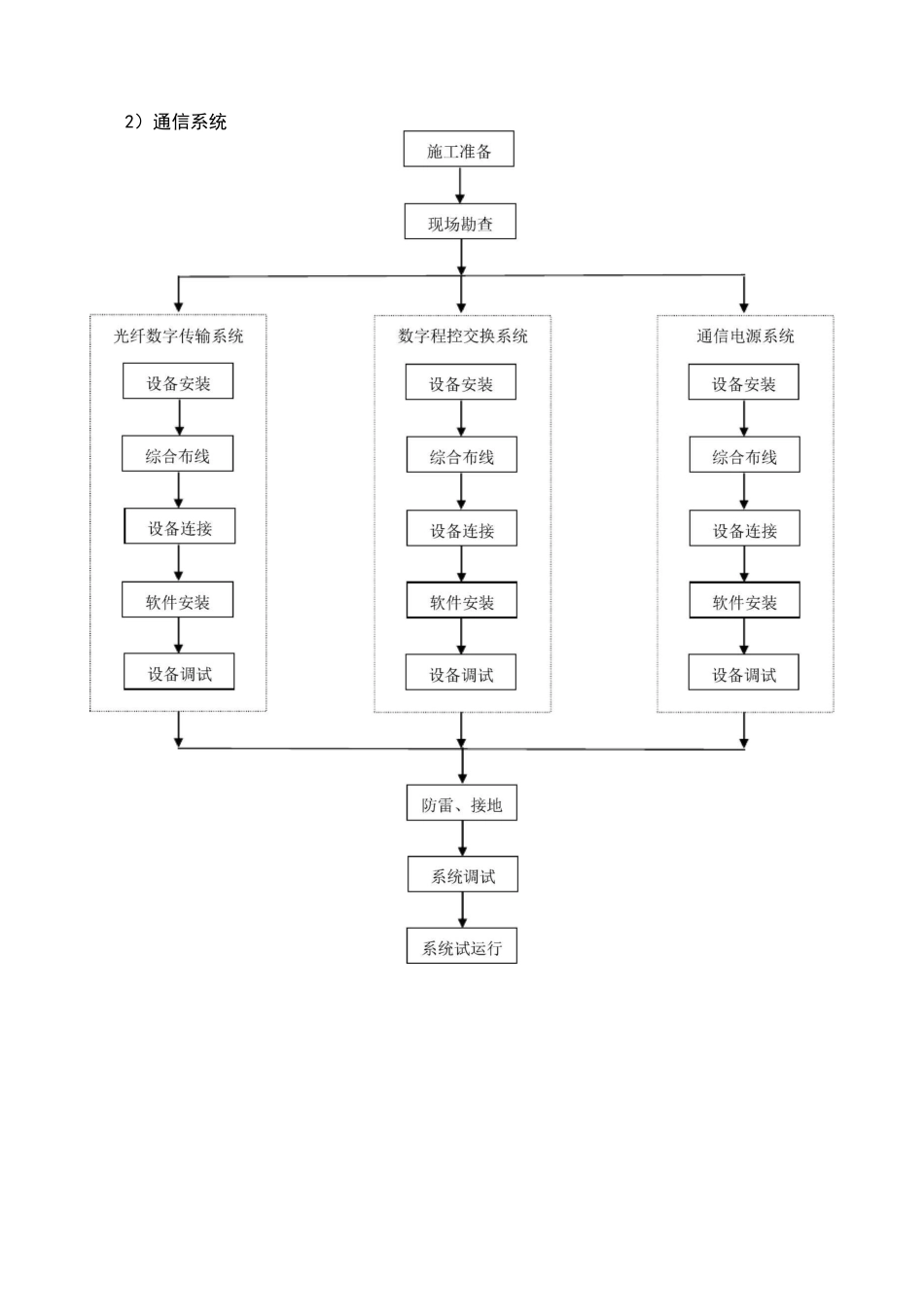

通信系统(1)光电缆施工>施工准备,检查预埋管道>缆线开盘测试>线缆敷设>接续
