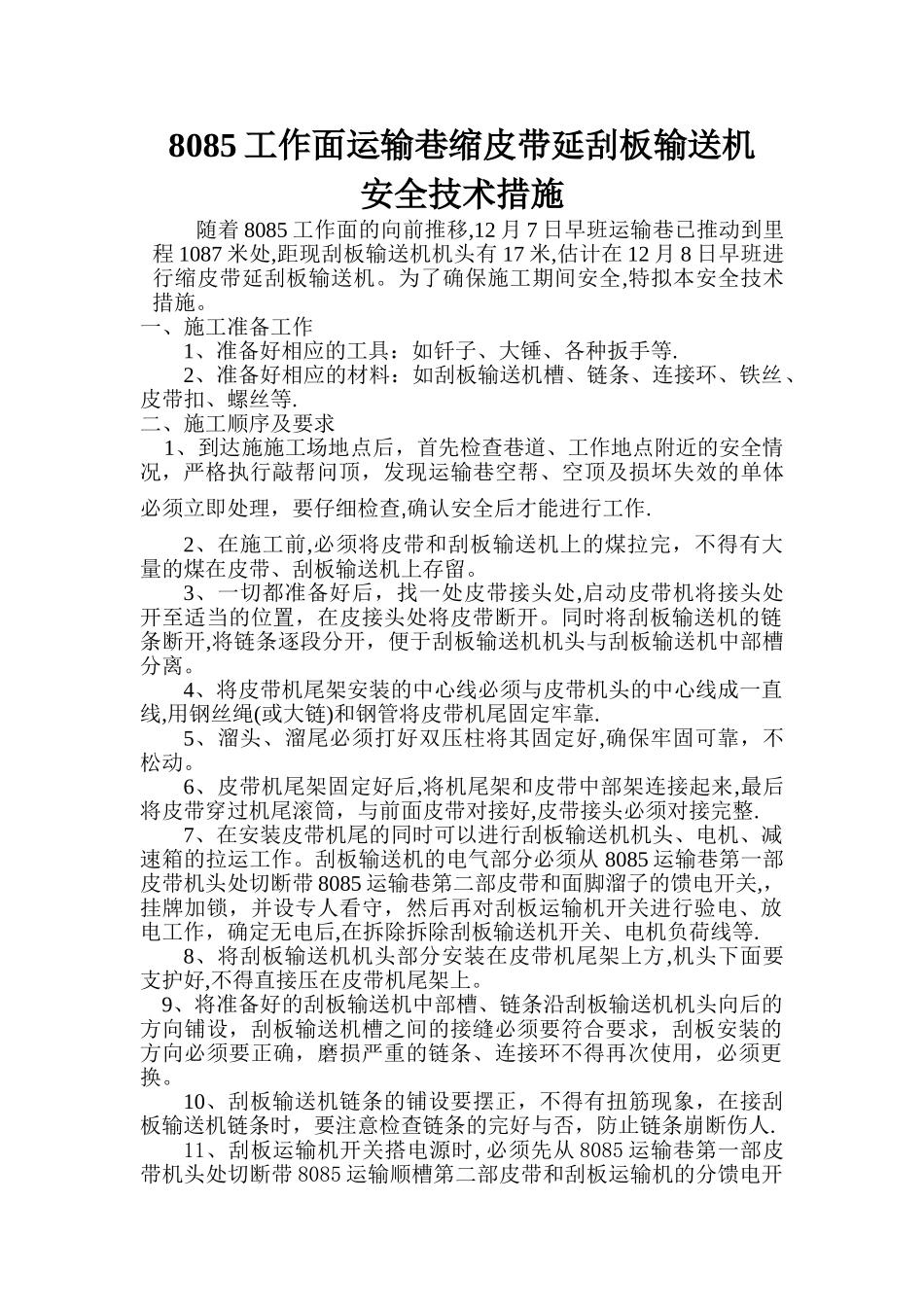

8085 工作面运输巷缩皮带延刮板输送机安全技术措施随着 8085 工作面的向前推移,12 月 7 日早班运输巷已推动到里程 1087 米处,距现刮板输送机机头有 17 米,估计在 12 月 8 日早班进行缩皮带延刮板输送机
为了确保施工期间安全,特拟本安全技术措施
一、施工准备工作1、准备好相应的工具:如钎子、大锤、各种扳手等
2、准备好相应的材料:如刮板输送机槽、链条、连接环、铁丝、皮带扣、螺丝等
二、施工顺序及要求 1、到达施施工场地点后,首先检查巷道、工作地点附近的安全情况,严格执行敲帮问顶,发现运输巷空帮、空顶及损坏失效的单体必须立即处理,要仔细检查,确认安全后才能进行工作
2、在施工前,必须将皮带和刮板输送机上的煤拉完,不得有大量的煤在皮带、刮板输送机上存留
3、一切都准备好后,找一处皮带接头处,启动皮带机将接头处开至适当的位置,在皮接头处将皮带断开
同时将刮板输送机的链条断开,将链条逐段分开,便于刮板输送机机头与刮板输送机中部槽分离
4、将皮带机尾架安装的中心线必须与皮带机头的中心线成一直线,用钢丝绳(或大链)和钢管将皮带机尾固定牢靠
5、溜头、溜尾必须打好双压柱将其固定好,确保牢固可靠,不松动
6、皮带机尾架固定好后,将机尾架和皮带中部架连接起来,最后将皮带穿过机尾滚筒,与前面皮带对接好,皮带接头必须对接完整
7、在安装皮带机尾的同时可以进行刮板输送机机头、电机、减速箱的拉运工作
刮板输送机的电气部分必须从 8085 运输巷第一部皮带机头处切断带 8085 运输巷第二部皮带和面脚溜子的馈电开关,,挂牌加锁,并设专人看守,然后再对刮板运输机开关进行验电、放电工作,确定无电后,在拆除拆除刮板输送机开关、电机负荷线等
8、将刮板输送机机头部分安装在皮带机尾架上方,机头下面要支护好,不得直接压在皮带机尾架上
9、将准备好的刮板输送机中部槽、链条沿刮板输送机机头向后的
