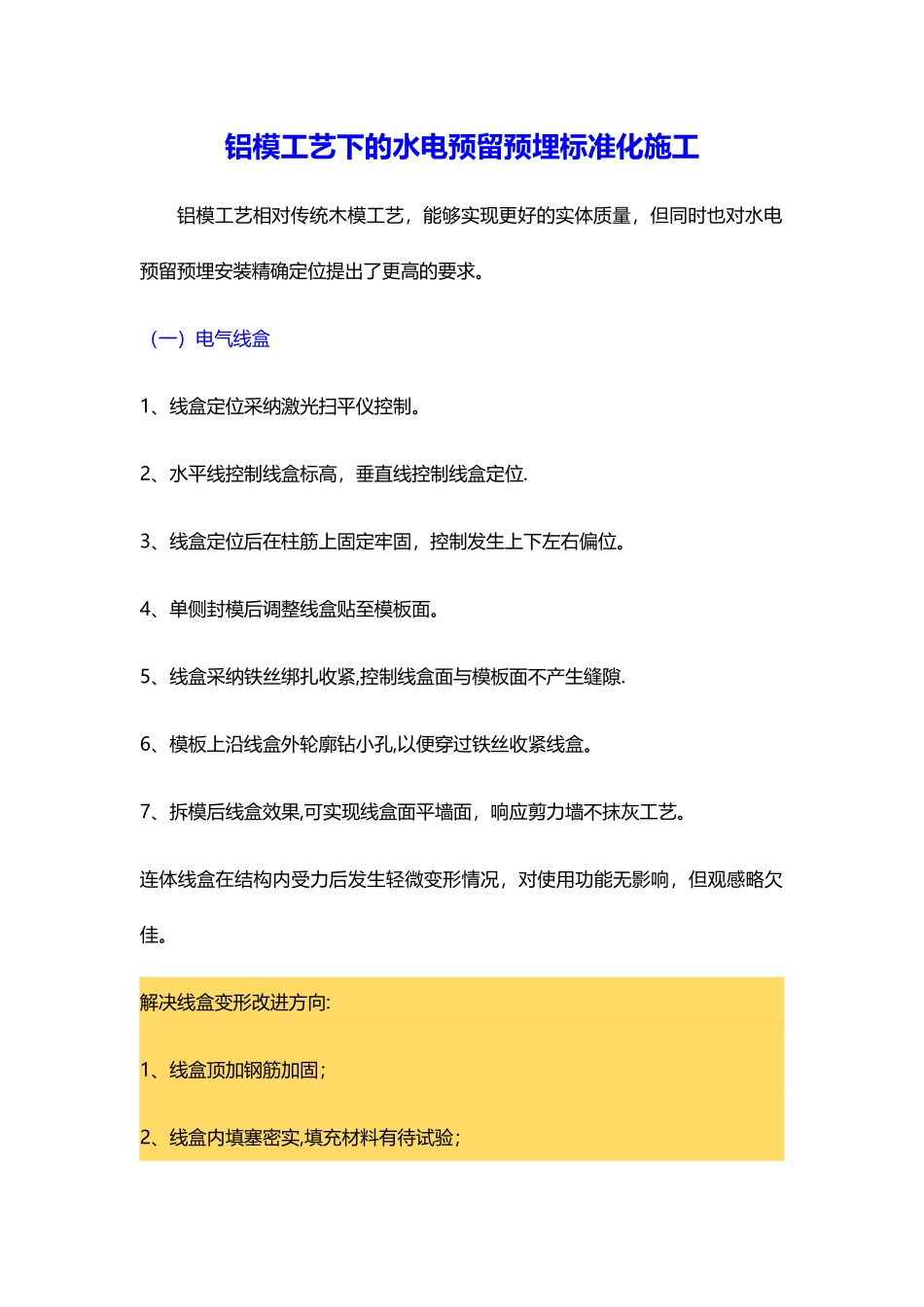

铝模工艺下的水电预留预埋标准化施工铝模工艺相对传统木模工艺,能够实现更好的实体质量,但同时也对水电预留预埋安装精确定位提出了更高的要求
(一)电气线盒1、线盒定位采纳激光扫平仪控制
2、水平线控制线盒标高,垂直线控制线盒定位
3、线盒定位后在柱筋上固定牢固,控制发生上下左右偏位
4、单侧封模后调整线盒贴至模板面
5、线盒采纳铁丝绑扎收紧,控制线盒面与模板面不产生缝隙
6、模板上沿线盒外轮廓钻小孔,以便穿过铁丝收紧线盒
7、拆模后线盒效果,可实现线盒面平墙面,响应剪力墙不抹灰工艺
连体线盒在结构内受力后发生轻微变形情况,对使用功能无影响,但观感略欠佳
解决线盒变形改进方向:1、线盒顶加钢筋加固;2、线盒内填塞密实,填充材料有待试验;3、由厂家生产加强型线盒

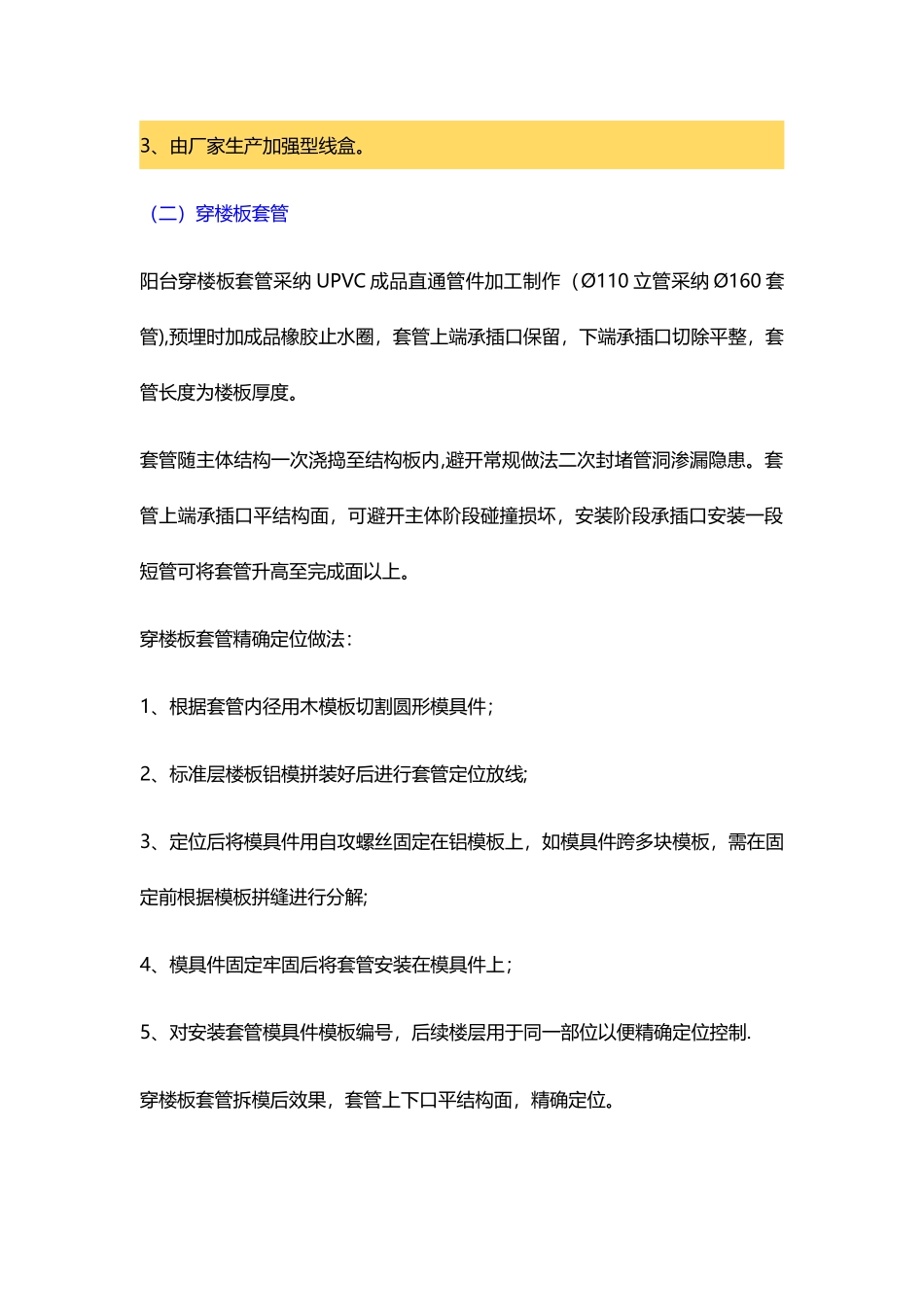

(二)穿楼板套管阳台穿楼板套管采纳 UPVC 成品直通管件加工制作(Ø110 立管采纳 Ø160 套管),预埋时加成品橡胶止水圈,套管上端承插口保留,下端承插口切除平整,套管长度为楼板厚度
套管随主体结构一次浇捣至结构板内,避开常规做法二次封堵管洞渗漏隐患
套管上端承插口平结构面,可避开主体阶段碰撞损坏,安装阶段承插口安装一段短管可将套管升高至完成面以上
穿楼板套管精确定位做法:1、根据套管内径用木模板切割圆形模具件;2、标准层楼板铝模拼装好后进行套管定位放线;3、定位后将模具件用自攻螺丝固定在铝模板上,如模具件跨多块模板,需在固定前根据模板拼缝进行分解;4、模具件固定牢固后将套管安装在模具件上;5、对安装套管模具件模板编号,后续楼层用于同一部位以便精确定位控制
穿楼板套管拆模后效果,套管上下口平结构面,精确定位

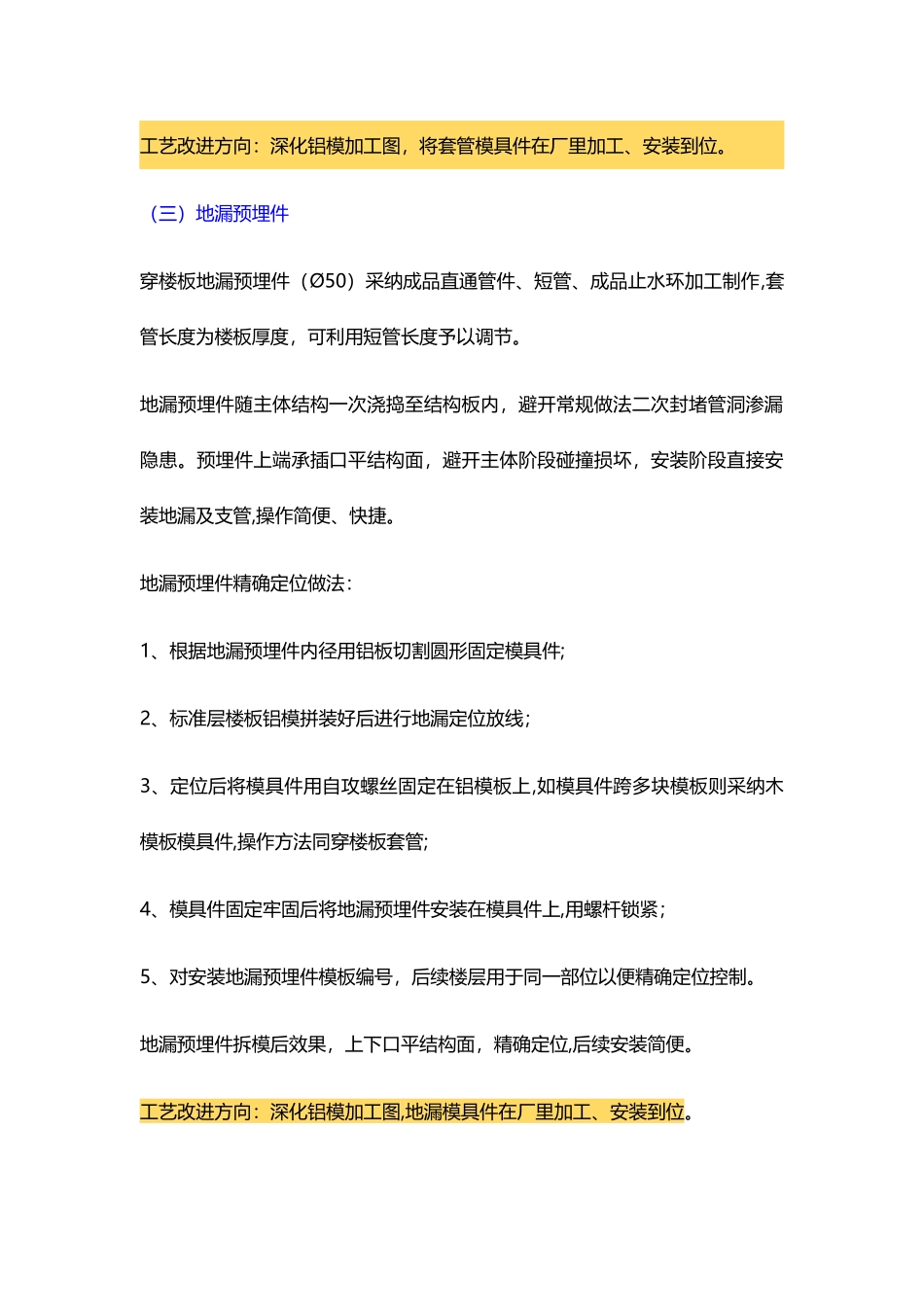

工艺改进方向:深化铝模加工图,将套管模具件在厂里加工、安装到位
(三)地漏预埋件穿楼板地漏预埋件(Ø50)采纳成品直通管件、短管、成品止水环加工制作,套管长度为楼板厚度,可利用短管长度予以调节
地漏预埋件随主体结
