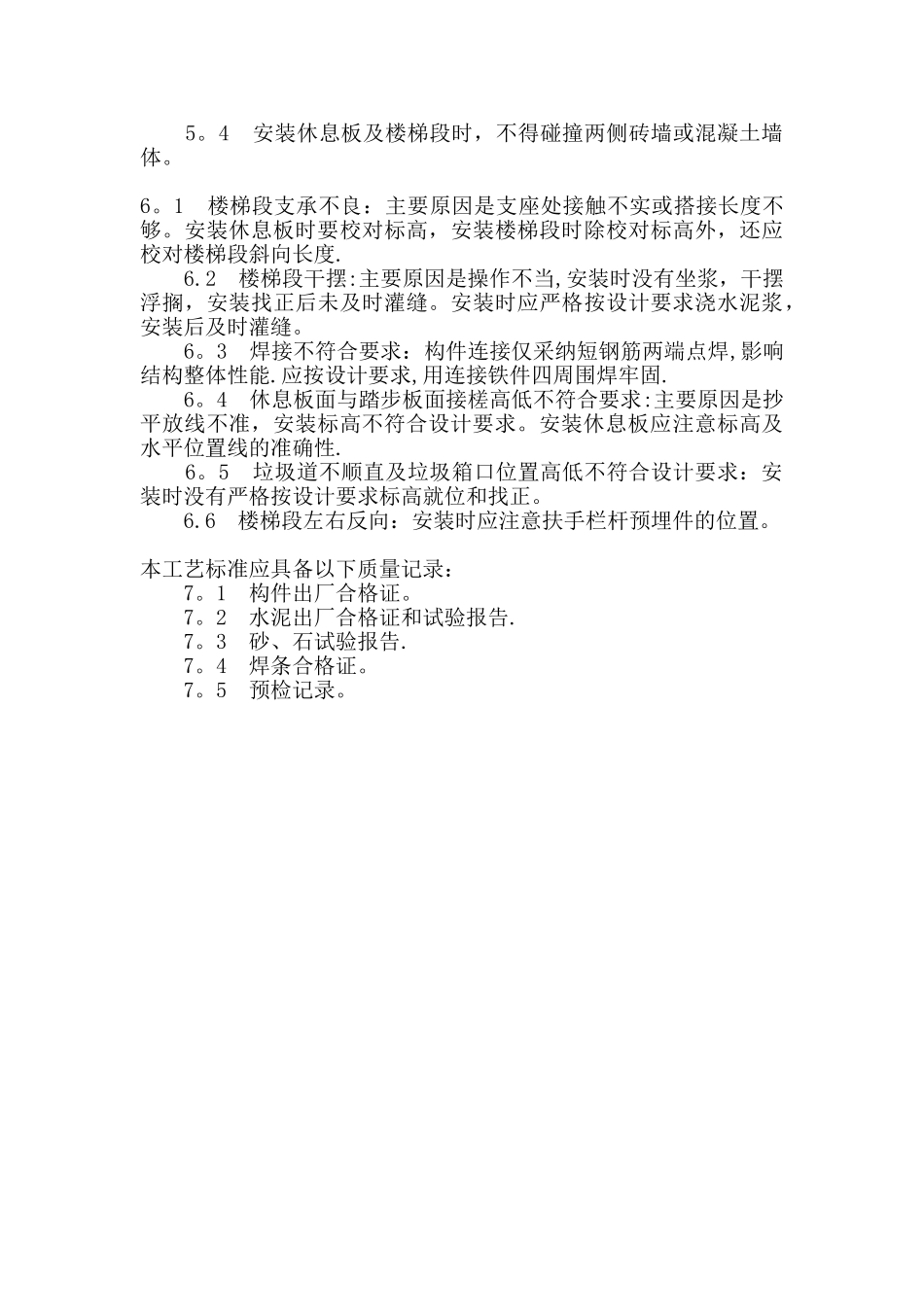

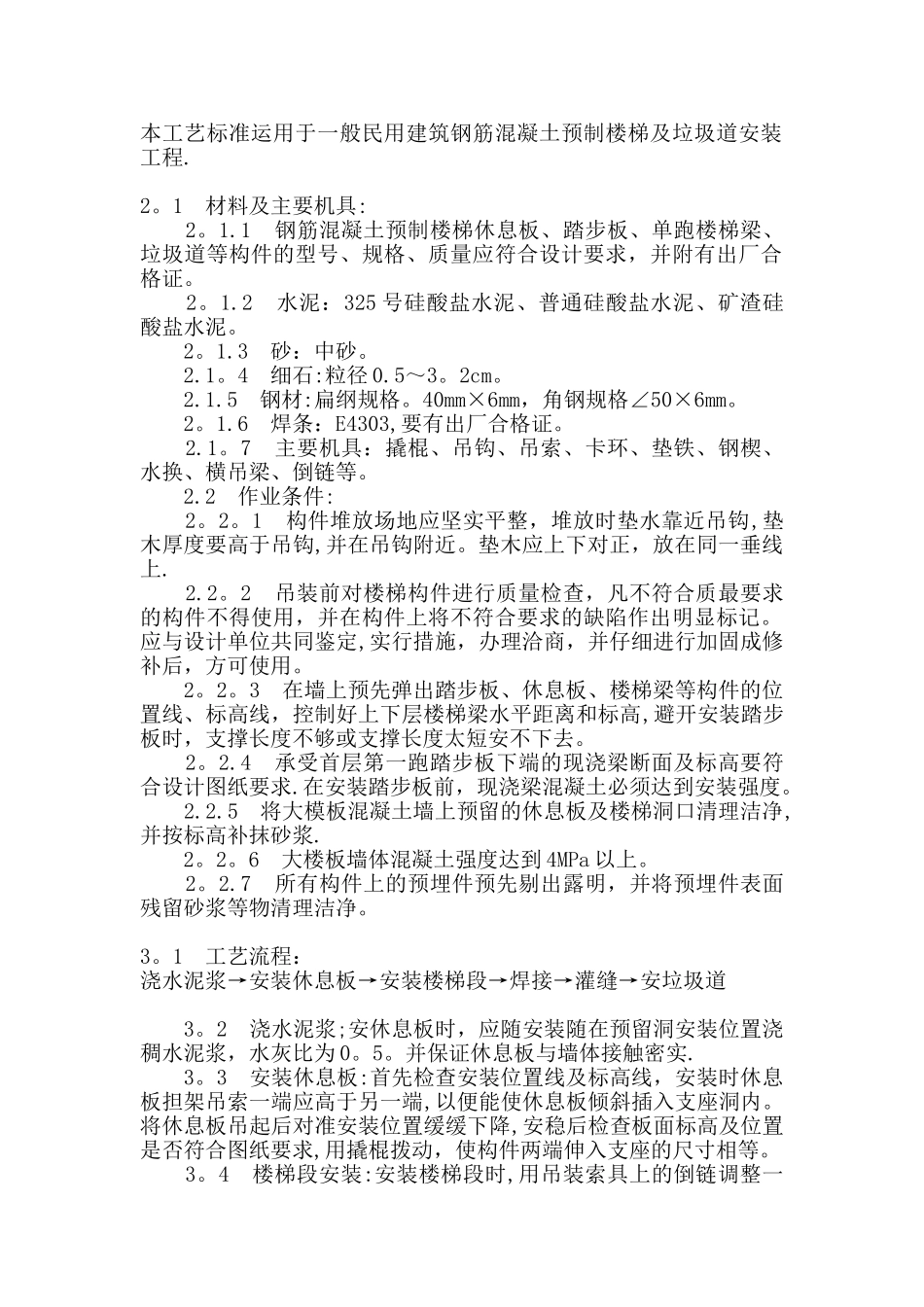

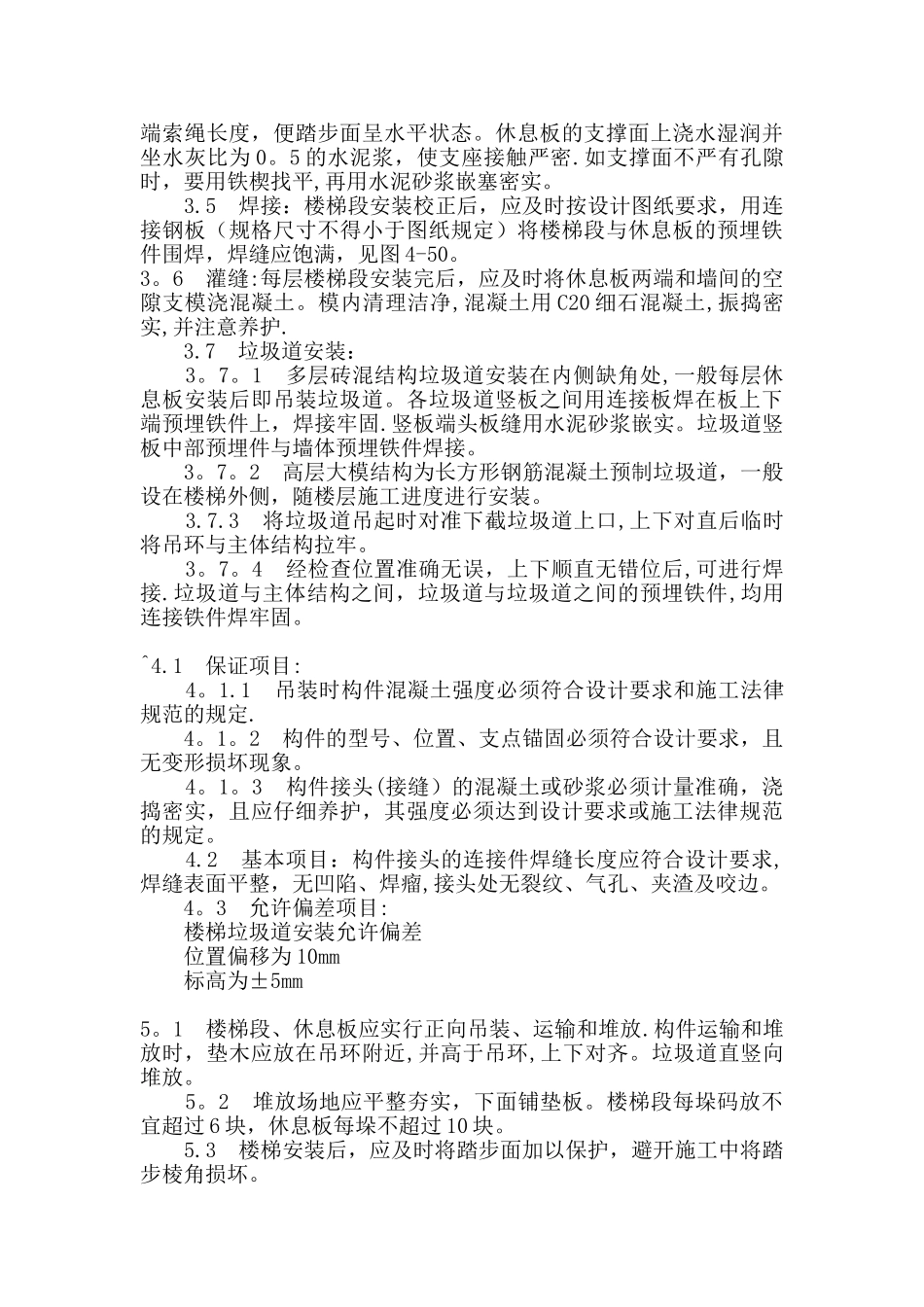

本工艺标准运用于一般民用建筑钢筋混凝土预制楼梯及垃圾道安装工程
1 材料及主要机具: 2
1 钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁、垃圾道等构件的型号、规格、质量应符合设计要求,并附有出厂合格证
2 水泥:325 号硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥
3 砂:中砂
4 细石:粒径 0
5 钢材:扁纲规格
40mm×6mm,角钢规格∠50×6mm
6 焊条:E4303,要有出厂合格证
7 主要机具:撬棍、吊钩、吊索、卡环、垫铁、钢楔、水换、横吊梁、倒链等
2 作业条件: 2
1 构件堆放场地应坚实平整,堆放时垫水靠近吊钩,垫木厚度要高于吊钩,并在吊钩附近
垫木应上下对正,放在同一垂线上
2 吊装前对楼梯构件进行质量检查,凡不符合质最要求的构件不得使用,并在构件上将不符合要求的缺陷作出明显标记
应与设计单位共同鉴定,实行措施,办理洽商,并仔细进行加固成修补后,方可使用
3 在墙上预先弹出踏步板、休息板、楼梯梁等构件的位置线、标高线,控制好上下层楼梯梁水平距离和标高,避开安装踏步板时,支撑长度不够或支撑长度太短安不下去
4 承受首层第一跑踏步板下端的现浇梁断面及标高要符合设计图纸要求
在安装踏步板前,现浇梁混凝土必须达到安装强度
5 将大模板混凝土墙上预留的休息板及楼梯洞口清理洁净,并按标高补抹砂浆
6 大楼板墙体混凝土强度达到 4MPa 以上
7 所有构件上的预埋件预先剔出露明,并将预埋件表面残留砂浆等物清理洁净
1 工艺流程:浇水泥浆→安装休息板→安装楼梯段→焊接→灌缝→安垃圾道 3
2 浇水泥浆;安休息板时,应随安装随在预留洞安装位置浇稠水泥浆,水灰比为 0
并保证休息板与墙体接触密实
