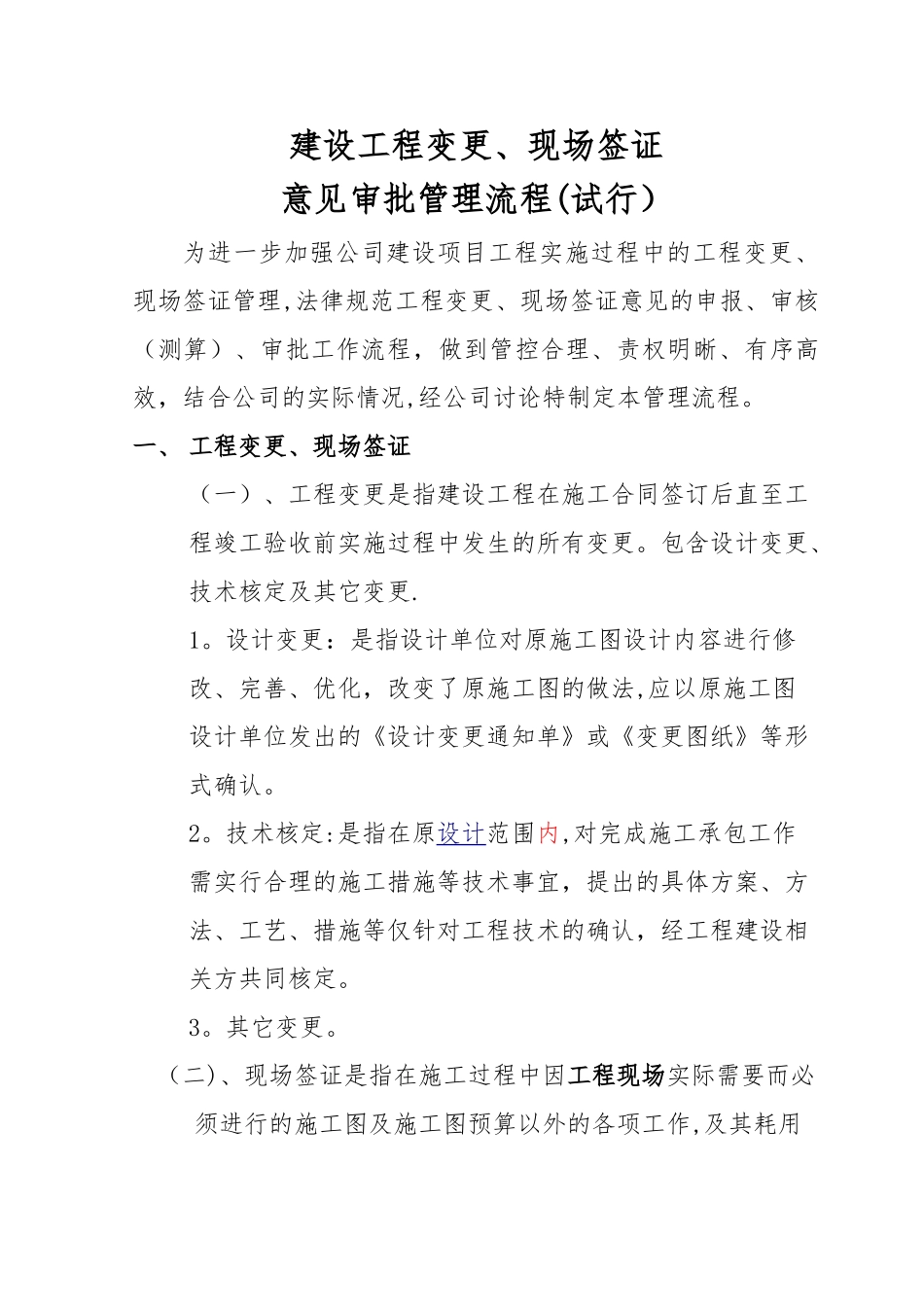

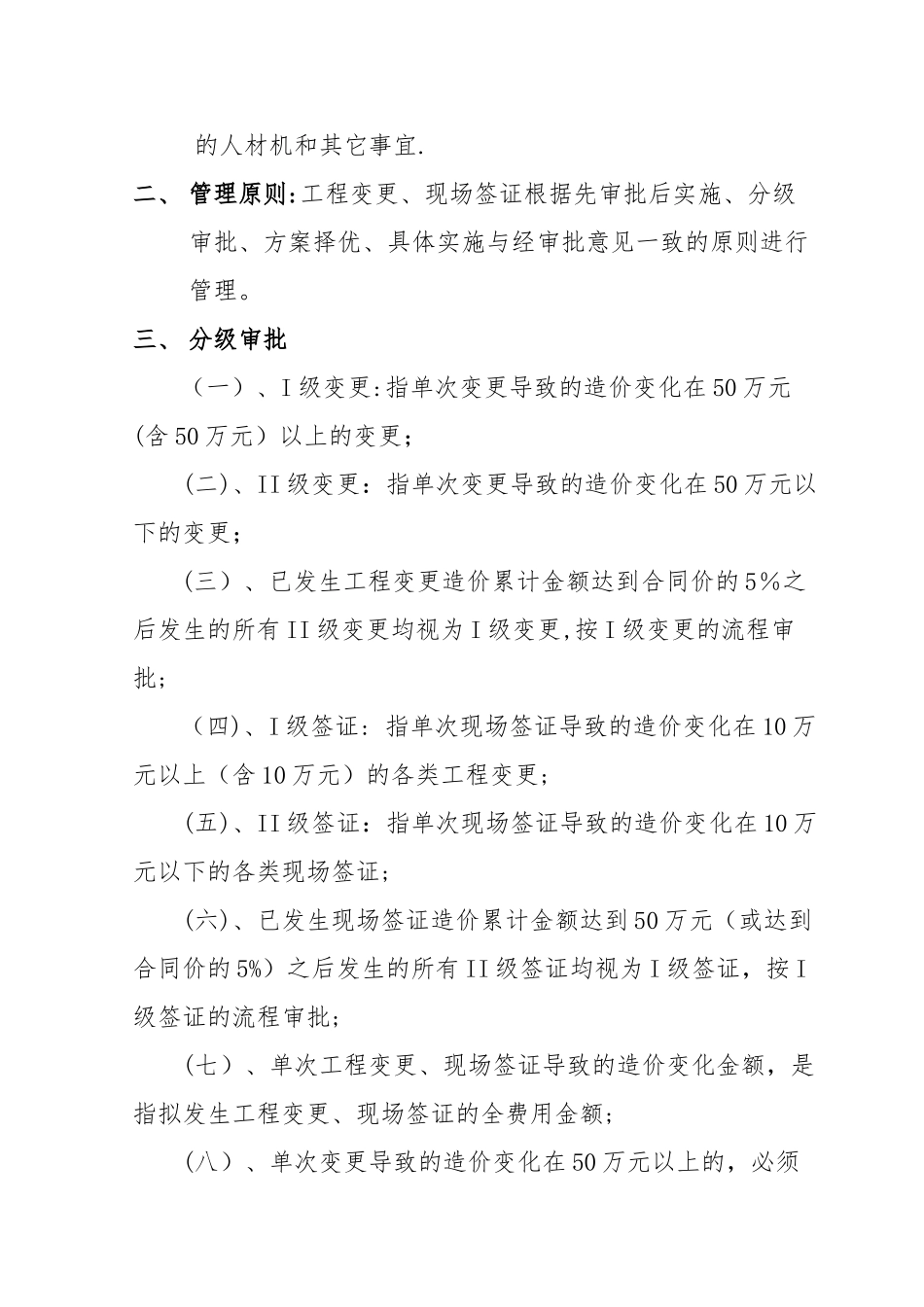

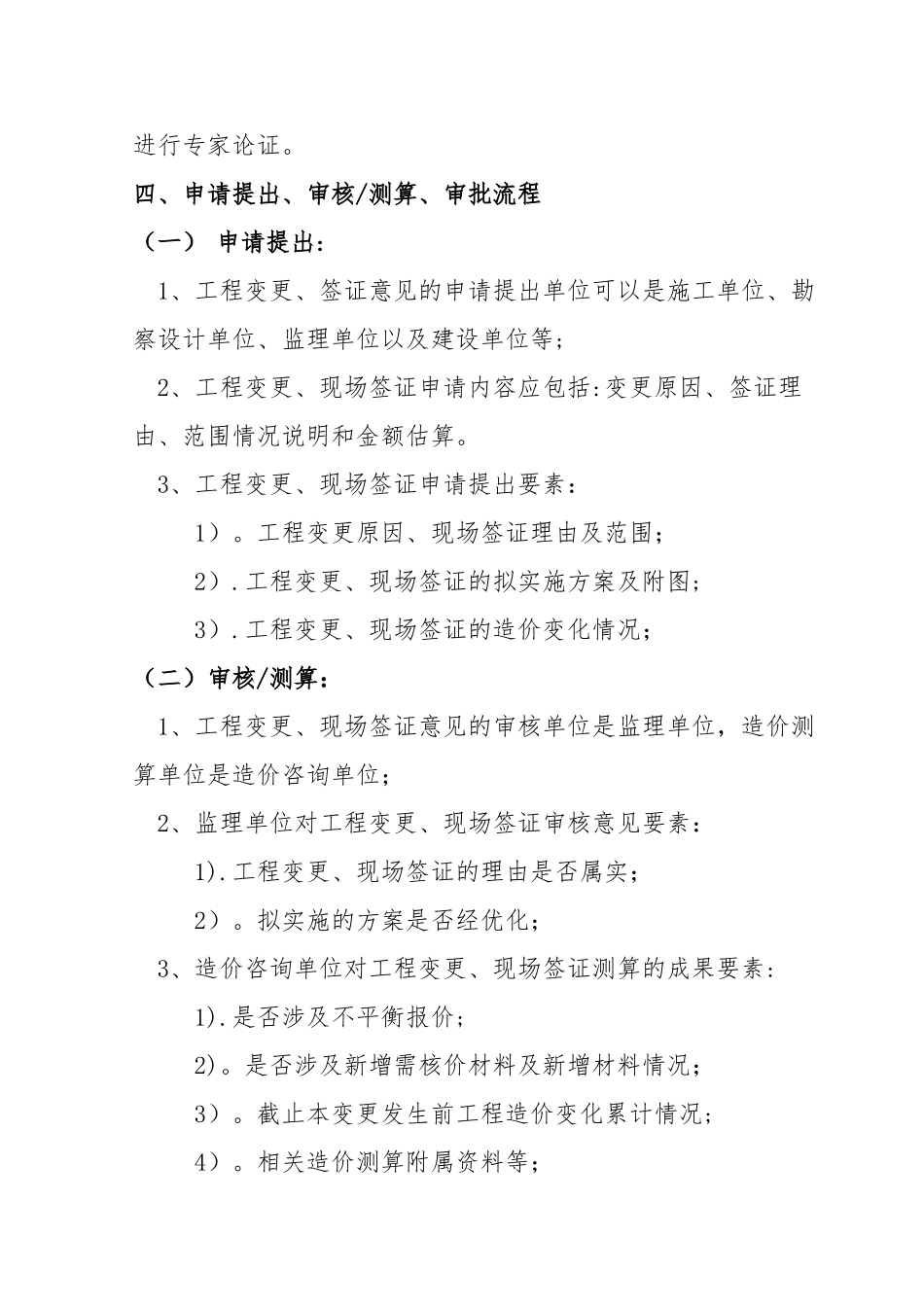

建设工程变更、现场签证意见审批管理流程(试行)为进一步加强公司建设项目工程实施过程中的工程变更、现场签证管理,法律规范工程变更、现场签证意见的申报、审核(测算)、审批工作流程,做到管控合理、责权明晰、有序高效,结合公司的实际情况,经公司讨论特制定本管理流程。一、 工程变更、现场签证(一)、工程变更是指建设工程在施工合同签订后直至工程竣工验收前实施过程中发生的所有变更。包含设计变更、技术核定及其它变更.1。设计变更:是指设计单位对原施工图设计内容进行修改、完善、优化,改变了原施工图的做法,应以原施工图设计单位发出的《设计变更通知单》或《变更图纸》等形式确认。2。技术核定:是指在原设计范围内,对完成施工承包工作需实行合理的施工措施等技术事宜,提出的具体方案、方法、工艺、措施等仅针对工程技术的确认,经工程建设相关方共同核定。3。其它变更。(二)、现场签证是指在施工过程中因工程现场实际需要而必须进行的施工图及施工图预算以外的各项工作,及其耗用的人材机和其它事宜.二、 管理原则:工程变更、现场签证根据先审批后实施、分级审批、方案择优、具体实施与经审批意见一致的原则进行管理。三、 分级审批(一)、I 级变更:指单次变更导致的造价变化在 50 万元(含 50 万元)以上的变更;(二)、II 级变更:指单次变更导致的造价变化在 50 万元以下的变更;(三)、已发生工程变更造价累计金额达到合同价的 5%之后发生的所有 II 级变更均视为 I 级变更,按 I 级变更的流程审批;(四)、I 级签证: 指单次现场签证导致的造价变化在 10 万元以上(含 10 万元)的各类工程变更;(五)、II 级签证:指单次现场签证导致的造价变化在 10 万元以下的各类现场签证;(六)、已发生现场签证造价累计金额达到 50 万元(或达到合同价的 5%)之后发生的所有 II 级签证均视为 I 级签证,按 I级签证的流程审批;(七)、单次工程变更、现场签证导致的造价变化金额,是指拟发生工程变更、现场签证的全费用金额;(八)、单次变更导致的造价变化在 50 万元以上的,必须进行专家论证。四、申请提出、审核/测算、审批流程(一) 申请提出:1、工程变更、签证意见的申请提出单位可以是施工单位、勘察设计单位、监理单位以及建设单位等;2、工程变更、现场签证申请内容应包括:变更原因、签证理由、范围情况说明和金额估算。3、工程变更、现场签证申请提出要素:1)。工程变更原因、现场签证理由及范围...
