电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建设工程暂估价七大问题

建设工程暂估价七大问题_第1页
1/1

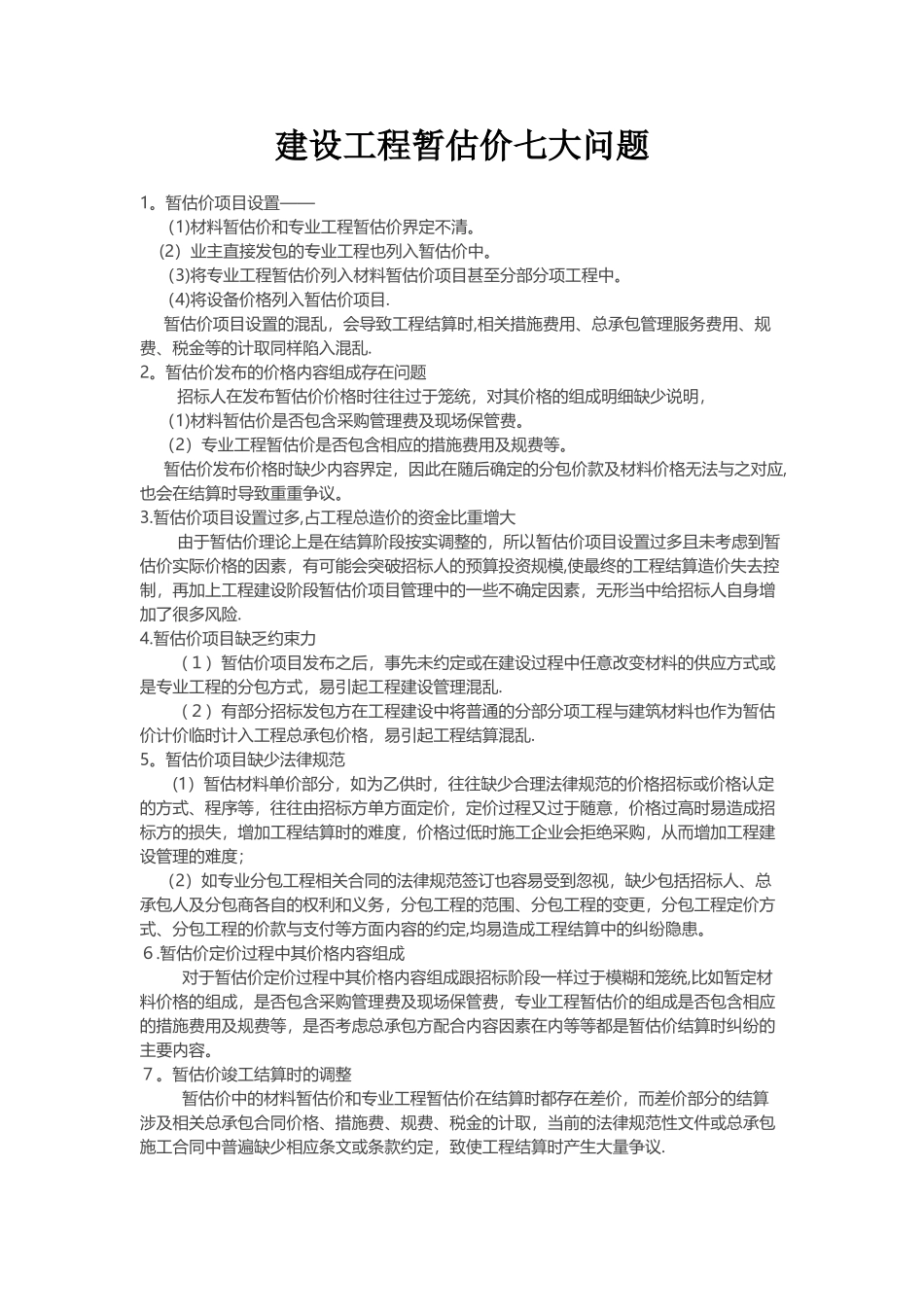

建设工程暂估价七大问题1。暂估价项目设置—— (1)材料暂估价和专业工程暂估价界定不清。 (2)业主直接发包的专业工程也列入暂估价中。 (3)将专业工程暂估价列入材料暂估价项目甚至分部分项工程中。 (4)将设备价格列入暂估价项目. 暂估价项目设置的混乱,会导致工程结算时,相关措施费用、总承包管理服务费用、规费、税金等的计取同样陷入混乱.2。暂估价发布的价格内容组成存在问题 招标人在发布暂估价价格时往往过于笼统,对其价格的组成明细缺少说明, (1)材料暂估价是否包含采购管理费及现场保管费。 (2)专业工程暂估价是否包含相应的措施费用及规费等。 暂估价发布价格时缺少内容界定,因此在随后确定的分包价款及材料价格无法与之对应,也会在结算时导致重重争议。3.暂估价项目设置过多,占工程总造价的资金比重增大 由于暂估价理论上是在结算阶段按实调整的,所以暂估价项目设置过多且未考虑到暂估价实际价格的因素,有可能会突破招标人的预算投资规模,使最终的工程结算造价失去控制,再加上工程建设阶段暂估价项目管理中的一些不确定因素,无形当中给招标人自身增加了很多风险.4.暂估价项目缺乏约束力 (1)暂估价项目发布之后,事先未约定或在建设过程中任意改变材料的供应方式或是专业工程的分包方式,易引起工程建设管理混乱. (2)有部分招标发包方在工程建设中将普通的分部分项工程与建筑材料也作为暂估价计价临时计入工程总承包价格,易引起工程结算混乱.5。暂估价项目缺少法律规范 (1)暂估材料单价部分,如为乙供时,往往缺少合理法律规范的价格招标或价格认定的方式、程序等,往往由招标方单方面定价,定价过程又过于随意,价格过高时易造成招标方的损失,增加工程结算时的难度,价格过低时施工企业会拒绝采购,从而增加工程建设管理的难度; (2)如专业分包工程相关合同的法律规范签订也容易受到忽视,缺少包括招标人、总承包人及分包商各自的权利和义务,分包工程的范围、分包工程的变更,分包工程定价方式、分包工程的价款与支付等方面内容的约定,均易造成工程结算中的纠纷隐患。6.暂估价定价过程中其价格内容组成 对于暂估价定价过程中其价格内容组成跟招标阶段一样过于模糊和笼统,比如暂定材料价格的组成,是否包含采购管理费及现场保管费,专业工程暂估价的组成是否包含相应的措施费用及规费等,是否考虑总承包方配合内容因素在内等等都是暂估价结算时纠纷的主要内容。7。暂估价竣工结算时的调整 暂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建设工程暂估价七大问题

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
