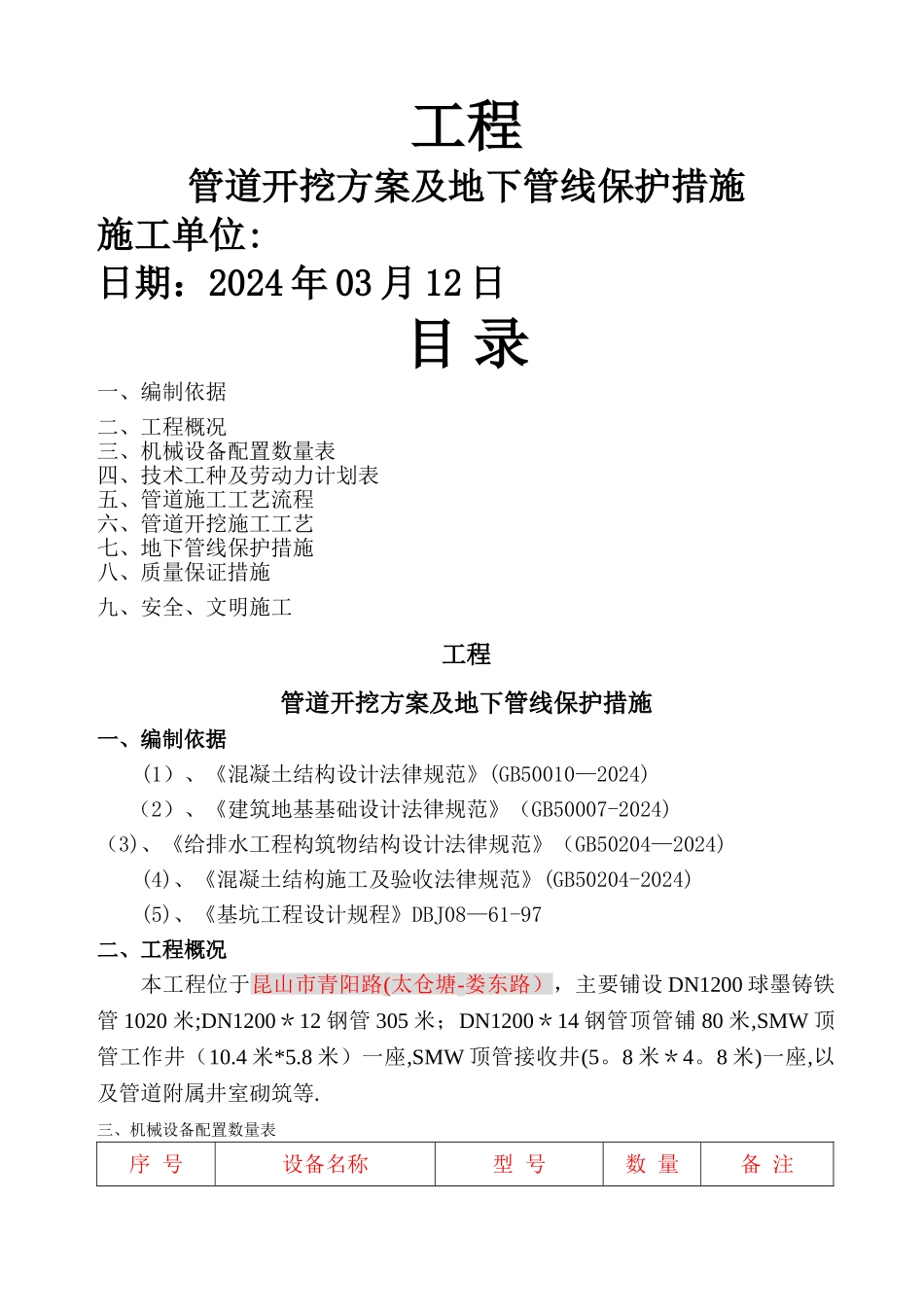

工程管道开挖方案及地下管线保护措施施工单位:日期:2024 年 03 月 12 日目 录一、编制依据二、工程概况三、机械设备配置数量表四、技术工种及劳动力计划表五、管道施工工艺流程六、管道开挖施工工艺七、地下管线保护措施八、质量保证措施九、安全、文明施工工程管道开挖方案及地下管线保护措施一、编制依据 (1)、《混凝土结构设计法律规范》(GB50010—2024)(2)、《建筑地基基础设计法律规范》(GB50007-2024)(3)、《给排水工程构筑物结构设计法律规范》(GB50204—2024)(4)、《混凝土结构施工及验收法律规范》(GB50204-2024)(5)、《基坑工程设计规程》DBJ08—61-97二、工程概况本工程位于昆山市青阳路(太仓塘-娄东路),主要铺设 DN1200 球墨铸铁管 1020 米;DN1200*12 钢管 305 米;DN1200*14 钢管顶管铺 80 米,SMW 顶管工作井(10
8 米)一座,SMW 顶管接收井(5

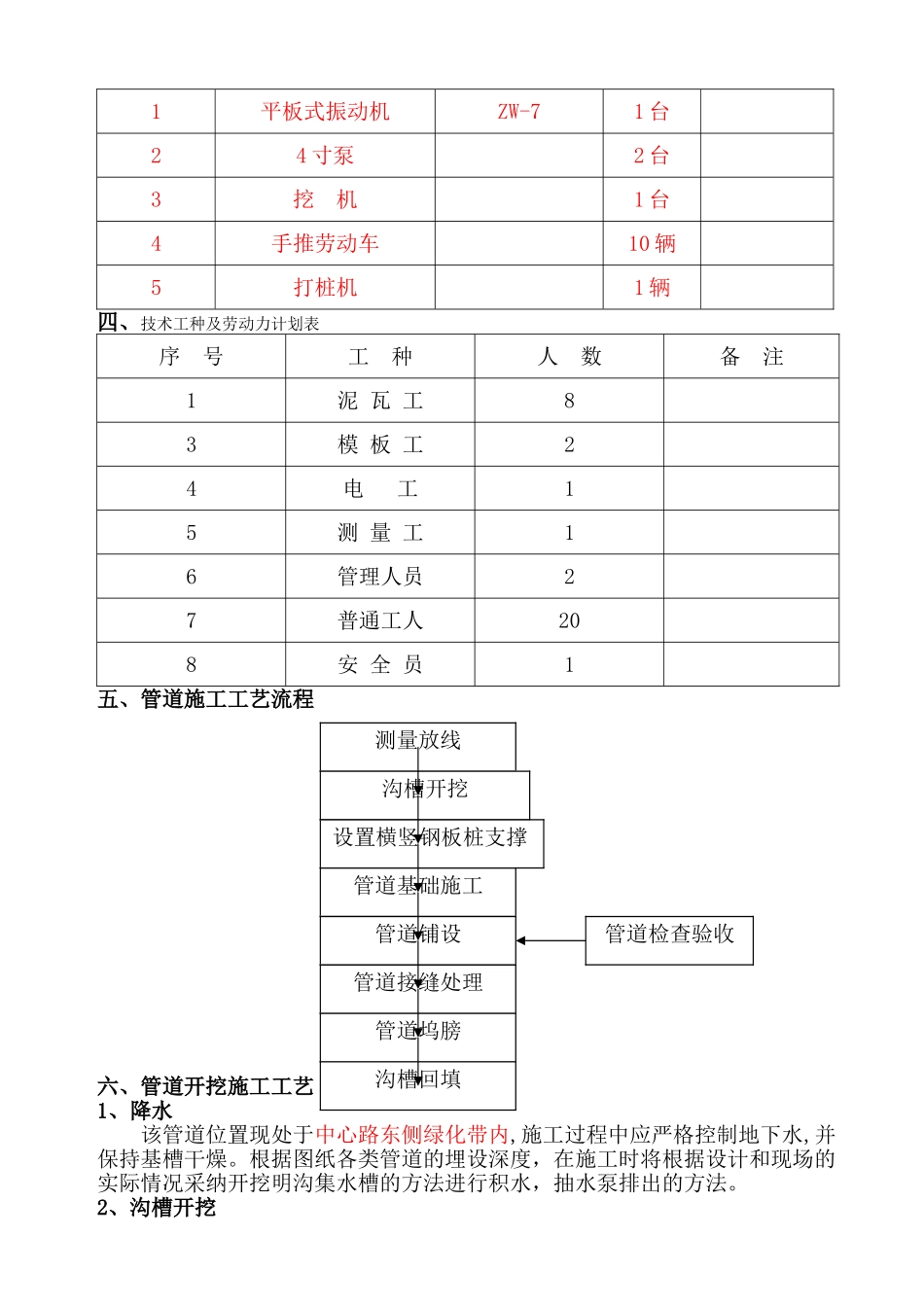

8 米)一座,以及管道附属井室砌筑等

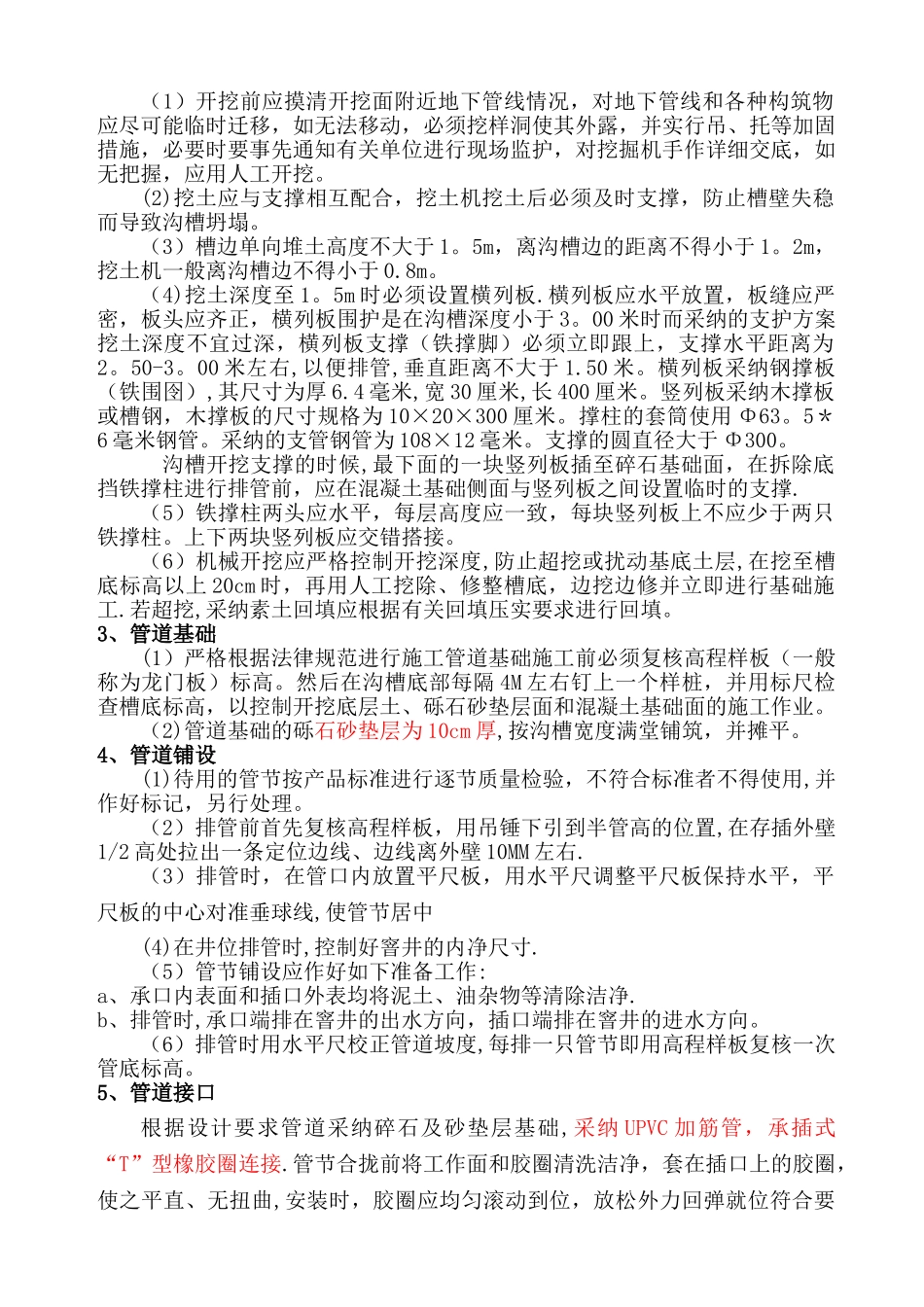

三、机械设备配置数量表序 号设备名称型 号数 量备 注1平板式振动机ZW-71 台24 寸泵2 台3挖 机1 台4手推劳动车10 辆5打桩机1 辆四、技术工种及劳动力计划表序 号工 种人 数备 注1泥 瓦 工83模 板 工24电 工15测 量 工16管理人员27普通工人208安 全 员1五、管道施工工艺流程六、管道开挖施工工艺1、降水该管道位置现处于中心路东侧绿化带内,施工过程中应严格控制地下水,并保持基槽干燥
根据图纸各类管道的埋设深度,在施工时将根据设计和现场的实际情况采纳开挖明沟集水槽的方法进行积水,抽水泵排出的方法
2、沟槽开挖测量放线设置横竖钢板桩支撑沟槽开挖管道基础施工管道铺设管道接缝处理管道坞膀沟槽回填管道检查验收(1)开挖前应摸清开挖面附近地下管线
