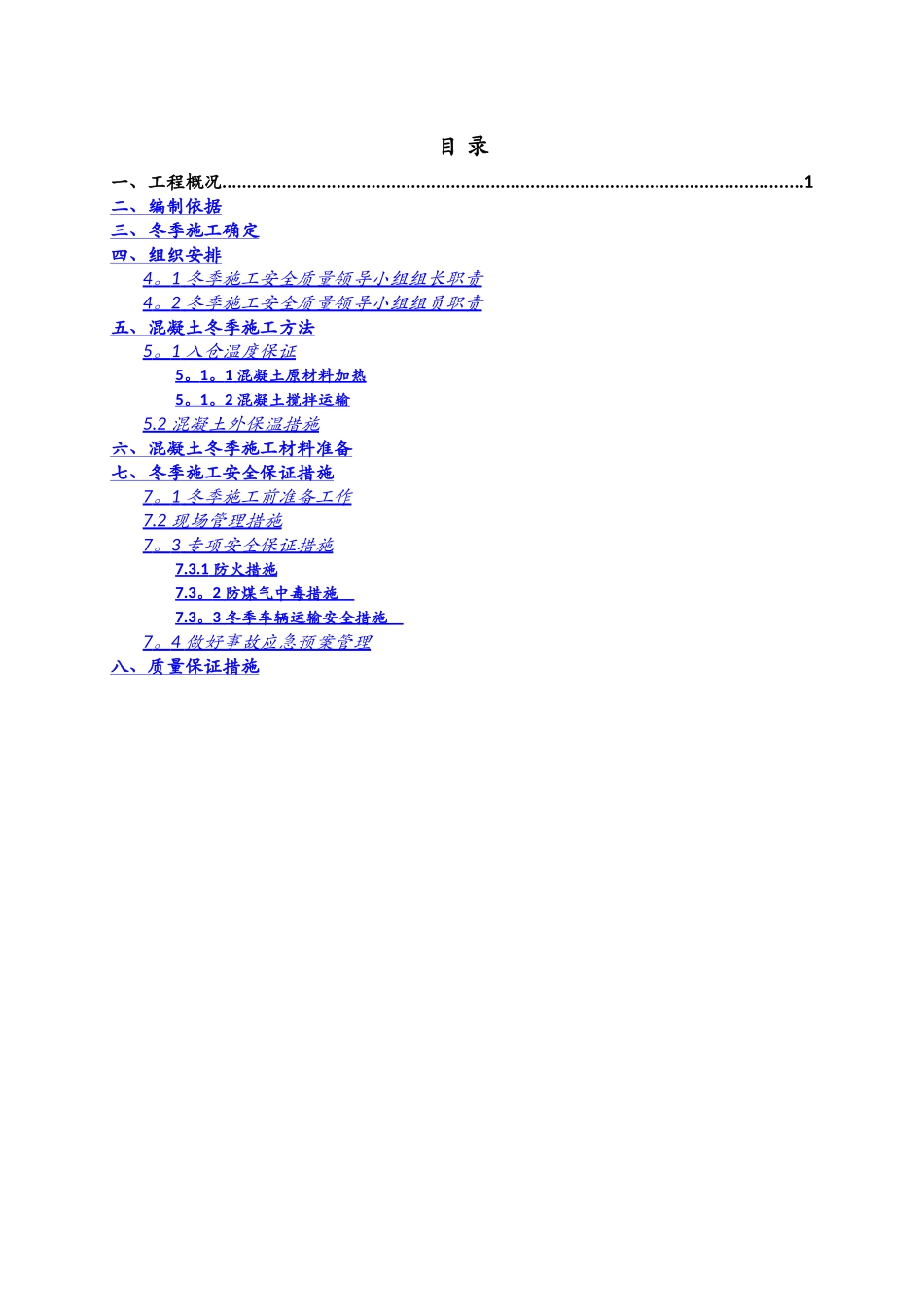

郴州市东江引水工程第三标段项目部引水隧洞冬季施工方案编制: 罗 义 审核: 韦兴尧 中铁十一局集团有限公司郴州市东江引水工程第三标段项目部二〇一七年十月目 录一、工程概况
1二、编制依据 三、冬季施工确定 四、组织安排 4
1 冬季施工安全质量领导小组组长职责 4
2 冬季施工安全质量领导小组组员职责 五、混凝土冬季施工方法 5
1 入仓温度保证 5
1 混凝土原材料加热 5
2 混凝土搅拌运输 5
2 混凝土外保温措施 六、混凝土冬季施工材料准备 七、冬季施工安全保证措施 7
1 冬季施工前准备工作 7
2 现场管理措施 7
3 专项安全保证措施 7
1 防火措施 7
2 防煤气中毒措施 7
3 冬季车辆运输安全措施 7

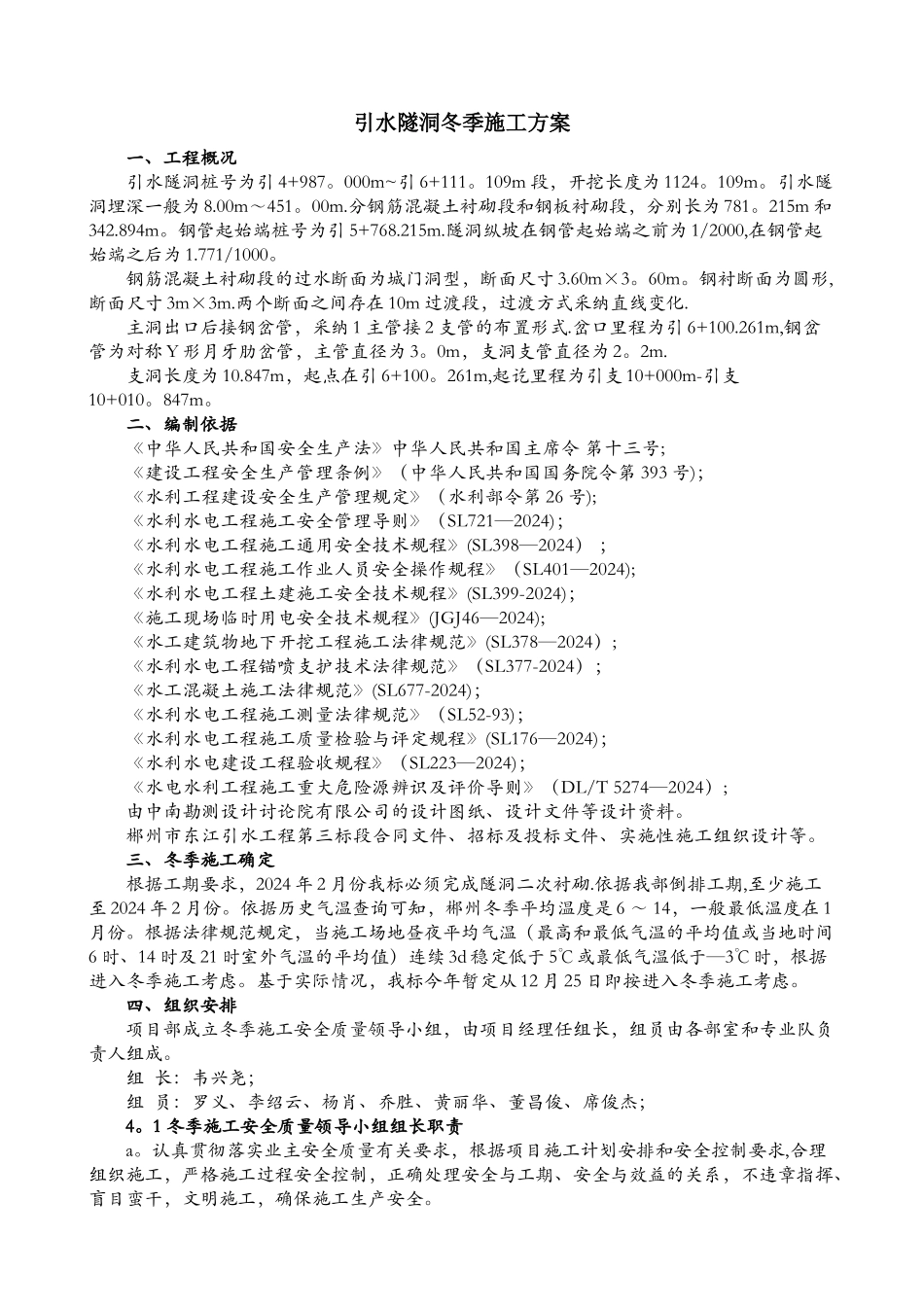

4 做好事故应急预案管理 八、质量保证措施 引水隧洞冬季施工方案一、工程概况引水隧洞桩号为引 4+987
000m~引 6+111
109m 段,开挖长度为 1124
引水隧洞埋深一般为 8
00m~451
分钢筋混凝土衬砌段和钢板衬砌段,分别长为 781
215m 和342
钢管起始端桩号为引 5+768
隧洞纵坡在钢管起始端之前为 1/2000,在钢管起始端之后为 1
771/1000
钢筋混凝土衬砌段的过水断面为城门洞型,断面尺寸 3
钢衬断面为圆形,断面尺寸 3m×3m
两个断面之间存在 10m 过渡段,过渡方式采纳直线变化
主洞出口后接钢岔管,采纳 1 主管接 2 支管的布置形式
