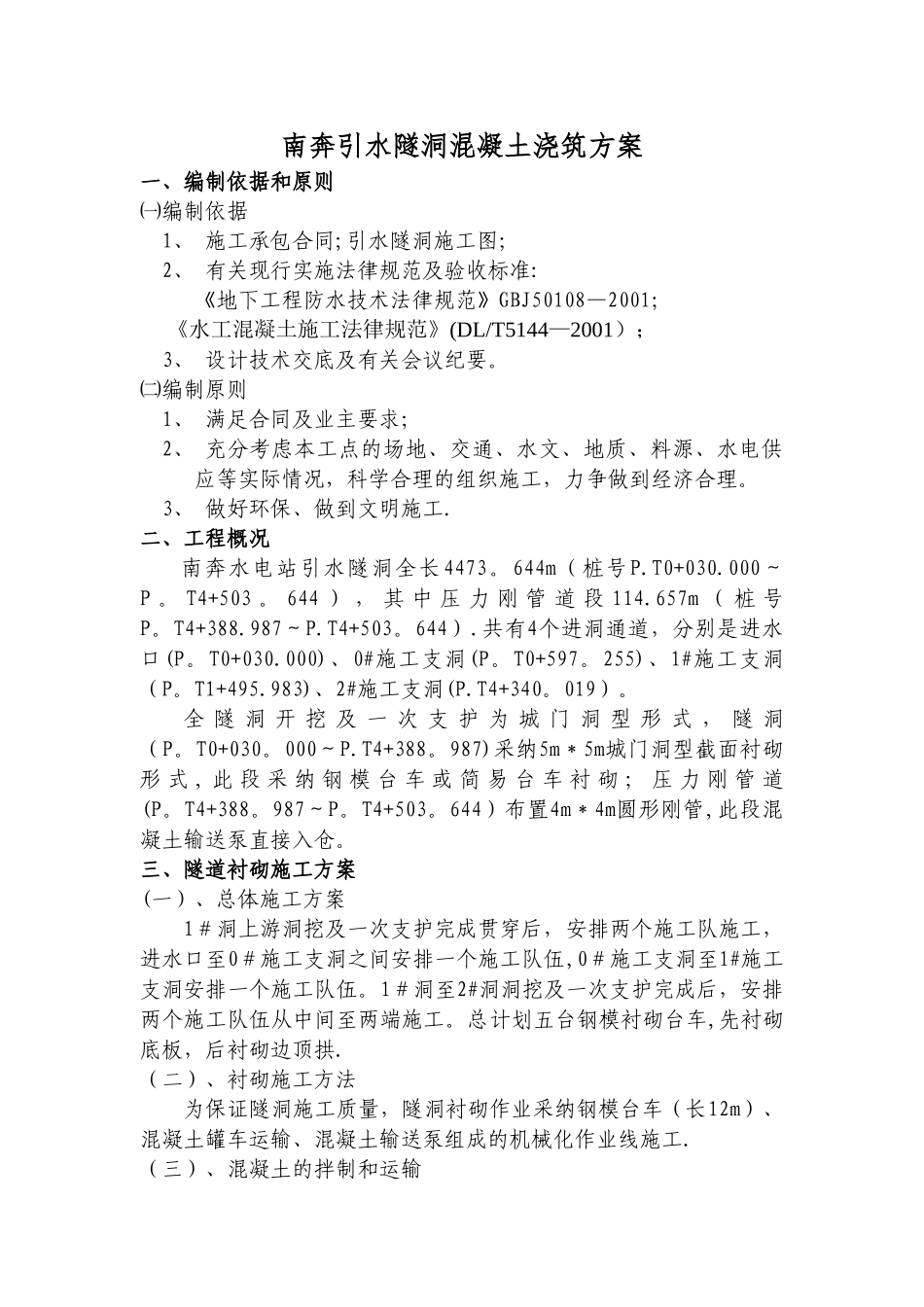

引水隧洞混凝土浇筑方案南奔引水隧洞混凝土浇筑方案一、编制依据和原则㈠编制依据1、 施工承包合同;引水隧洞施工图;2、 有关现行实施法律规范及验收标准:《地下工程防水技术法律规范》GBJ50108—2001; 《水工混凝土施工法律规范》(DL/T5144—2001);3、 设计技术交底及有关会议纪要
㈡编制原则1、 满足合同及业主要求;2、 充分考虑本工点的场地、交通、水文、地质、料源、水电供应等实际情况,科学合理的组织施工,力争做到经济合理
3、 做好环保、做到文明施工
二、工程概况 南奔水电站引水隧洞全长4473
644m(桩号P
T0+030
T4+503
644 ) , 其 中 压 力 刚 管 道 段 114
657m ( 桩 号P
T4+388
T4+503
共有4个进洞通道,分别是进水口(P
T0+030
000)、0#施工支洞(P
T0+597
255)、1#施工支洞(P
T1+495
983)、2#施工支洞(P
T4+340
全 隧 洞 开 挖 及 一 次 支 护 为 城 门 洞 型 形 式 , 隧 洞(P
T0+030
T4+388
987)采纳5m*5m城门洞型截面衬砌形 式 , 此 段 采 纳 钢 模 台 车 或 简 易 台 车 衬 砌 ; 压 力 刚 管 道(P
T4+388
T4+503
644)布置4m*4m圆形刚管,此段混凝土输送泵直接入仓
三、隧道衬砌施工方案(一)、总体施工方案1#洞上游洞挖及一次支护完成贯穿后,安排两个施工队施工,进水口至0#施工支洞之间安排一个施工队伍,0#施工支洞至1#施工支洞安排一个施工队伍
1#洞至2#洞洞挖及一次支护完成后,安排两个施工队伍从中间至两端施工
总计划五台钢模衬砌台车,先衬砌底板,后衬砌边顶拱

(二)、衬砌施工方法为保证隧洞施工
