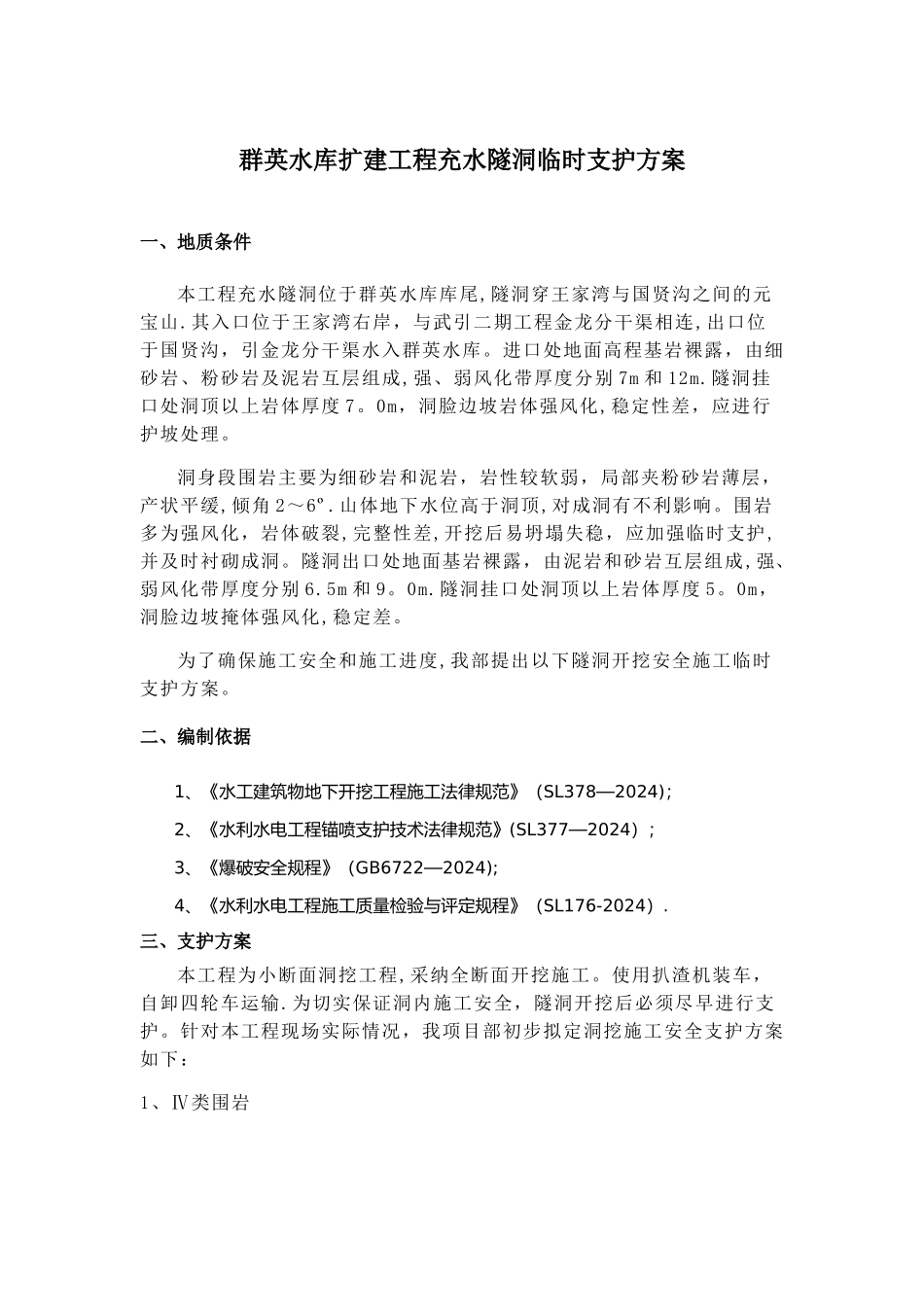

群英水库扩建工程充水隧洞临时支护方案一、地质条件本工程充水隧洞位于群英水库库尾,隧洞穿王家湾与国贤沟之间的元宝山.其入口位于王家湾右岸,与武引二期工程金龙分干渠相连,出口位于国贤沟,引金龙分干渠水入群英水库。进口处地面高程基岩裸露,由细砂岩、粉砂岩及泥岩互层组成,强、弱风化带厚度分别 7m 和 12m.隧洞挂口处洞顶以上岩体厚度 7。0m,洞脸边坡岩体强风化,稳定性差,应进行护坡处理。洞身段围岩主要为细砂岩和泥岩,岩性较软弱,局部夹粉砂岩薄层,产状平缓,倾角 2~6º.山体地下水位高于洞顶,对成洞有不利影响。围岩多为强风化,岩体破裂,完整性差,开挖后易坍塌失稳,应加强临时支护,并及时衬砌成洞。隧洞出口处地面基岩裸露,由泥岩和砂岩互层组成,强、弱风化带厚度分别 6.5m 和 9。0m.隧洞挂口处洞顶以上岩体厚度 5。0m,洞脸边坡掩体强风化,稳定差。为了确保施工安全和施工进度,我部提出以下隧洞开挖安全施工临时支护方案。二、编制依据1、《水工建筑物地下开挖工程施工法律规范》(SL378—2024);2、《水利水电工程锚喷支护技术法律规范》(SL377—2024);3、《爆破安全规程》(GB6722—2024);4、《水利水电工程施工质量检验与评定规程》(SL176-2024).三、支护方案本工程为小断面洞挖工程,采纳全断面开挖施工。使用扒渣机装车,自卸四轮车运输.为切实保证洞内施工安全,隧洞开挖后必须尽早进行支护。针对本工程现场实际情况,我项目部初步拟定洞挖施工安全支护方案如下:1、Ⅳ类围岩Ⅳ 类围岩临时支护,在拱部采纳 Φ25,L=2。5m,@1.2m×1m 系统锚杆;Φ6。5 @150x150 钢筋网,喷 10cm 厚 C25 砼进行处理(喷射砼分两次,每次喷射厚度 5cm).2、Ⅴ类围岩由于本工程围岩性软,易掉块,加上地下水极的影响,整个围岩稳定性较差,所以对Ⅴ类围岩必须加强其临时支护措施。Ⅴ类围岩临时支护:采纳锚网喷混凝土支护加 14 号槽钢(拱部)、Ⅰ 16 工字钢(边墙)支撑的复合支护方式,锚网喷混凝土参数为:Φ25,L=2.5m,@1.2m×1m 系统锚杆,加 Φ6。5 @150x150 钢筋网,喷 10cm 厚 C25 砼进行处理(喷射砼分两次,每次喷射厚度 5cm);钢支撑中的边墙采纳Ⅰ 16 工字钢,拱部采纳 14#槽钢,间距 50~100cm/榀,用 Φ20,L=1.5m 锁脚锚杆与钢支撑的工字钢进行焊接联接(每榀 6 根),边墙布置 Φ22,@80cm,L=70~120cm 长连接筋(每榀 4 根),拱顶布置 Φ22,@100cm,L=70~120cm 长连接筋...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

引水隧洞临时支护方案-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
