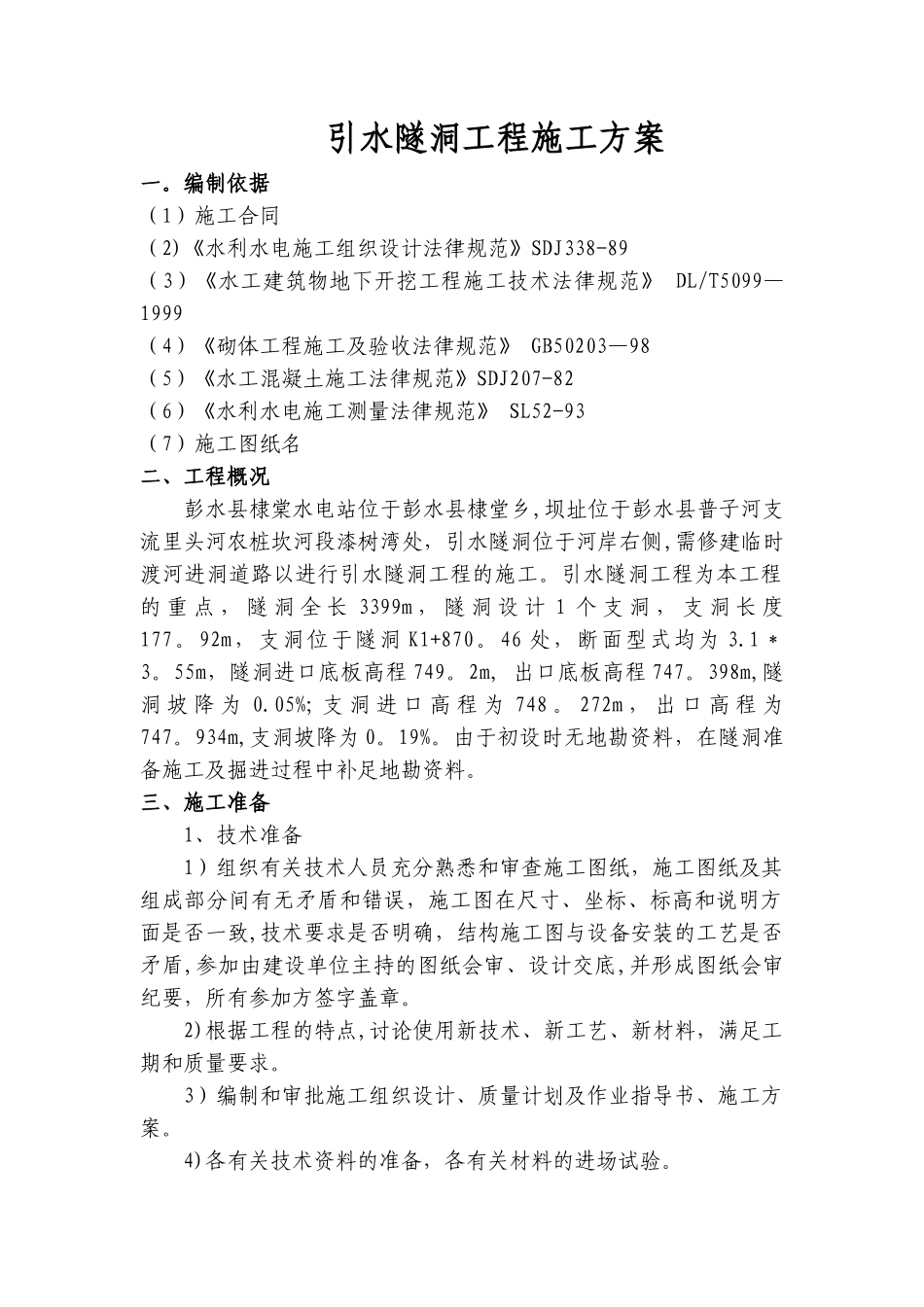

引水隧洞工程施工方案一

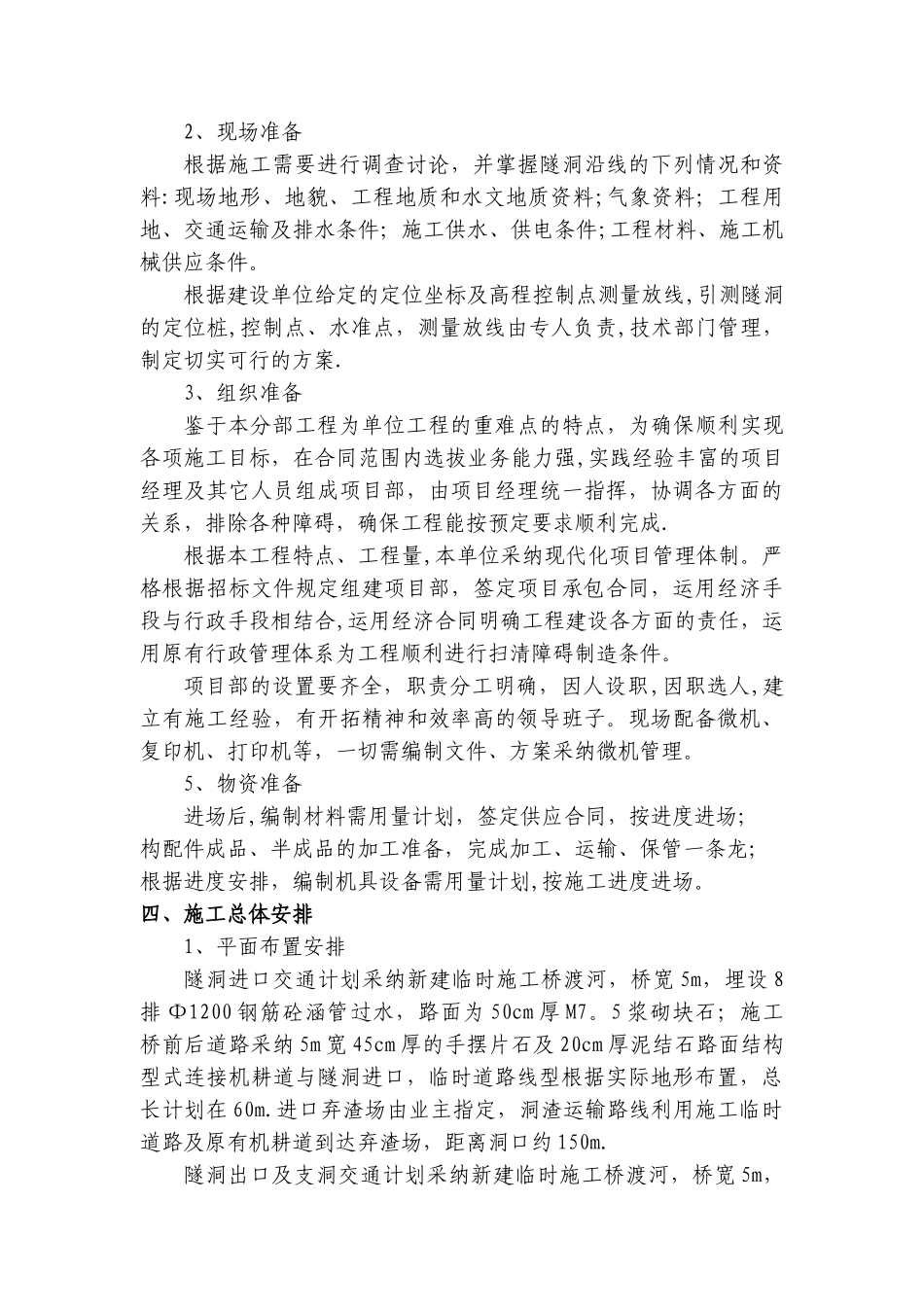

编制依据(1)施工合同(2)《水利水电施工组织设计法律规范》SDJ338-89(3)《水工建筑物地下开挖工程施工技术法律规范》 DL/T5099—1999(4)《砌体工程施工及验收法律规范》 GB50203—98(5)《水工混凝土施工法律规范》SDJ207-82(6)《水利水电施工测量法律规范》 SL52-93(7)施工图纸名二、工程概况彭水县棣棠水电站位于彭水县棣堂乡,坝址位于彭水县普子河支流里头河农桩坎河段漆树湾处,引水隧洞位于河岸右侧,需修建临时渡河进洞道路以进行引水隧洞工程的施工

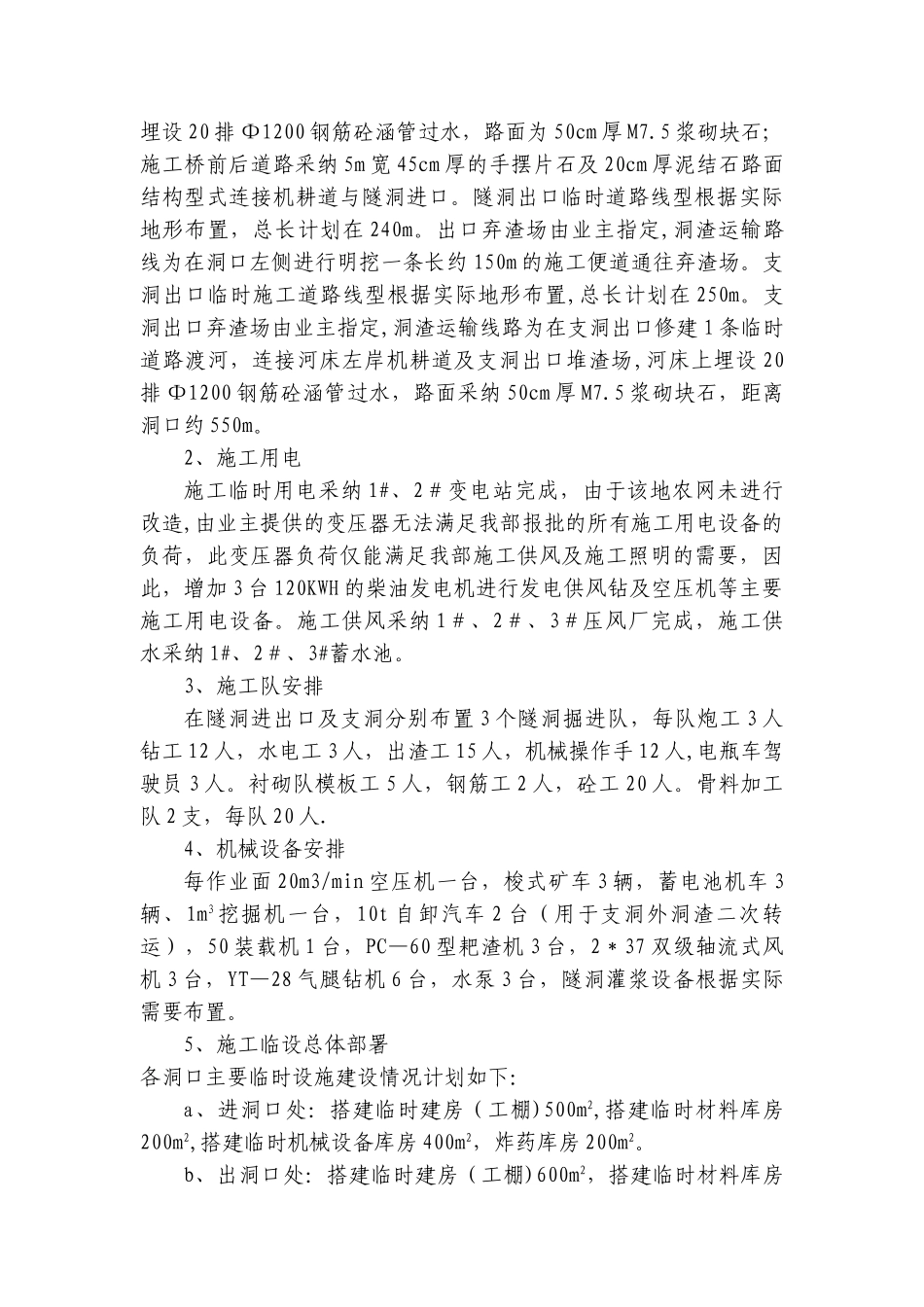

引水隧洞工程为本工程的 重 点 , 隧 洞 全 长 3399m , 隧 洞 设 计 1 个 支 洞 , 支 洞 长 度177
92m,支洞位于隧洞 K1+870
46 处,断面型式均为 3
55m,隧洞进口底板高程 749
2m, 出口底板高程 747
398m,隧洞 坡 降 为 0
05%; 支 洞 进 口 高 程 为 748
272m , 出 口 高 程 为747
934m,支洞坡降为 0
由于初设时无地勘资料,在隧洞准备施工及掘进过程中补足地勘资料
三、施工准备1、技术准备1)组织有关技术人员充分熟悉和审查施工图纸,施工图纸及其组成部分间有无矛盾和错误,施工图在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确,结构施工图与设备安装的工艺是否矛盾,参加由建设单位主持的图纸会审、设计交底,并形成图纸会审纪要,所有参加方签字盖章
2)根据工程的特点,讨论使用新技术、新工艺、新材料,满足工期和质量要求
3)编制和审批施工组织设计、质量计划及作业指导书、施工方案
4)各有关技术资料的准备,各有关材料的进场试验
2、现场准备根据施工需要进行调查讨论,并掌握隧洞沿线的下列情况和资料:现场地形、地貌、工程地质和水文地质资料;气象资料;工程用地、交通运输
