弱电施工资料报验流程

弱电施工资料报验流程_第1页
1/2
弱电施工资料报验流程_第2页
2/2

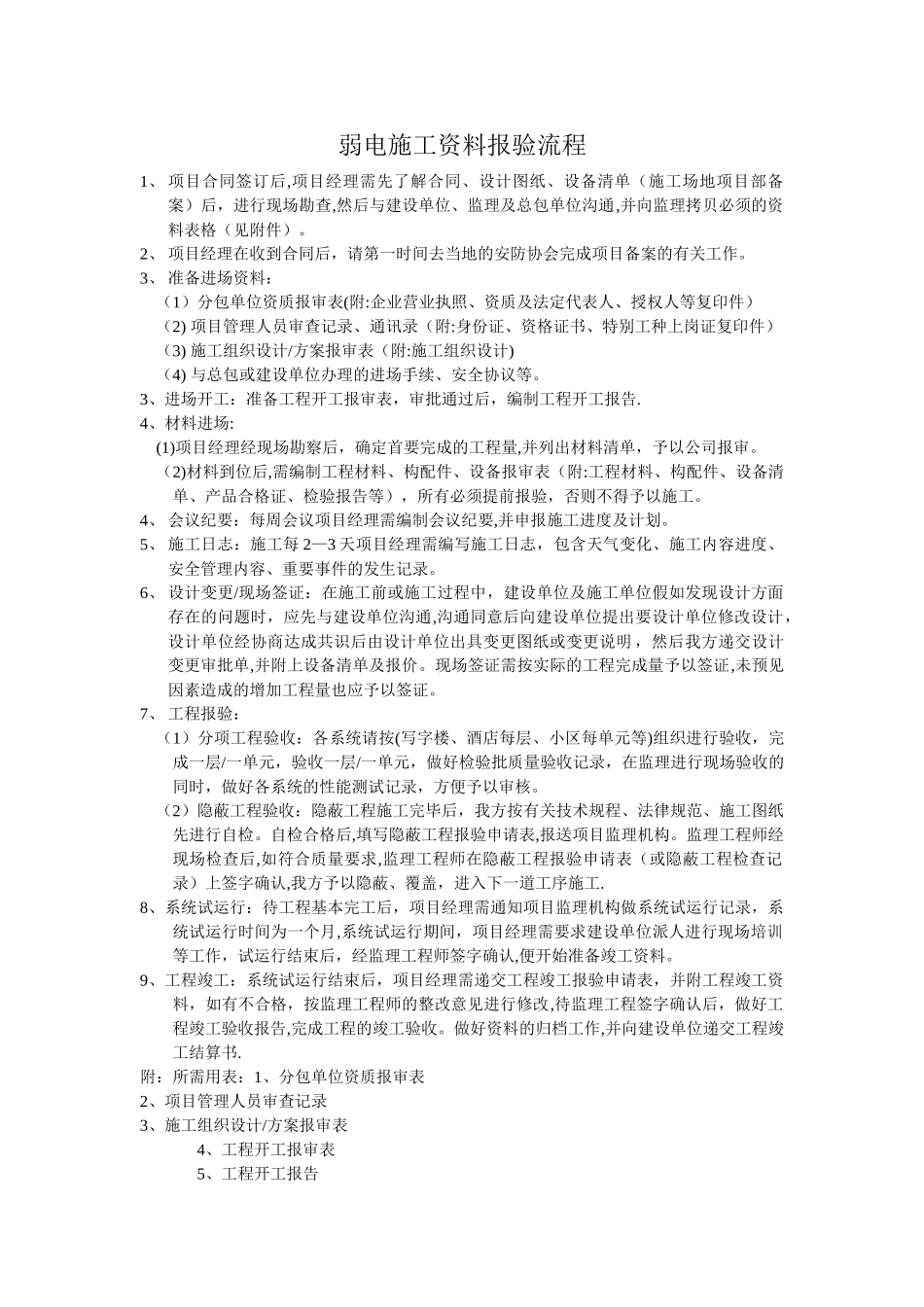

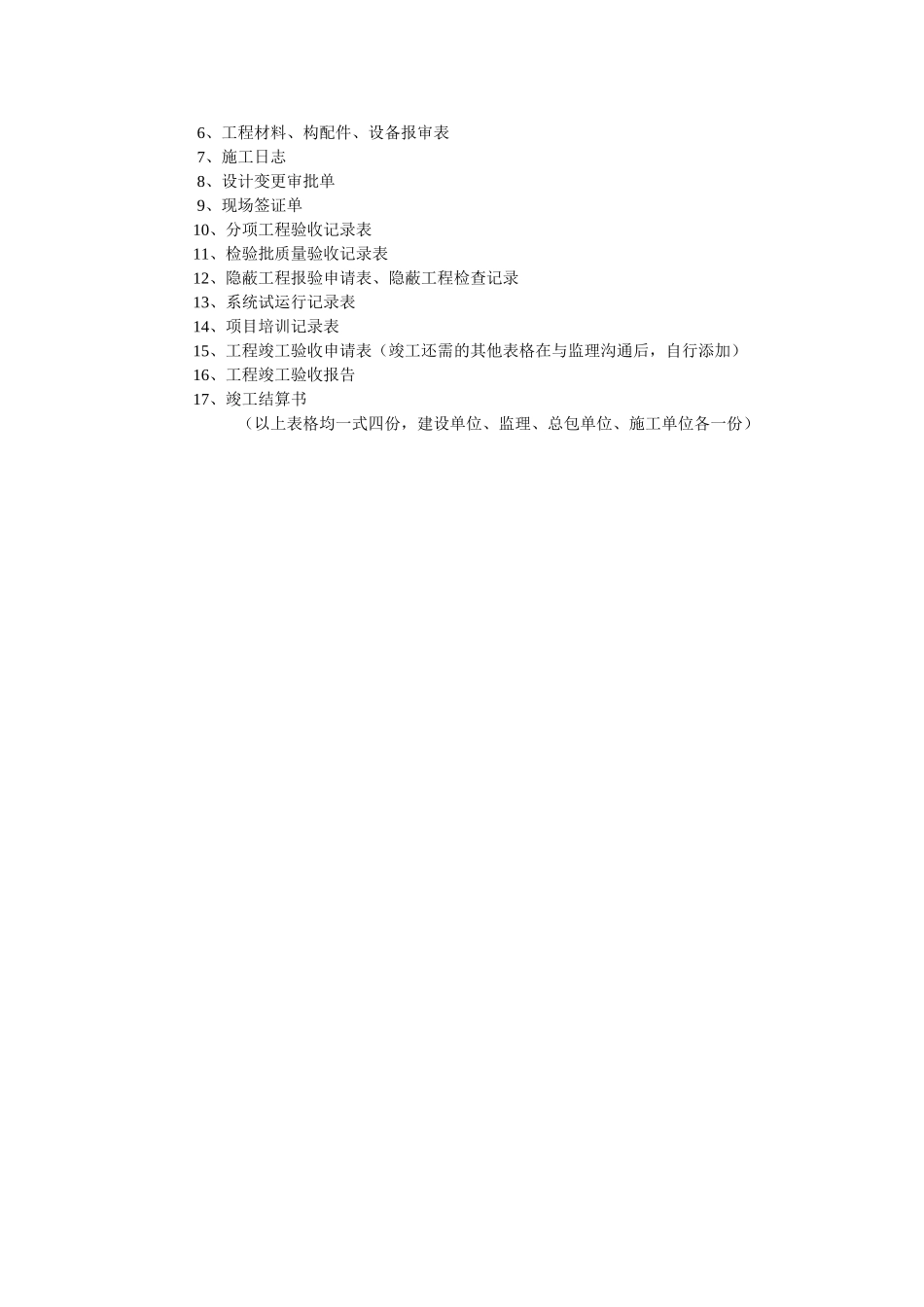

弱电施工资料报验流程1、 项目合同签订后,项目经理需先了解合同、设计图纸、设备清单(施工场地项目部备案)后,进行现场勘查,然后与建设单位、监理及总包单位沟通,并向监理拷贝必须的资料表格(见附件)。2、 项目经理在收到合同后,请第一时间去当地的安防协会完成项目备案的有关工作。3、 准备进场资料:(1)分包单位资质报审表(附:企业营业执照、资质及法定代表人、授权人等复印件)(2) 项目管理人员审查记录、通讯录(附:身份证、资格证书、特别工种上岗证复印件) (3) 施工组织设计/方案报审表(附:施工组织设计)(4) 与总包或建设单位办理的进场手续、安全协议等。3、进场开工:准备工程开工报审表,审批通过后,编制工程开工报告.4、材料进场:(1)项目经理经现场勘察后,确定首要完成的工程量,并列出材料清单,予以公司报审。(2)材料到位后,需编制工程材料、构配件、设备报审表(附:工程材料、构配件、设备清单、产品合格证、检验报告等),所有必须提前报验,否则不得予以施工。4、 会议纪要:每周会议项目经理需编制会议纪要,并申报施工进度及计划。5、 施工日志:施工每 2—3 天项目经理需编写施工日志,包含天气变化、施工内容进度、安全管理内容、重要事件的发生记录。6、 设计变更/现场签证:在施工前或施工过程中,建设单位及施工单位假如发现设计方面存在的问题时,应先与建设单位沟通,沟通同意后向建设单位提出要设计单位修改设计,设计单位经协商达成共识后由设计单位出具变更图纸或变更说明 ,然后我方递交设计变更审批单,并附上设备清单及报价。现场签证需按实际的工程完成量予以签证,未预见因素造成的增加工程量也应予以签证。7、 工程报验:(1)分项工程验收:各系统请按(写字楼、酒店每层、小区每单元等)组织进行验收,完成一层/一单元,验收一层/一单元,做好检验批质量验收记录,在监理进行现场验收的同时,做好各系统的性能测试记录,方便予以审核。(2)隐蔽工程验收:隐蔽工程施工完毕后,我方按有关技术规程、法律规范、施工图纸先进行自检。自检合格后,填写隐蔽工程报验申请表,报送项目监理机构。监理工程师经现场检查后,如符合质量要求,监理工程师在隐蔽工程报验申请表(或隐蔽工程检查记录)上签字确认,我方予以隐蔽、覆盖,进入下一道工序施工.8、系统试运行:待工程基本完工后,项目经理需通知项目监理机构做系统试运行记录,系统试运行时间为一个月,系统试运行期间,项目经理需要求建设单位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

弱电施工资料报验流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
