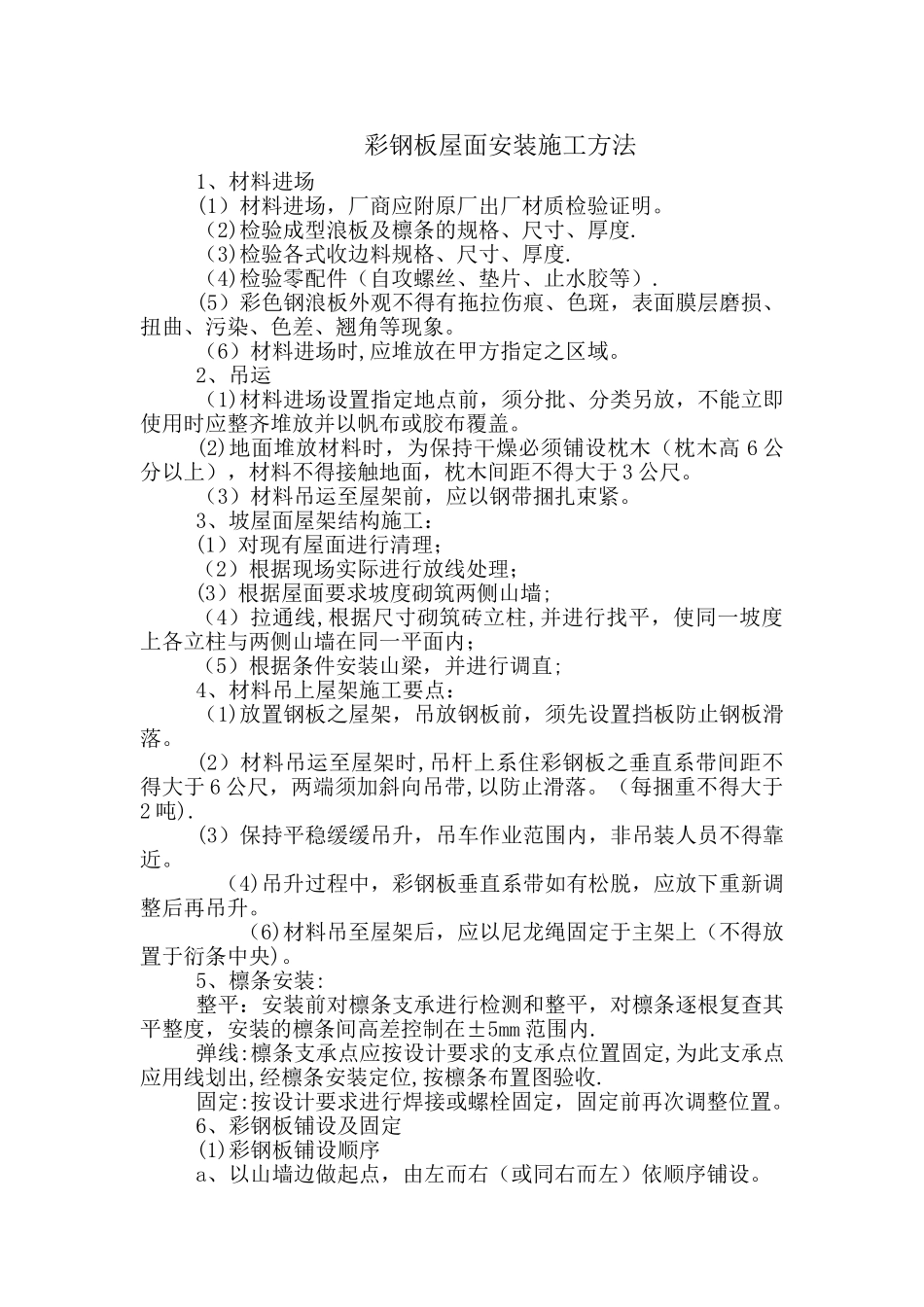

彩钢板屋面安装施工方法1、材料进场 (1)材料进场,厂商应附原厂出厂材质检验证明
(2)检验成型浪板及檩条的规格、尺寸、厚度
(3)检验各式收边料规格、尺寸、厚度
(4)检验零配件(自攻螺丝、垫片、止水胶等)
(5)彩色钢浪板外观不得有拖拉伤痕、色斑,表面膜层磨损、扭曲、污染、色差、翘角等现象
(6)材料进场时,应堆放在甲方指定之区域
2、吊运 (1)材料进场设置指定地点前,须分批、分类另放,不能立即使用时应整齐堆放并以帆布或胶布覆盖
(2)地面堆放材料时,为保持干燥必须铺设枕木(枕木高 6 公分以上),材料不得接触地面,枕木间距不得大于 3 公尺
(3)材料吊运至屋架前,应以钢带捆扎束紧
3、坡屋面屋架结构施工:(1)对现有屋面进行清理;(2)根据现场实际进行放线处理;(3)根据屋面要求坡度砌筑两侧山墙;(4)拉通线,根据尺寸砌筑砖立柱,并进行找平,使同一坡度上各立柱与两侧山墙在同一平面内;(5)根据条件安装山梁,并进行调直;4、材料吊上屋架施工要点: (1)放置钢板之屋架,吊放钢板前,须先设置挡板防止钢板滑落
(2)材料吊运至屋架时,吊杆上系住彩钢板之垂直系带间距不得大于 6 公尺,两端须加斜向吊带,以防止滑落
(每捆重不得大于2 吨)
(3)保持平稳缓缓吊升,吊车作业范围内,非吊装人员不得靠近
(4)吊升过程中,彩钢板垂直系带如有松脱,应放下重新调整后再吊升
(6)材料吊至屋架后,应以尼龙绳固定于主架上(不得放置于衍条中央)
5、檩条安装: 整平:安装前对檩条支承进行检测和整平,对檩条逐根复查其平整度,安装的檩条间高差控制在±5mm 范围内
弹线:檩条支承点应按设计要求的支承点位置固定,为此支承点应用线划出,经檩条安装定位,按檩条布置图验收
固定:按设计要求进行焊接或螺栓固定,固定前再次调整位置

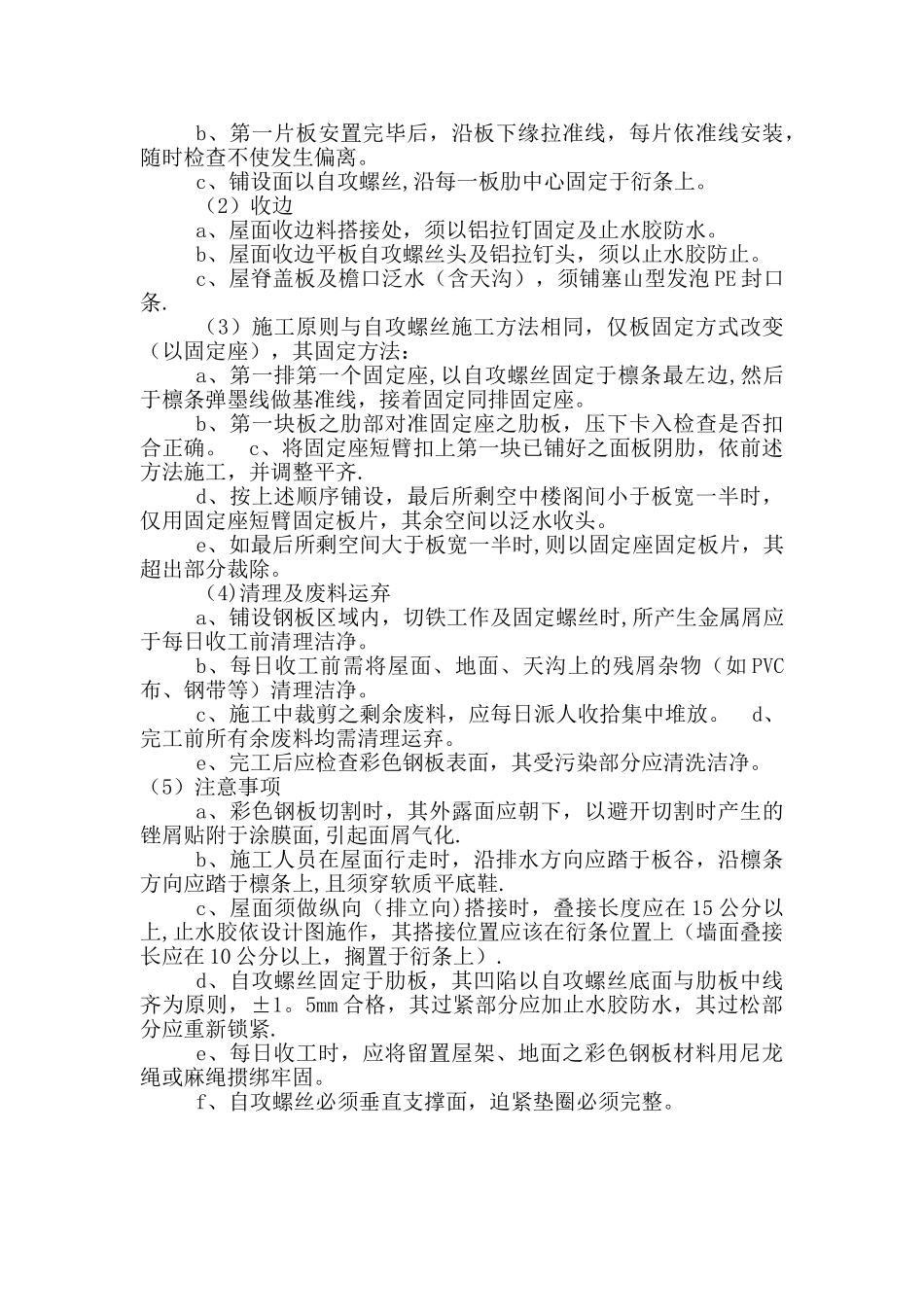

6、彩钢板铺设及固定 (1)彩钢板铺设顺
