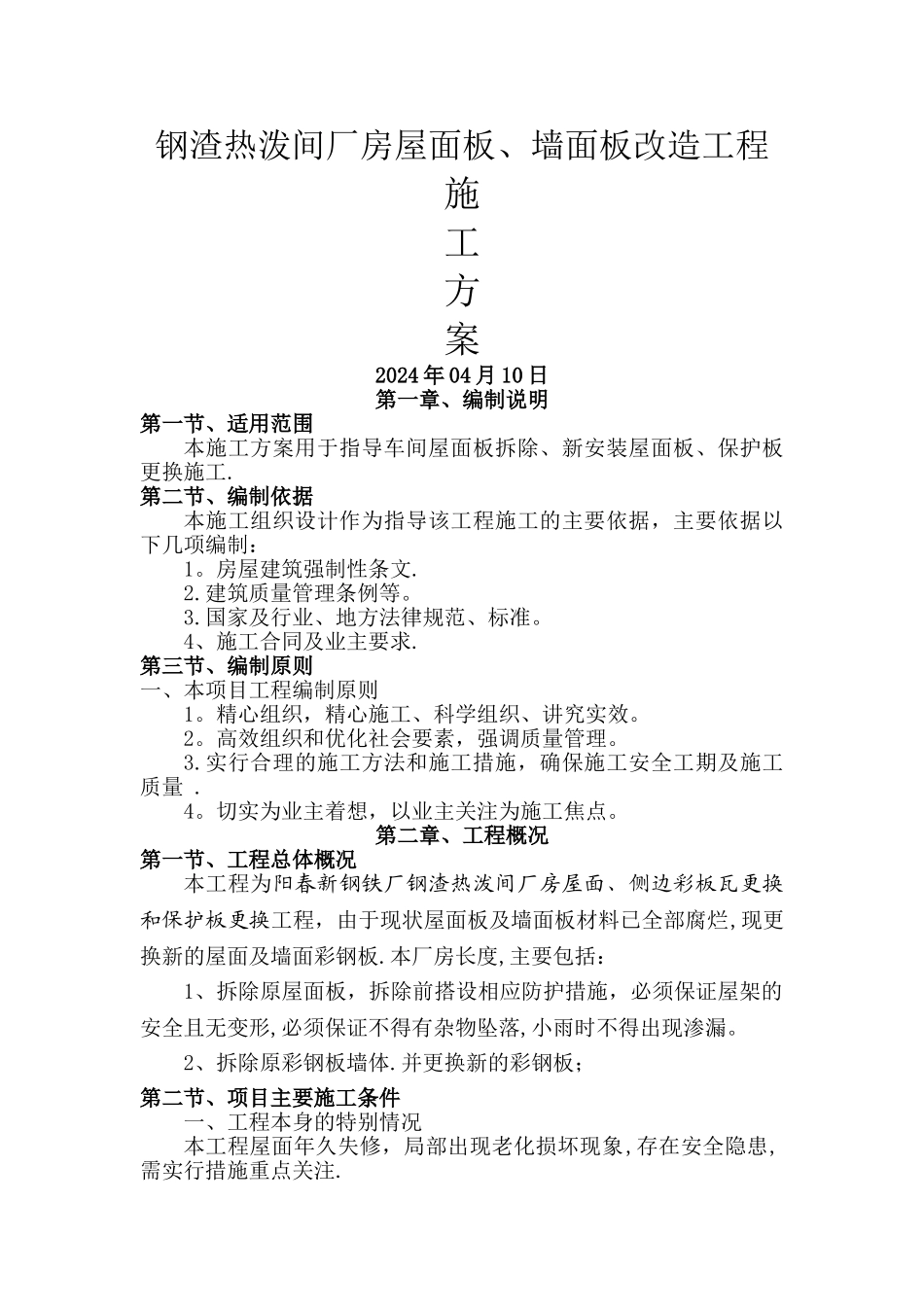

钢渣热泼间厂房屋面板、墙面板改造工程施工方案2024 年 04 月 10 日第一章、编制说明第一节、适用范围本施工方案用于指导车间屋面板拆除、新安装屋面板、保护板更换施工.第二节、编制依据本施工组织设计作为指导该工程施工的主要依据,主要依据以下几项编制:1。房屋建筑强制性条文.2.建筑质量管理条例等。3.国家及行业、地方法律规范、标准。4、施工合同及业主要求.第三节、编制原则一、本项目工程编制原则1。精心组织,精心施工、科学组织、讲究实效。 2。高效组织和优化社会要素,强调质量管理。3.实行合理的施工方法和施工措施,确保施工安全工期及施工质量 . 4。切实为业主着想,以业主关注为施工焦点。第二章、工程概况第一节、工程总体概况本工程为阳春新钢铁厂钢渣热泼间厂房屋面、侧边彩板瓦更换和保护板更换工程,由于现状屋面板及墙面板材料已全部腐烂,现更换新的屋面及墙面彩钢板.本厂房长度,主要包括:1、拆除原屋面板,拆除前搭设相应防护措施,必须保证屋架的安全且无变形,必须保证不得有杂物坠落,小雨时不得出现渗漏。2、拆除原彩钢板墙体.并更换新的彩钢板;第二节、项目主要施工条件一、工程本身的特别情况 本工程屋面年久失修,局部出现老化损坏现象,存在安全隐患,需实行措施重点关注.二、与工程施工有关的道路和施工场地状况本项目周围道路畅通,通行良好。三、设备供应和交通运输等服务能力状况1。拆除用的大、小型机械设备准备充足,优先满足本项目工程施工.2.周围交通状况良好,适合运输。四、当地供电、供水和通信能力状况施工现场水源、电源已通,通信畅通。第三章、施工总体部署第一节、项目总体施工目标一、工期目标工期 40 天.二、安全目标创零伤亡、无安全事故;杜绝重大机械设备事故;特种作业持证上岗率为 100%;隐患整改率为 100%.三、环境目标遵守国家现行的环境保护法律、法规,四、治安保卫目标确保工程建设正常进行,不发生治安、刑事案件。五、服务承诺信守合同,竭诚为业主服务.第二节、项目施工顺序项目总体施工顺序及流程1、总体施工顺序搭设外墙防护脚手架→清理不安全部位构配件防止突然坠落→清理屋面垃圾→厂房内设备等防护→屋面板切割、拆除、吊卸→→拆除构件破裂→垃圾分类、清运→压型板、天窗制安。2、施工分部顺序:先上后下,先里后外依次施工。本工程采纳流水作业的方法,本着“一边拆除一边安装屋面板,屋面完成后安装墙面板"各工序衔接有序,步步紧跟的进行。二、项目施工区...
