目 录 一 工程概况二 编制依据三 施工准备四 施工程序及部署五 施工技术要求六 质量保证措施 七 施工进度计划一、工程概况:本工程为 XXXXX 限公司年产 2000 吨青霉素工业钾盐工程循环冷却水车间工艺管道安装工程
该工程有管道约 170 米,最大管径 DN1400,最小管径 DN100,有阀门 41 个、弯头 20 个、三通 24个、法兰 235 个
循环冷却水车间共两层,主要管道在-1
该车间工艺管道属低压管道,安装时要做好各工种之间的协调工作
二、编制依据:1 循环冷却水车间给水排水设计施工图及相关说明2 《工业金属管道工程施工及验收法律规范》(GB50235-97)3 《工业金属管道工程质量检验评定标准》(GB50184-93)4 《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236—98)三、施工准备:1组织专业技术人员进行图纸会审,并做好会审记录
2组织施工人员熟悉施工图、学习法律规范、作技术交底,察看施工现场,全面了解现场情况做到心中有数
3准备好施工记录表格和质量检查表格
4施工现场具备“三通”、“一平”即通水、通电、场地平整等施5设备安装完毕,并且精平完
6施 工 人 员 、 机 具 等 进 入 现 场 , 用 电 设 备 一 定 要 做 好 防 漏 电 准 备 , 有 关 量 具 要经校验并合格
7施工主要材料、辅助材料进入施工现场,并具有出场合格证
8各批类阀门要进行百分之十抽查,并进行现场试漏
9管道安装前与管道有关的土建工程检验合格并满足安装要求,与管道连接的设备要找正合格且固定完毕
管道、管件、阀门内部要清理洁净,用于管道安装的预埋件、预留孔要满足安装要求
10 施工主材要堆放整齐,不同材质的管道要分开放置,如露天存放要做好防雨措施
要严格材料管理制度、设专人管理并限额领料

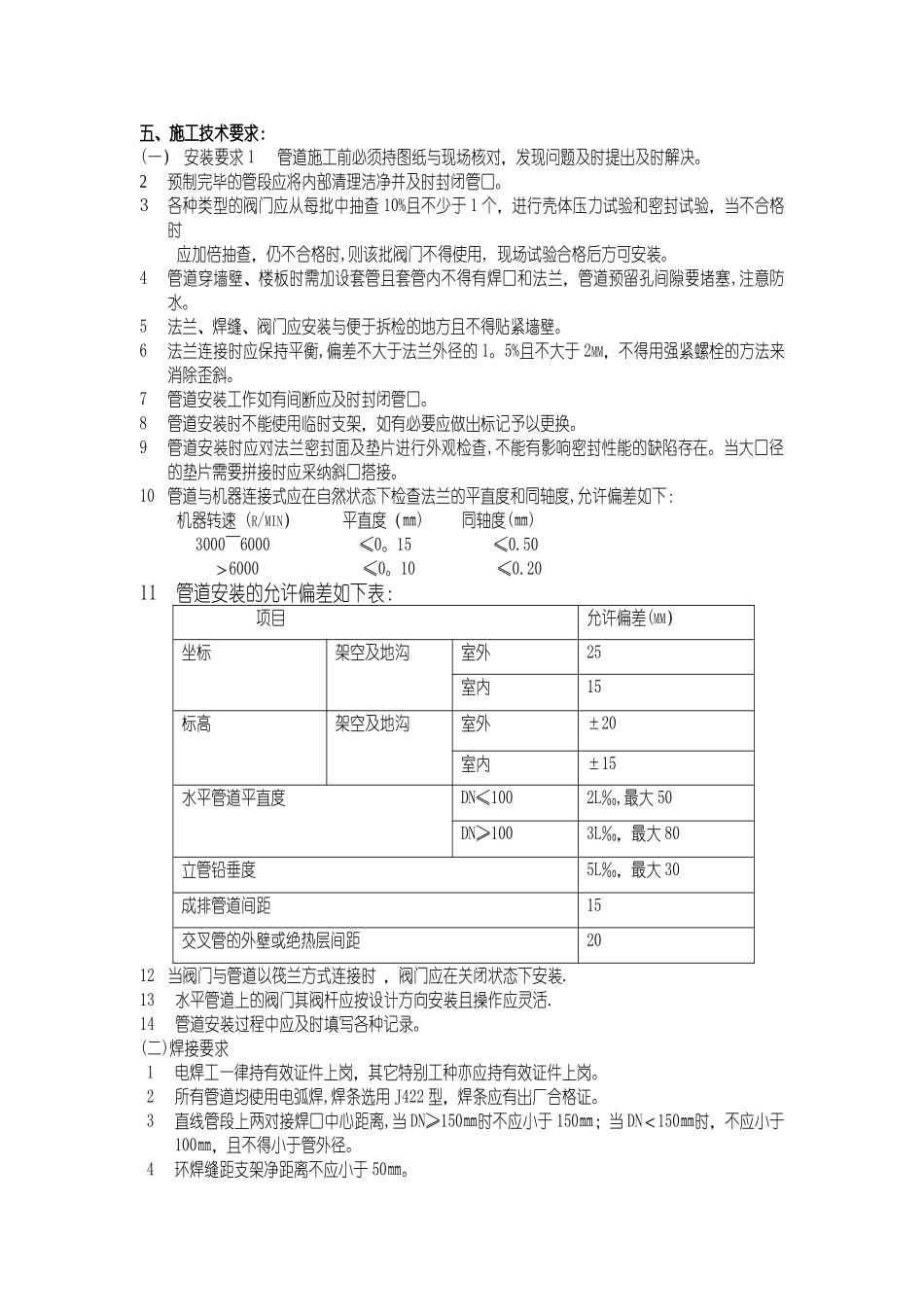

四、施工程序及部署:1 施工程序施工准备 →
