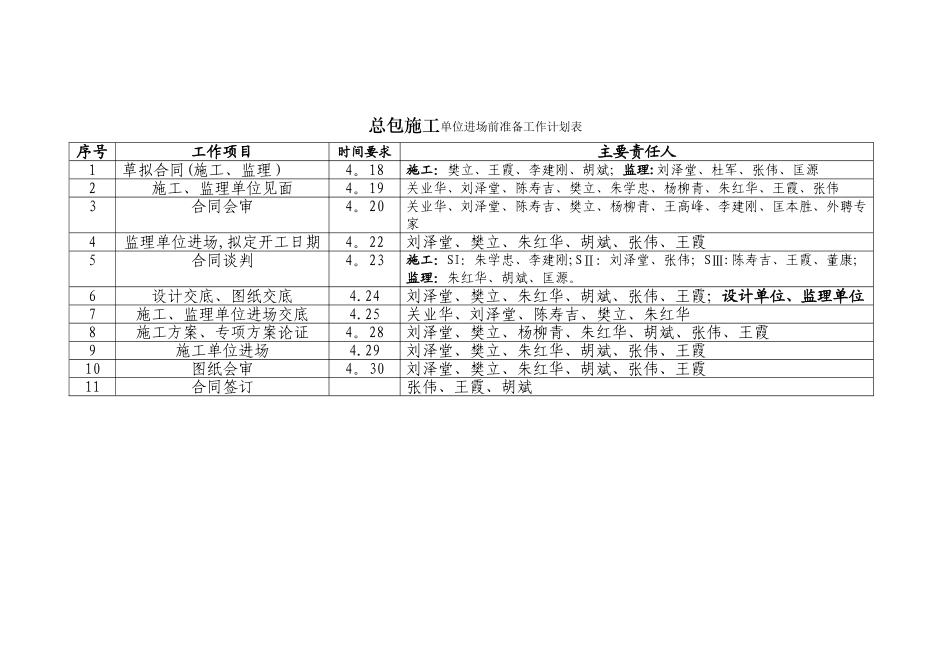

总包施工单位进场前准备工作计划表序号工作项目时间要求主要责任人1草拟合同(施工、监理)4。18施工:樊立、王霞、李建刚、胡斌;监理:刘泽堂、杜军、张伟、匡源2施工、监理单位见面4。19关业华、刘泽堂、陈寿吉、樊立、朱学忠、杨柳青、朱红华、王霞、张伟3合同会审4。20关业华、刘泽堂、陈寿吉、樊立、杨柳青、王高峰、李建刚、匡本胜、外聘专家4监理单位进场,拟定开工日期4。22刘泽堂、樊立、朱红华、胡斌、张伟、王霞5合同谈判4。23施工:SI:朱学忠、李建刚;SⅡ:刘泽堂、张伟;SⅢ:陈寿吉、王霞、董康;监理:朱红华、胡斌、匡源。6设计交底、图纸交底4.24刘泽堂、樊立、朱红华、胡斌、张伟、王霞;设计单位、监理单位7施工、监理单位进场交底4.25关业华、刘泽堂、陈寿吉、樊立、朱红华8施工方案、专项方案论证4。28刘泽堂、樊立、杨柳青、朱红华、胡斌、张伟、王霞9施工单位进场4.29刘泽堂、樊立、朱红华、胡斌、张伟、王霞10图纸会审4。30刘泽堂、樊立、朱红华、胡斌、张伟、王霞11合同签订张伟、王霞、胡斌基 建 办 近 期 主 要 工 作 计 划 表 ( 4。 25—5.5)序号工 作 事 项时 间要 求主 要 责 任 人1合 同 谈 判4.25-29施工:SI:朱学忠、杨柳青、李建刚;SⅡ:刘 泽 堂 、 李 建 刚 、 张 伟 ;SⅢ :陈寿吉、王霞、董康; 监理:朱学忠、朱 红 华 、 胡 斌 、 匡 源 。2场 地 清 理 及 土 方 外运4 。 25—29朱 红 华 、 胡 斌 、 张 伟 、 王 霞 、 桩 基 施 工 单 位3桩 基 静 载 检 测 及 合同 洽 谈4 。 28樊 立 、 朱 红 华 、 胡 斌 、 李 建 刚4土 方 、 基 坑 支 护 方案 会 审4.28刘 泽 堂 、 樊 立 、 朱 红 华 、 胡 斌 、 张 伟 、 王霞 ; 施 工 、 监 理 单 位5设 计 及 图 纸 交 底 、图 纸 会 审4 。 28刘 泽 堂 、 樊 立 、 朱 红 华 、 胡 斌 、 张 伟 、 王霞 ; 设 计 、 施 工 、 监 理6场 地 移 交 及 方 格 网测 定4 。 29朱 红 华 、 胡 斌 、 张 伟 、 王 霞 ; 桩 基 施 工 单位 、 总 包 、 监 理 单 位7现 场 定 位 放 线 及 红线 交 点4.30朱 学 忠 、 杨 柳 青 、 樊 立 、 朱 红 华 、 施 工 单位 、 监 理 单 位8基 坑 支 护 施 工 方 案专 项...
