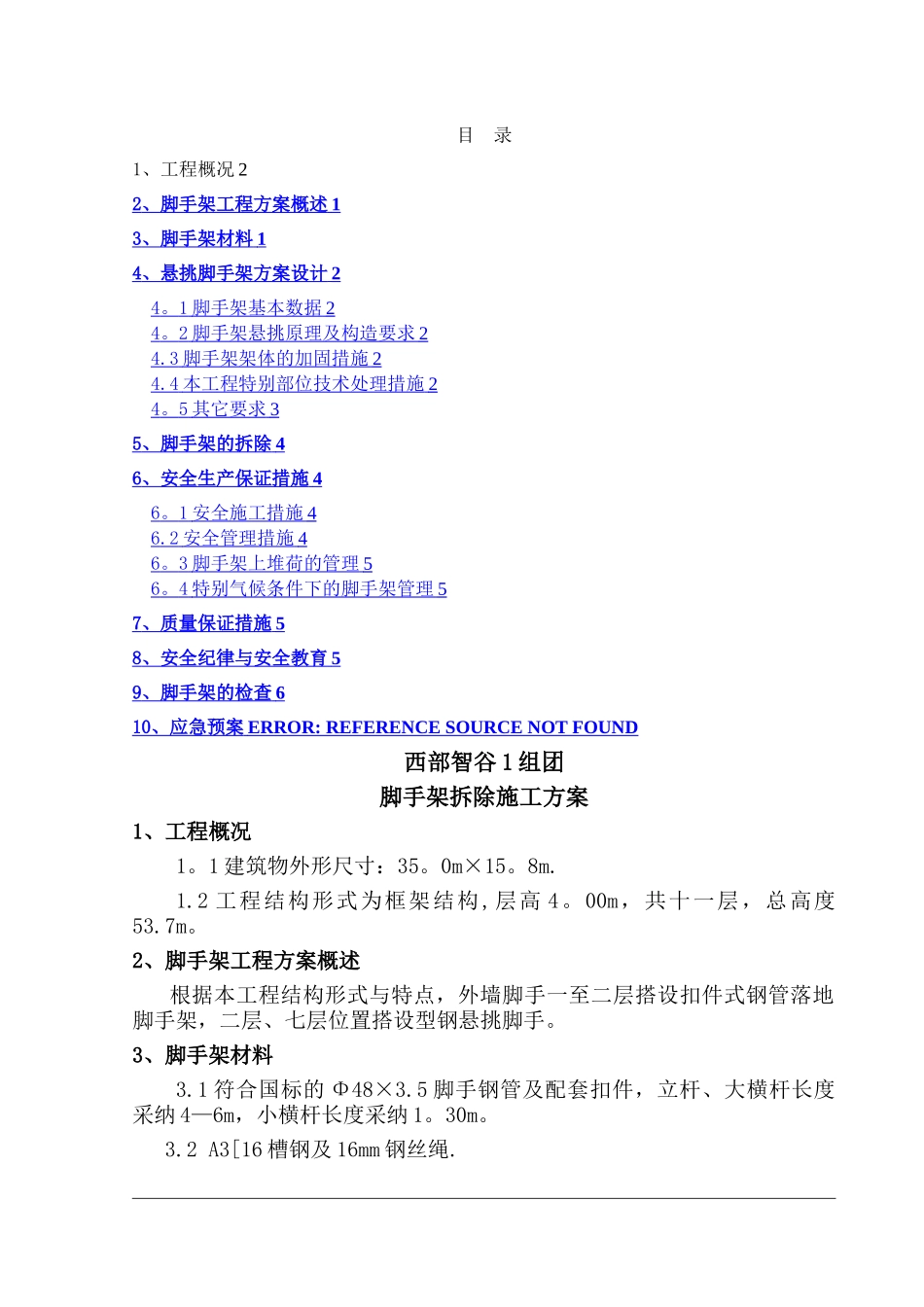

4 特别气候条件下的脚手架管理 5 7 、质量保证措施 5 8 、安全纪律与安全教育 5 9 、脚手架的检查 6 10 、应急预案 ERROR: REFERENCE SOURCE NOT FOUND 西部智谷 1 组团脚手架拆除施工方案1、工程概况1
1 建筑物外形尺寸:35
2 工程结构形式为框架结构,层高 4
00m,共十一层,总高度53
2、脚手架工程方案概述根据本工程结构形式与特点,外墙脚手一至二层搭设扣件式钢管落地脚手架,二层、七层位置搭设型钢悬挑脚手
3、脚手架材料3
1 符合国标的 Φ48×3
5 脚手钢管及配套扣件,立杆、大横杆长度采纳 4—6m,小横杆长度采纳 1
2 A3[16 槽钢及 16mm 钢丝绳
3 竹笆横向密编,纵片不得小于五道,每道用双片;横片一正一反,在四周用两根竹片相对夹紧,并打眼用铁丝扎牢,竹片宽不小于 30mm,厚不小于 8mm

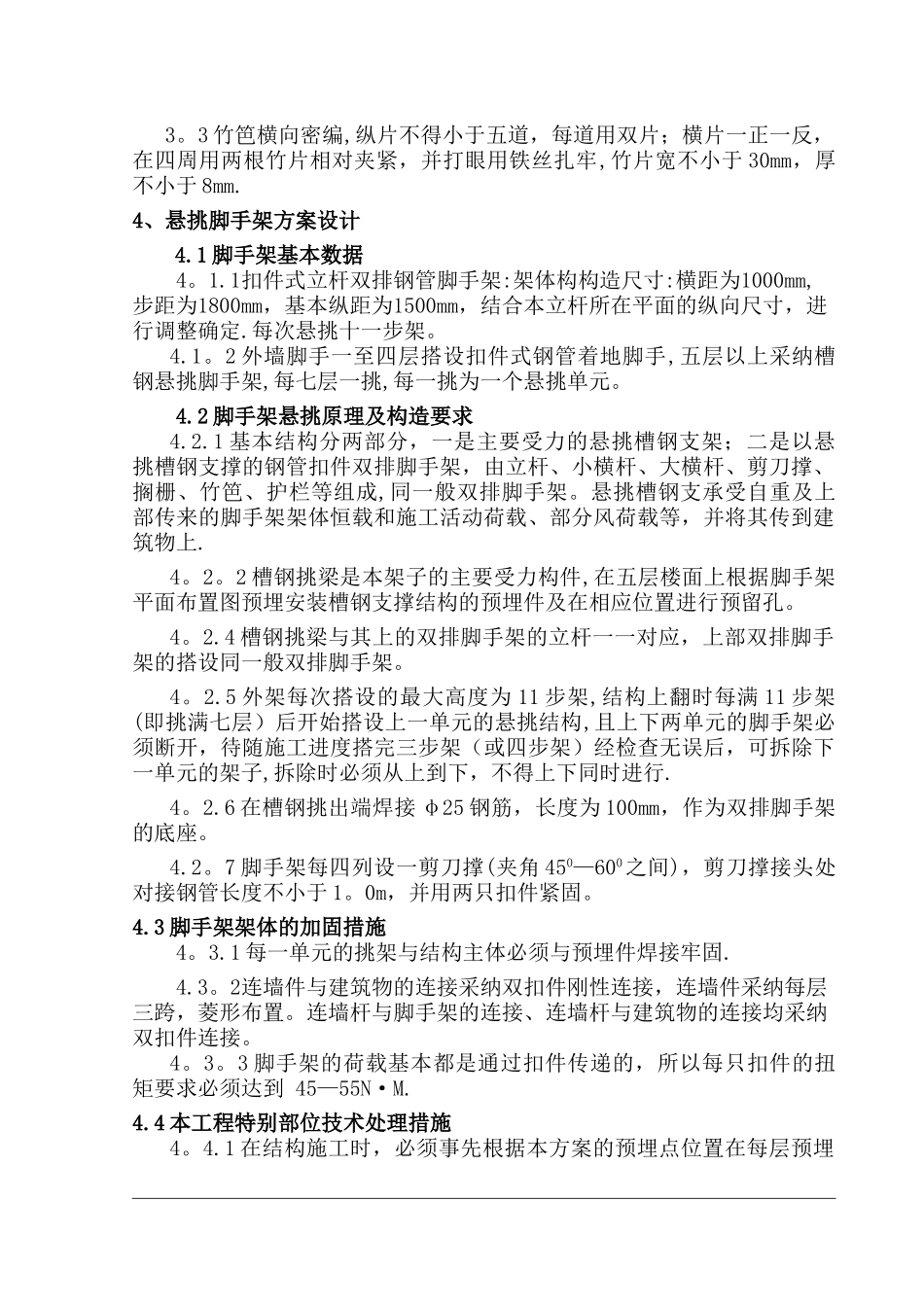

4、悬挑脚手架方案设计4
1 脚手架基本数据4
1扣件式立杆双排钢管脚手架:架体构构造尺寸:横距为1000mm,步距为1800mm,基本纵距为1500mm,结合本立杆所在平面的纵向尺寸,进行调整确定
每次悬挑十一步架
2 外墙脚手一至四层搭设扣件式钢管着地脚手,五层以上采纳槽钢悬挑脚手架,每七层一挑,每一挑为一个悬挑单元
