新力·龙湾 03 地块粉刷工程施工方案编制人:审核人:审批人:编制单位:江西省第五建设集团有限公司编制日期:2024 年 7 月 20 日目 录第一章 编制依据- 3 —第二章 工程概况 0 第三章 粉刷 工程施工做法 1 第四章 施工工艺 4 第五章 质量控制措施 11 第六章墙面抹灰的质量通病及原因分析、防治措施 14 第七章成品保护 15 第八章安全、文明施工 16 第一章 编制依据1、《建筑装饰装修工程质量验收法律规范》(GB50210--2001)2、《建筑工程施工质量验收统一标准》(GB50300-2024)3、《住宅装饰装修工程施工法律规范》(GB50327—2001)4、《建筑工程施工质量验收统一标准》(GB50300—2001)5、《建筑施工高处作业安全技术法律规范》(JGJ80-2024)6、《建筑施工手册》—第五版 7、 新力·龙湾 03 地块工程设计施工图第二章 工程概况一、 工程简介序号项 目内 容1工程名称新力·龙湾 03 地块工程2工程地址南昌市红谷滩新区九龙湖片区,希望大道与明月山大道交汇处3建设单位南昌宝葫芦农庄有限公司4设计单位江西省建筑设计讨论总院5监理单位江西省恒信建设工程监理咨询有限公司6工程规模1#~2#楼为高层住宅楼(32+1、33 层),3#~14#楼为多层洋房(6+1 层),地块下设地下室 1 层
总建筑面积约 12
83 万,高层建筑高度㎡95
7 米,多层洋房建筑高度为 21 米
7质量目标确保“合格”,争创南昌市优良样板工程8安全、文明施工目标确保南昌市安全生产、文明施工优良样板施工场地,争创江西省安全生产、文明施工优良样板施工场地第三章 粉刷工程施工做法一、内墙面(1)客厅、餐厅、卧室、厨房、沿街商业内墙面1、装饰面层(住户自理);2、20厚1:2

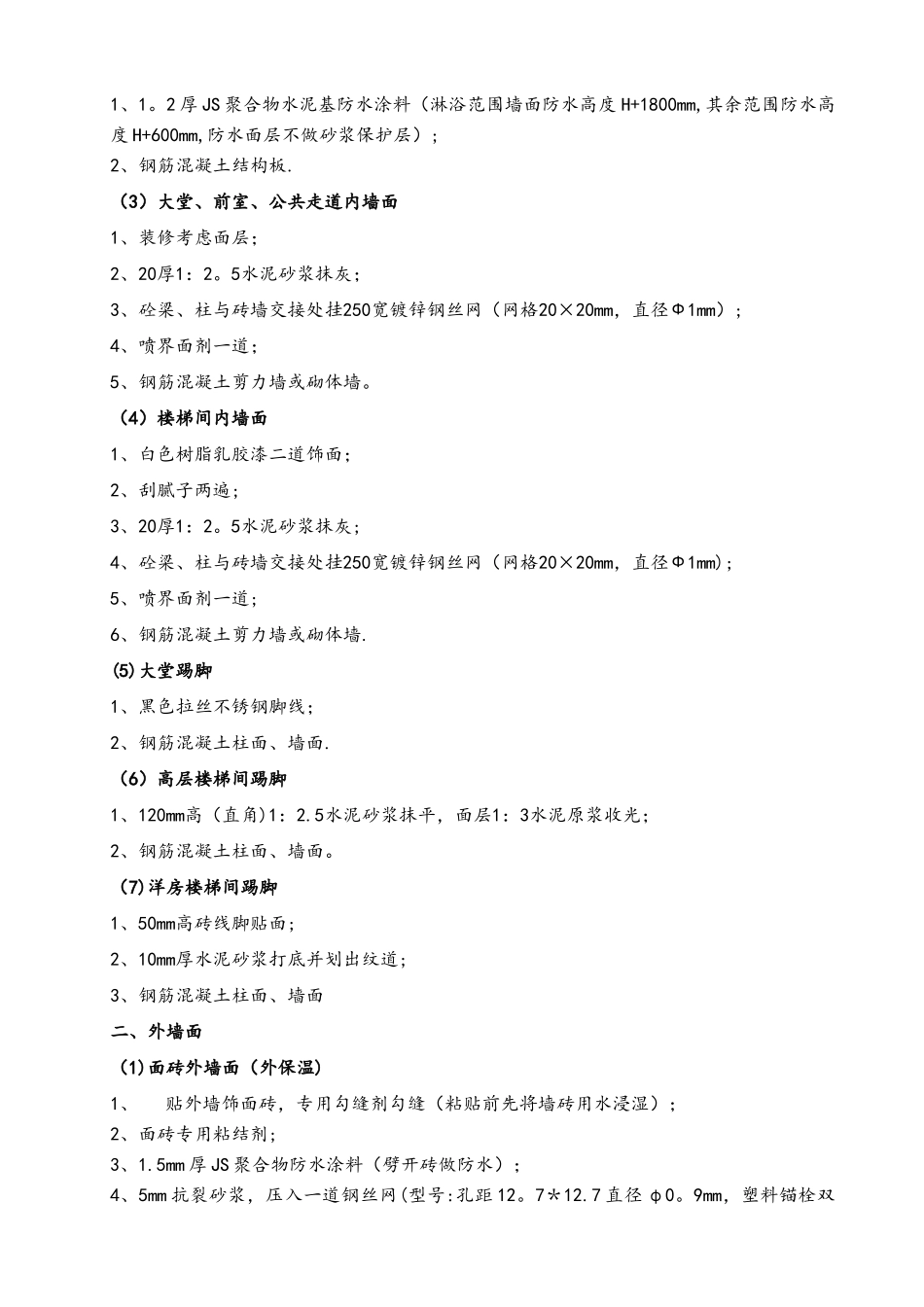

5水泥砂浆抹灰花拉;3、砼梁、柱与砖墙交接处挂250宽镀锌钢丝网(网
