房屋拆除施工方案

房屋拆除施工方案_第1页
1/3
房屋拆除施工方案_第2页
2/3
房屋拆除施工方案_第3页
3/3

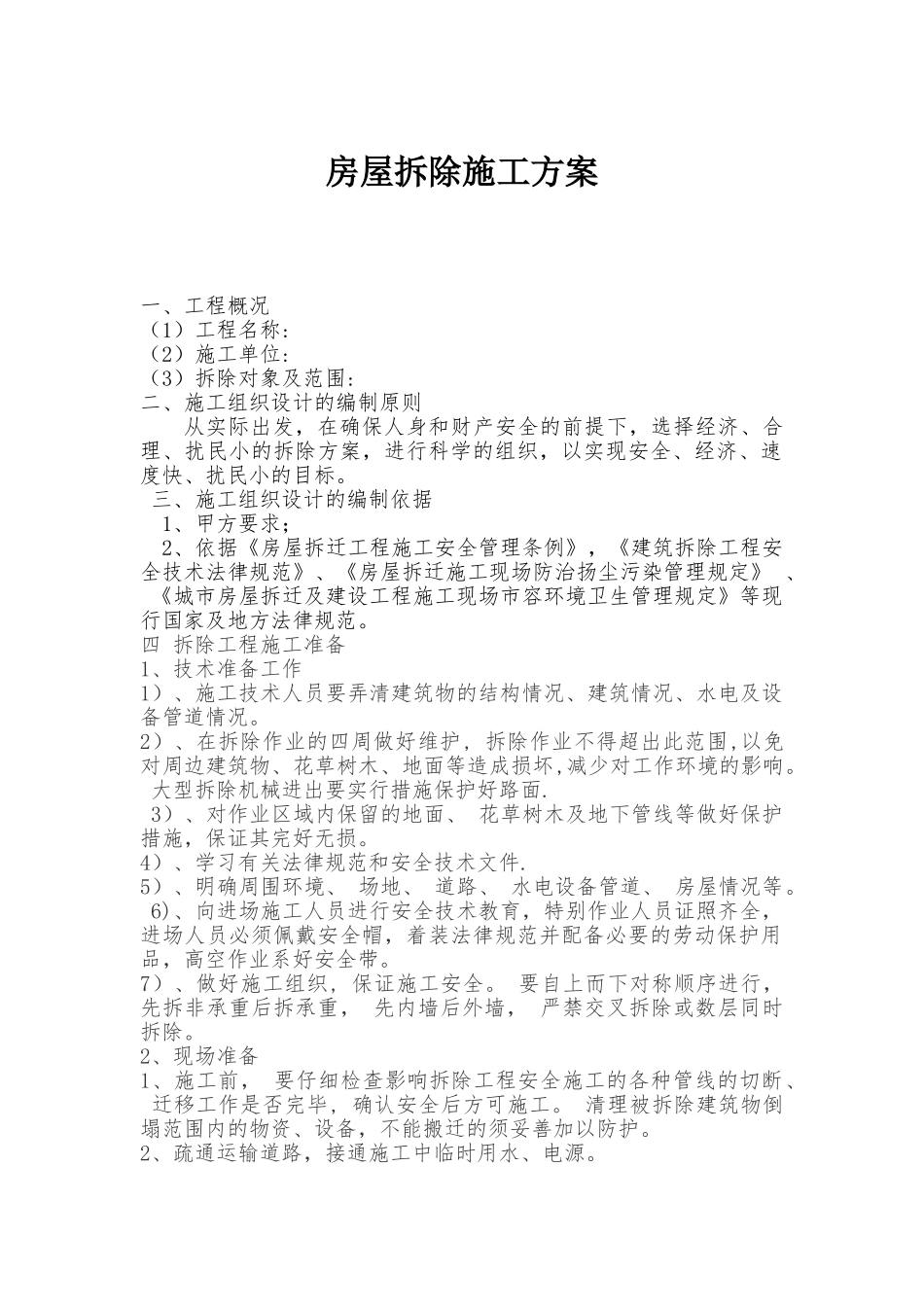

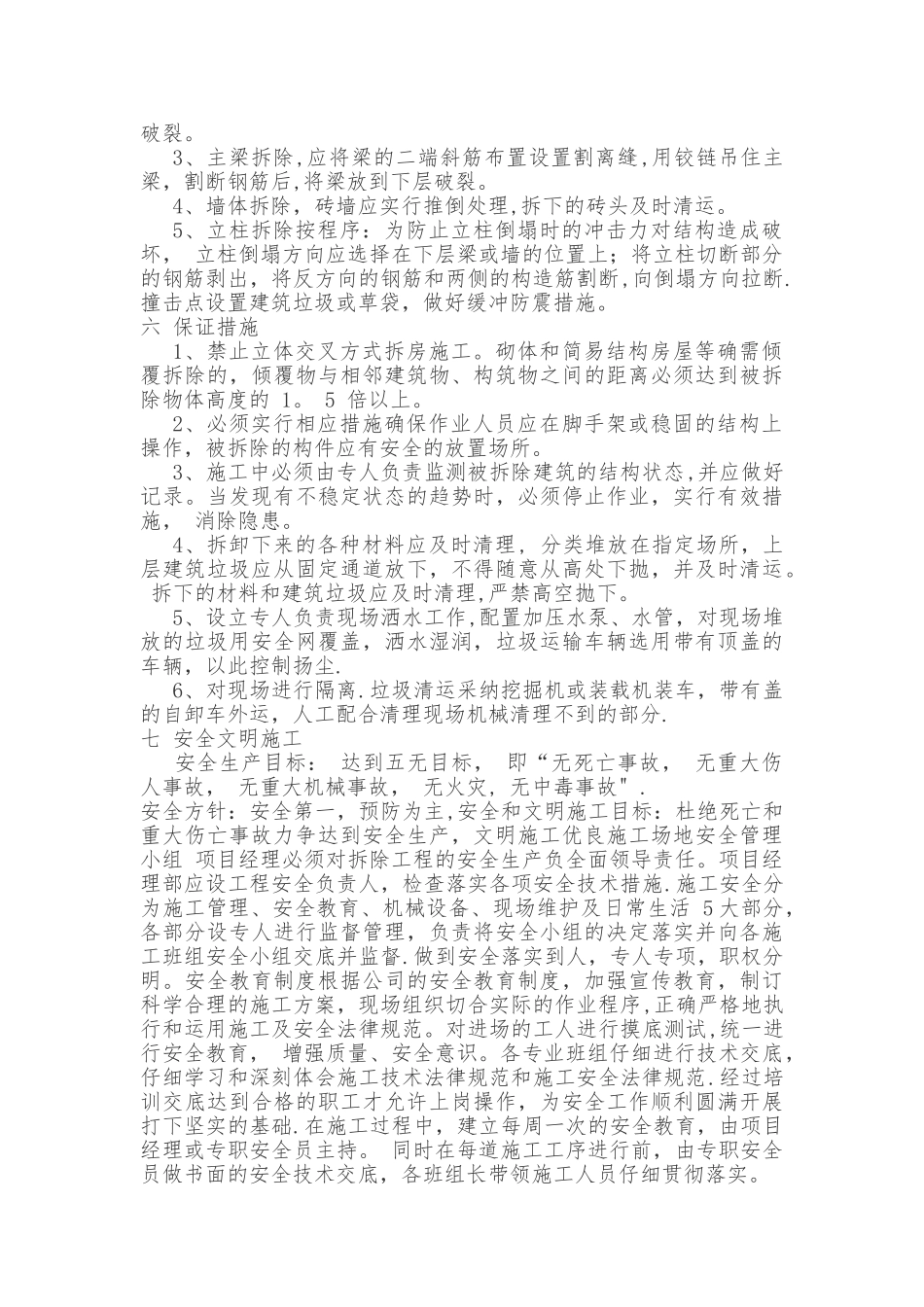

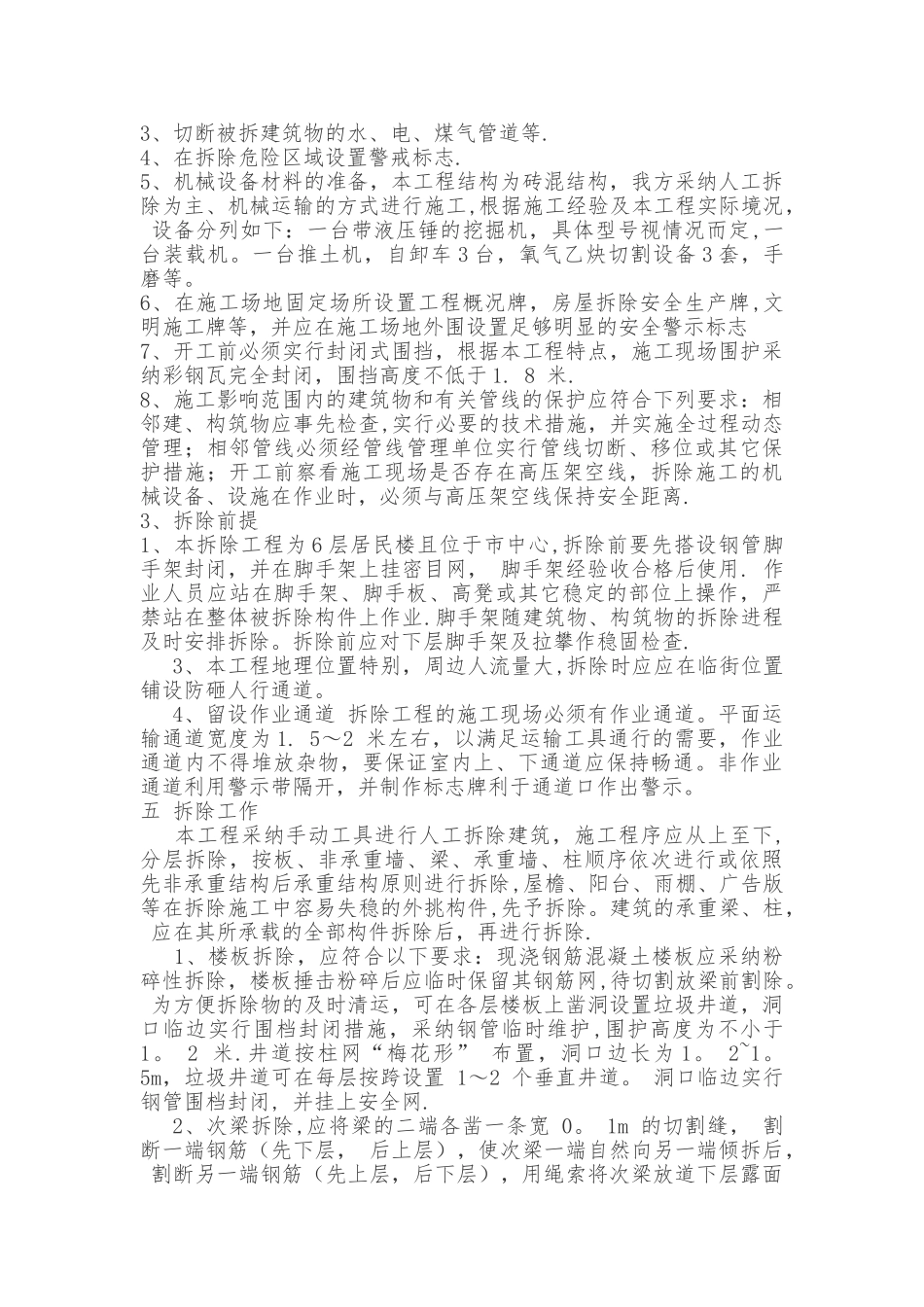

房屋拆除施工方案 一、工程概况 (1)工程名称:(2)施工单位:(3)拆除对象及范围:二、施工组织设计的编制原则 从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。 三、施工组织设计的编制依据 1、甲方要求; 2、依据《房屋拆迁工程施工安全管理条例》,《建筑拆除工程安全技术法律规范》、《房屋拆迁施工现场防治扬尘污染管理规定》 、 《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》等现行国家及地方法律规范。四 拆除工程施工准备 1、技术准备工作 1)、施工技术人员要弄清建筑物的结构情况、建筑情况、水电及设备管道情况。2)、在拆除作业的四周做好维护, 拆除作业不得超出此范围,以免对周边建筑物、花草树木、地面等造成损坏,减少对工作环境的影响。 大型拆除机械进出要实行措施保护好路面. 3)、对作业区域内保留的地面、 花草树木及地下管线等做好保护措施,保证其完好无损。4)、学习有关法律规范和安全技术文件. 5)、明确周围环境、 场地、 道路、 水电设备管道、 房屋情况等。 6)、向进场施工人员进行安全技术教育,特别作业人员证照齐全,进场人员必须佩戴安全帽,着装法律规范并配备必要的劳动保护用品,高空作业系好安全带。7)、做好施工组织, 保证施工安全。 要自上而下对称顺序进行, 先拆非承重后拆承重, 先内墙后外墙, 严禁交叉拆除或数层同时拆除。2、现场准备 1、施工前, 要仔细检查影响拆除工程安全施工的各种管线的切断、 迁移工作是否完毕, 确认安全后方可施工。 清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。 2、疏通运输道路,接通施工中临时用水、电源。 3、切断被拆建筑物的水、电、煤气管道等. 4、在拆除危险区域设置警戒标志. 5、机械设备材料的准备,本工程结构为砖混结构,我方采纳人工拆除为主、机械运输的方式进行施工,根据施工经验及本工程实际境况, 设备分列如下:一台带液压锤的挖掘机,具体型号视情况而定,一台装载机。一台推土机,自卸车 3 台,氧气乙炔切割设备 3 套,手磨等。 6、在施工场地固定场所设置工程概况牌,房屋拆除安全生产牌,文明施工牌等,并应在施工场地外围设置足够明显的安全警示标志7、开工前必须实行封闭式围挡,根据本工程特点,施工现场围护采纳彩钢瓦完全封闭,围挡高度不低于 1. 8 米.8、施工影响范围...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

房屋拆除施工方案

办公文档专营+ 关注
实名认证
内容提供者

大量办公文档,欢迎选择

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
