电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

房屋维修施工方案

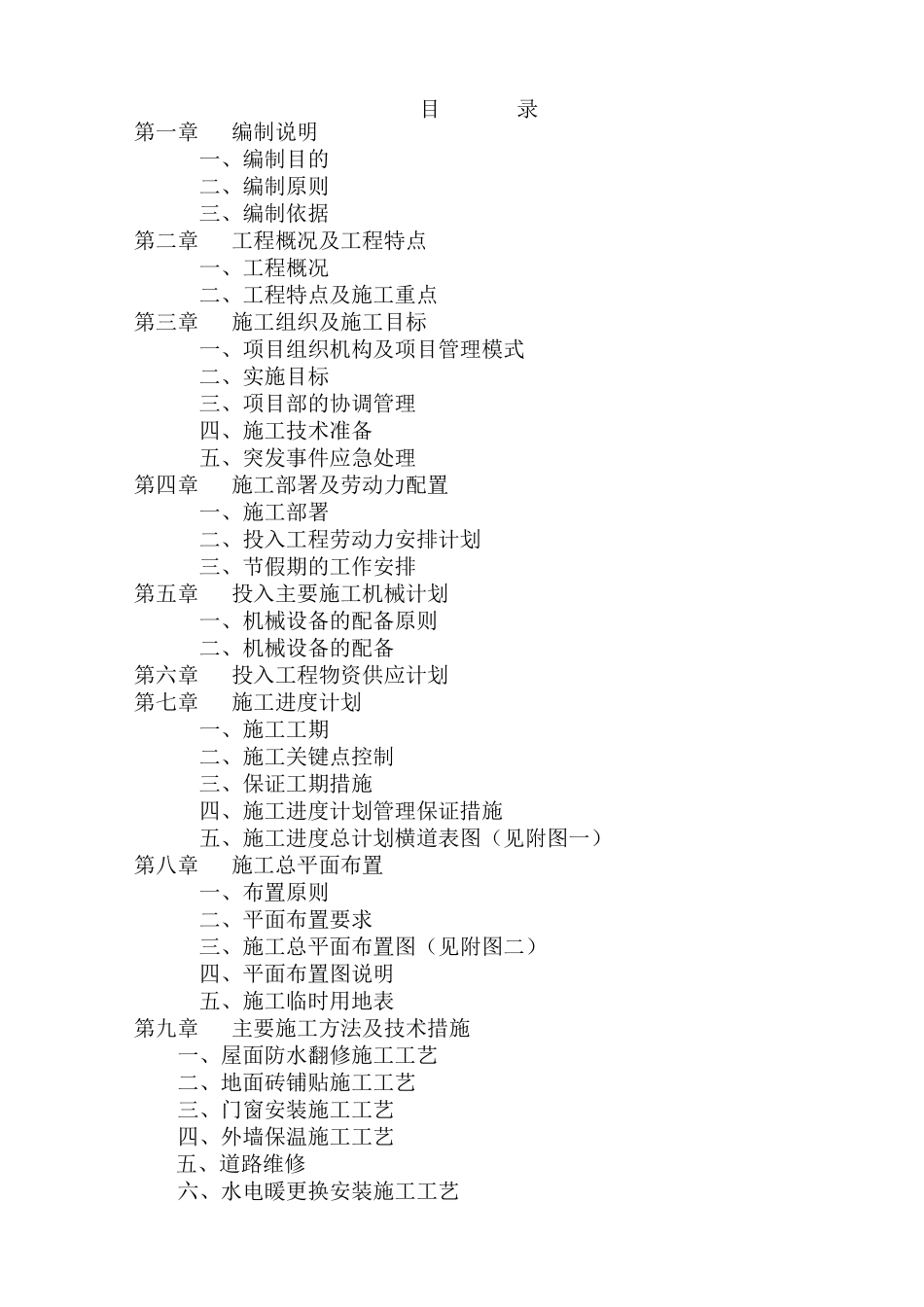

房屋维修施工方案_第1页
1/40

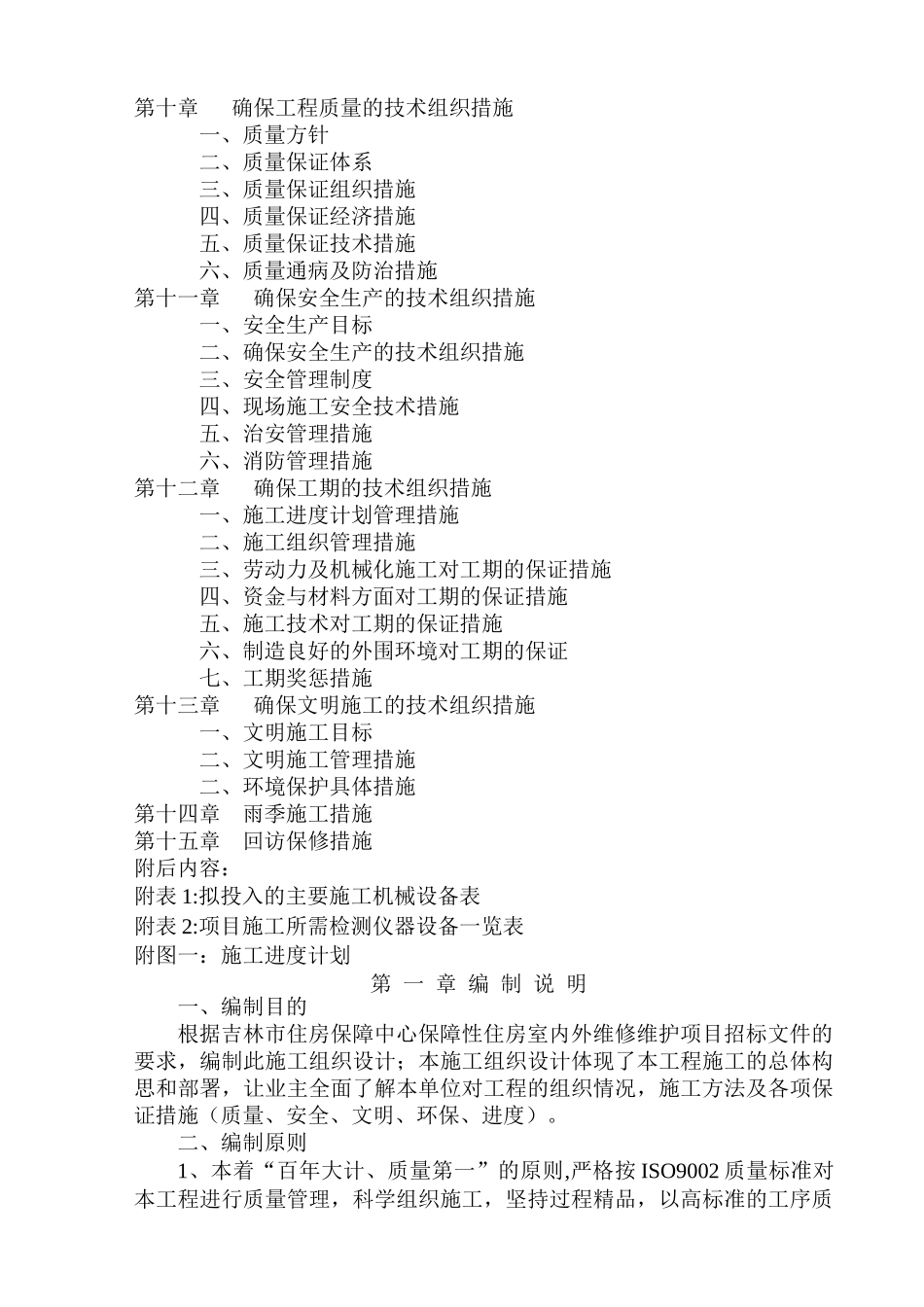

房屋维修施工方案_第2页
2/40

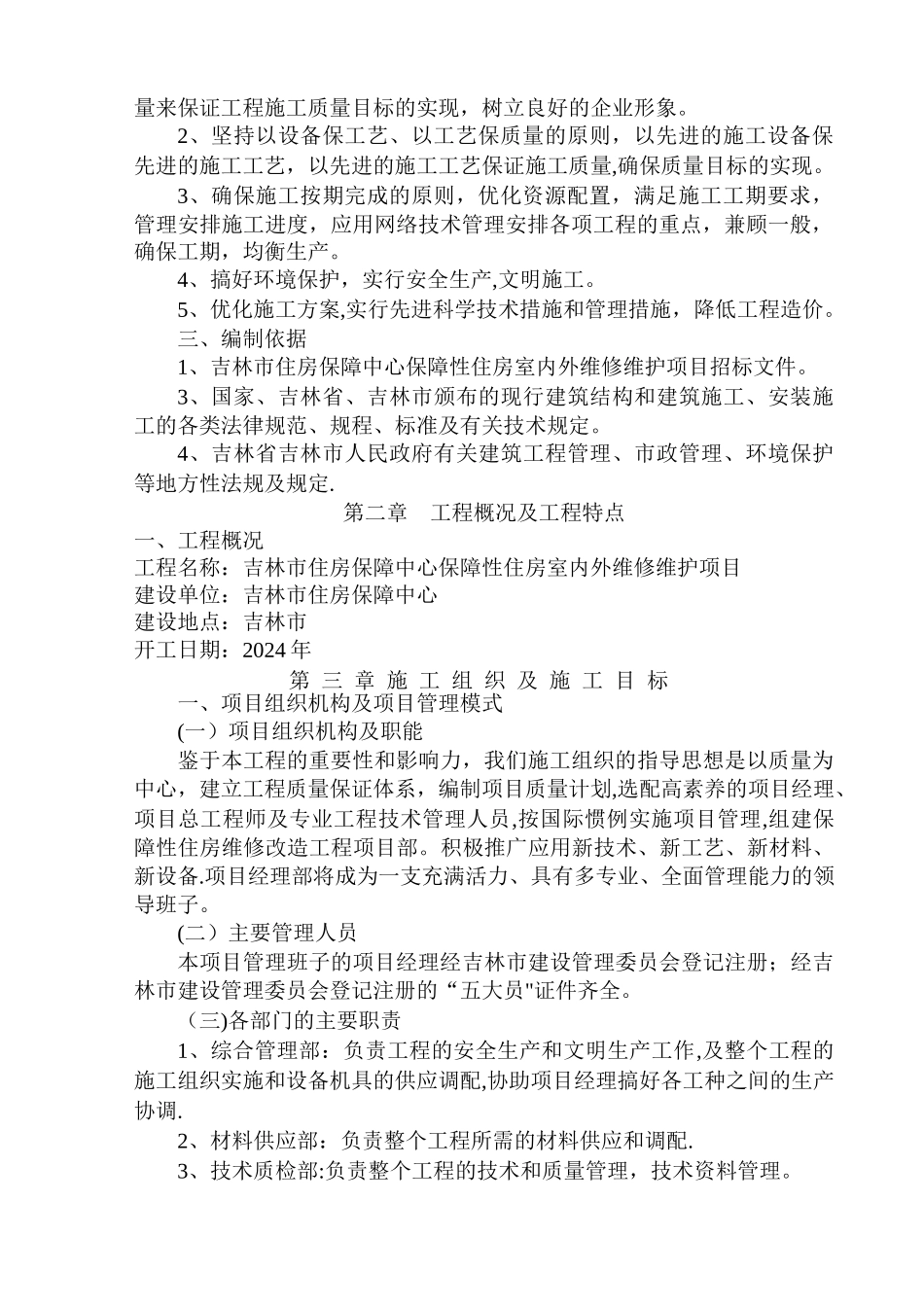

房屋维修施工方案_第3页
3/40
目 录第一章 编制说明一、编制目的二、编制原则 三、编制依据 第二章 工程概况及工程特点一、工程概况二、工程特点及施工重点 第三章 施工组织及施工目标一、项目组织机构及项目管理模式 二、实施目标三、项目部的协调管理四、施工技术准备五、突发事件应急处理第四章 施工部署及劳动力配置一、施工部署二、投入工程劳动力安排计划三、节假期的工作安排第五章 投入主要施工机械计划一、机械设备的配备原则二、机械设备的配备第六章 投入工程物资供应计划第七章 施工进度计划一、施工工期 二、施工关键点控制 三、保证工期措施 四、施工进度计划管理保证措施五、施工进度总计划横道表图(见附图一)第八章 施工总平面布置一、布置原则二、平面布置要求三、施工总平面布置图(见附图二)四、平面布置图说明五、施工临时用地表第九章 主要施工方法及技术措施一、屋面防水翻修施工工艺二、地面砖铺贴施工工艺三、门窗安装施工工艺四、外墙保温施工工艺五、道路维修六、水电暖更换安装施工工艺第十章 确保工程质量的技术组织措施一、质量方针二、质量保证体系三、质量保证组织措施四、质量保证经济措施五、质量保证技术措施六、质量通病及防治措施第十一章 确保安全生产的技术组织措施一、安全生产目标二、确保安全生产的技术组织措施三、安全管理制度四、现场施工安全技术措施五、治安管理措施六、消防管理措施第十二章 确保工期的技术组织措施一、施工进度计划管理措施 二、施工组织管理措施三、劳动力及机械化施工对工期的保证措施四、资金与材料方面对工期的保证措施五、施工技术对工期的保证措施六、制造良好的外围环境对工期的保证七、工期奖惩措施第十三章 确保文明施工的技术组织措施一、文明施工目标二、文明施工管理措施二、环境保护具体措施第十四章 雨季施工措施第十五章 回访保修措施附后内容:附表 1:拟投入的主要施工机械设备表附表 2:项目施工所需检测仪器设备一览表附图一:施工进度计划第 一 章 编 制 说 明一、编制目的根据吉林市住房保障中心保障性住房室内外维修维护项目招标文件的要求,编制此施工组织设计;本施工组织设计体现了本工程施工的总体构思和部署,让业主全面了解本单位对工程的组织情况,施工方法及各项保证措施(质量、安全、文明、环保、进度)。二、编制原则1、本着“百年大计、质量第一”的原则,严格按 ISO9002 质量标准对本工程进行质量管理,科学组织施工,坚持过程精品,以...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

房屋维修施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
