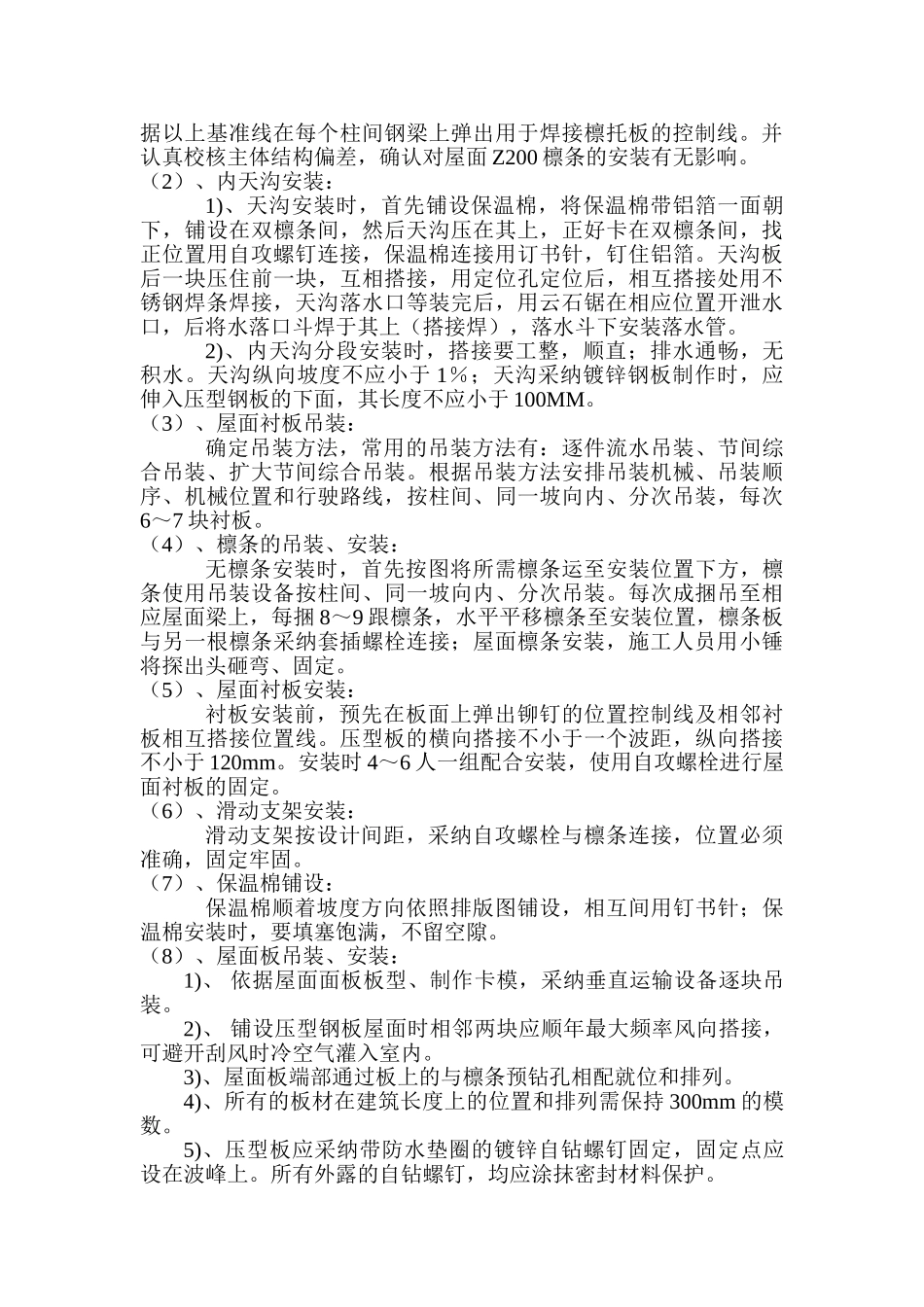

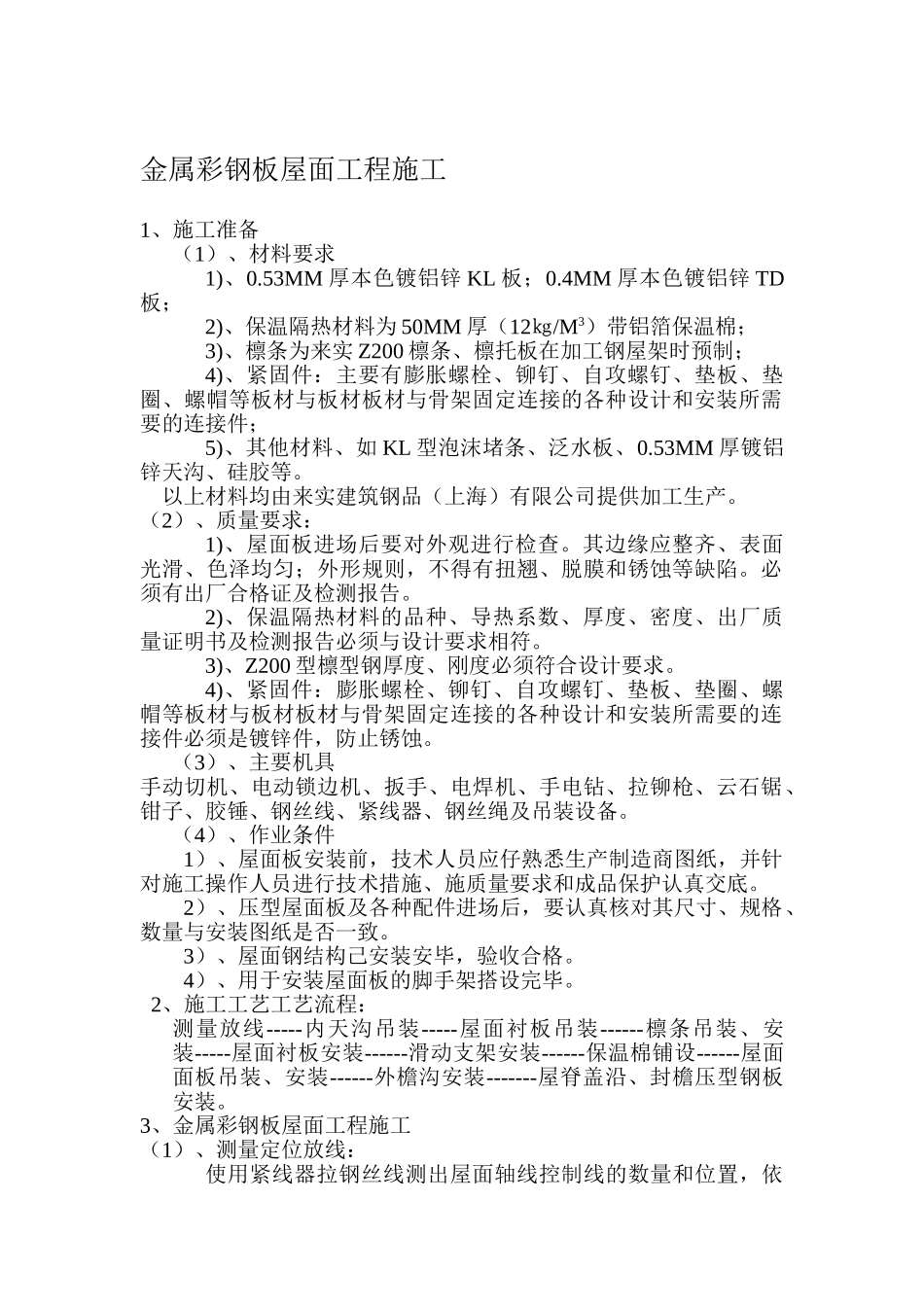

金属彩钢板屋面工程施工1、施工准备(1)、材料要求1)、0.53MM 厚本色镀铝锌 KL 板;0.4MM 厚本色镀铝锌 TD板;2)、保温隔热材料为 50MM 厚(12㎏/M3)带铝箔保温棉;3)、檩条为来实 Z200 檩条、檩托板在加工钢屋架时预制;4)、紧固件:主要有膨胀螺栓、铆钉、自攻螺钉、垫板、垫圈、螺帽等板材与板材板材与骨架固定连接的各种设计和安装所需要的连接件;5)、其他材料、如 KL 型泡沫堵条、泛水板、0.53MM 厚镀铝锌天沟、硅胶等。 以上材料均由来实建筑钢品(上海)有限公司提供加工生产。(2)、质量要求:1)、屋面板进场后要对外观进行检查。其边缘应整齐、表面光滑、色泽均匀;外形规则,不得有扭翘、脱膜和锈蚀等缺陷。必须有出厂合格证及检测报告。2)、保温隔热材料的品种、导热系数、厚度、密度、出厂质量证明书及检测报告必须与设计要求相符。3)、Z200 型檩型钢厚度、刚度必须符合设计要求。4)、紧固件:膨胀螺栓、铆钉、自攻螺钉、垫板、垫圈、螺帽等板材与板材板材与骨架固定连接的各种设计和安装所需要的连接件必须是镀锌件,防止锈蚀。(3)、主要机具手动切机、电动锁边机、扳手、电焊机、手电钻、拉铆枪、云石锯、钳子、胶锤、钢丝线、紧线器、钢丝绳及吊装设备。(4)、作业条件1)、屋面板安装前,技术人员应仔熟悉生产制造商图纸,并针对施工操作人员进行技术措施、施质量要求和成品保护认真交底。2)、压型屋面板及各种配件进场后,要认真核对其尺寸、规格、数量与安装图纸是否一致。3)、屋面钢结构己安装安毕,验收合格。4)、用于安装屋面板的脚手架搭设完毕。2、施工工艺工艺流程:测量放线-----内天沟吊装-----屋面衬板吊装------檩条吊装、安装-----屋面衬板安装------滑动支架安装------保温棉铺设------屋面面板吊装、安装------外檐沟安装-------屋脊盖沿、封檐压型钢板安装。3、金属彩钢板屋面工程施工(1)、测量定位放线:使用紧线器拉钢丝线测出屋面轴线控制线的数量和位置,依据以上基准线在每个柱间钢梁上弹出用于焊接檩托板的控制线。并认真校核主体结构偏差,确认对屋面 Z200 檩条的安装有无影响。(2)、内天沟安装:1)、天沟安装时,首先铺设保温棉,将保温棉带铝箔一面朝下,铺设在双檩条间,然后天沟压在其上,正好卡在双檩条间,找正位置用自攻螺钉连接,保温棉连接用订书针,钉住铝箔。天沟板后一块压住前一块,互相搭接,用定位孔定位后,相互搭接处用不锈钢焊条焊接,天沟落水口等装完后...
