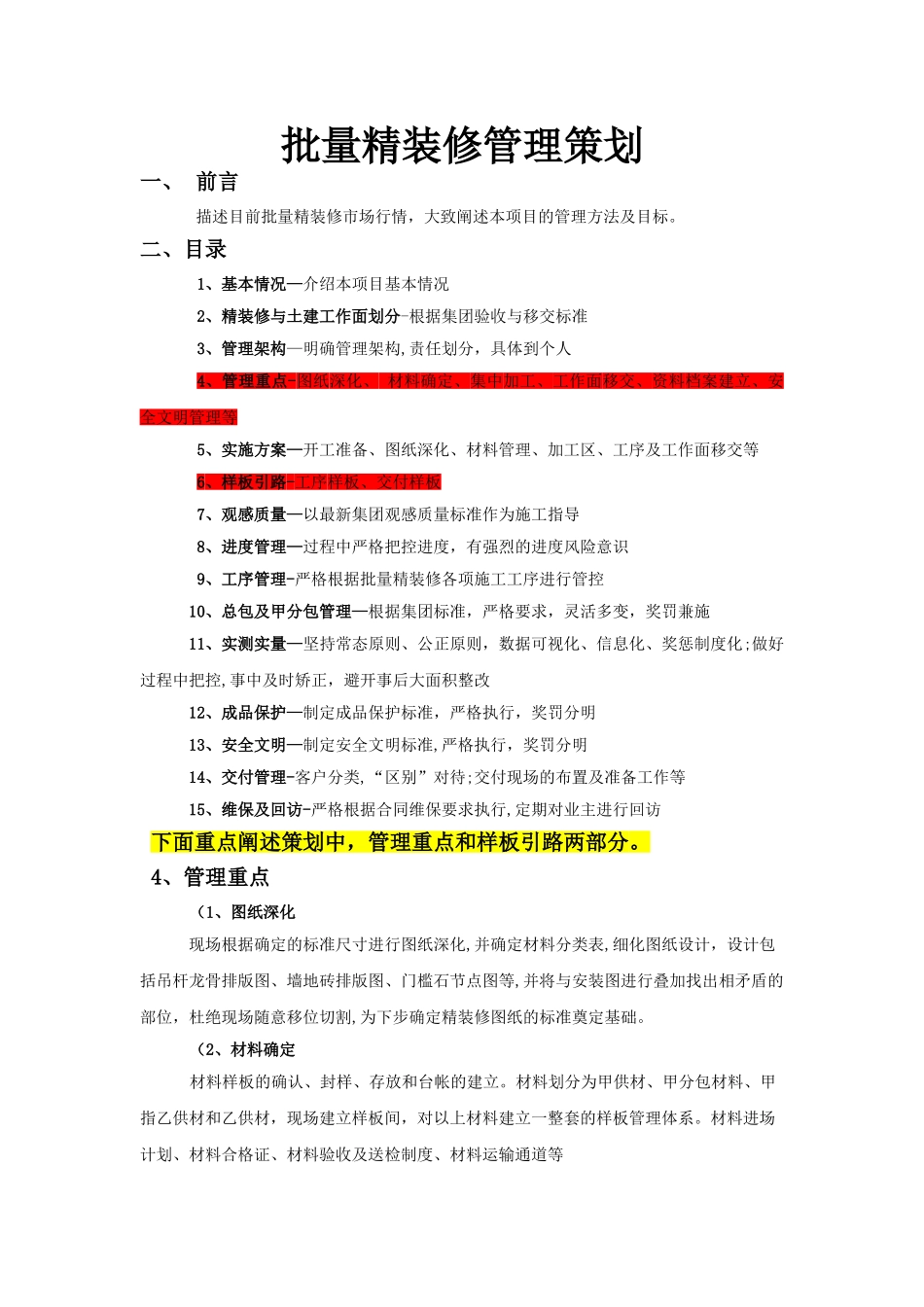

批量精装修管理策划一、 前言描述目前批量精装修市场行情,大致阐述本项目的管理方法及目标
二、目录1、基本情况—介绍本项目基本情况2、精装修与土建工作面划分-根据集团验收与移交标准3、管理架构—明确管理架构,责任划分,具体到个人4、管理重点-图纸深化、 材料确定、集中加工、工作面移交、资料档案建立、安全文明管理等5、实施方案—开工准备、图纸深化、材料管理、加工区、工序及工作面移交等6、样板引路-工序样板、交付样板7、观感质量—以最新集团观感质量标准作为施工指导8、进度管理—过程中严格把控进度,有强烈的进度风险意识9、工序管理-严格根据批量精装修各项施工工序进行管控10、总包及甲分包管理—根据集团标准,严格要求,灵活多变,奖罚兼施11、实测实量—坚持常态原则、公正原则,数据可视化、信息化、奖惩制度化;做好过程中把控,事中及时矫正,避开事后大面积整改12、成品保护—制定成品保护标准,严格执行,奖罚分明13、安全文明—制定安全文明标准,严格执行,奖罚分明14、交付管理-客户分类,“区别”对待;交付现场的布置及准备工作等15、维保及回访-严格根据合同维保要求执行,定期对业主进行回访下面重点阐述策划中,管理重点和样板引路两部分
4、管理重点(1、图纸深化现场根据确定的标准尺寸进行图纸深化,并确定材料分类表,细化图纸设计,设计包括吊杆龙骨排版图、墙地砖排版图、门槛石节点图等,并将与安装图进行叠加找出相矛盾的部位,杜绝现场随意移位切割,为下步确定精装修图纸的标准奠定基础
(2、材料确定材料样板的确认、封样、存放和台帐的建立
材料划分为甲供材、甲分包材料、甲指乙供材和乙供材,现场建立样板间,对以上材料建立一整套的样板管理体系

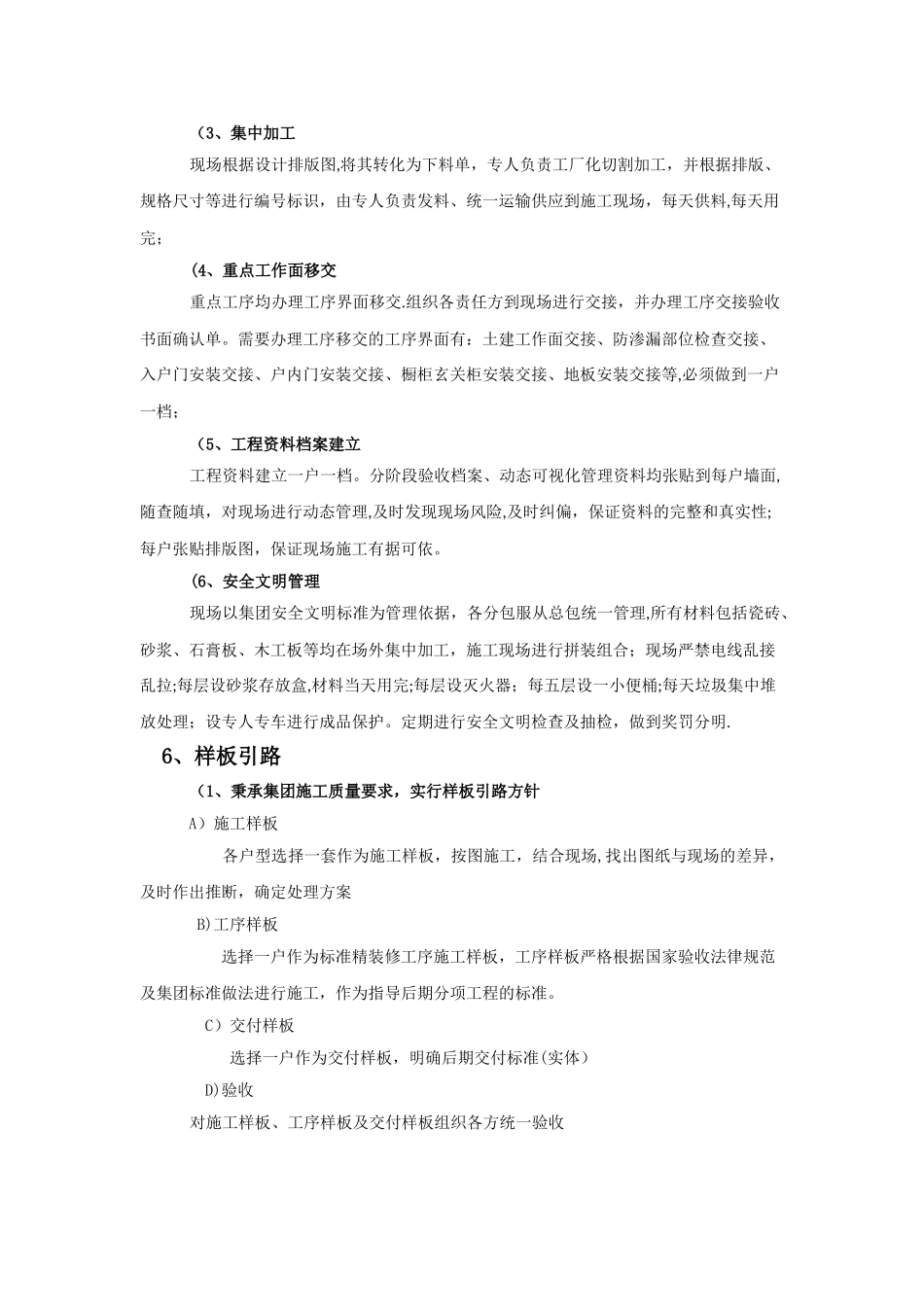

材料进场计划、材料合格证、材料验收及送检制度、材料运输通道等(3、集中加工现场根据设计排版图,将其转化为下料单,专人负责工厂化切割加工,并根据排版、规格尺寸等进行编号标
