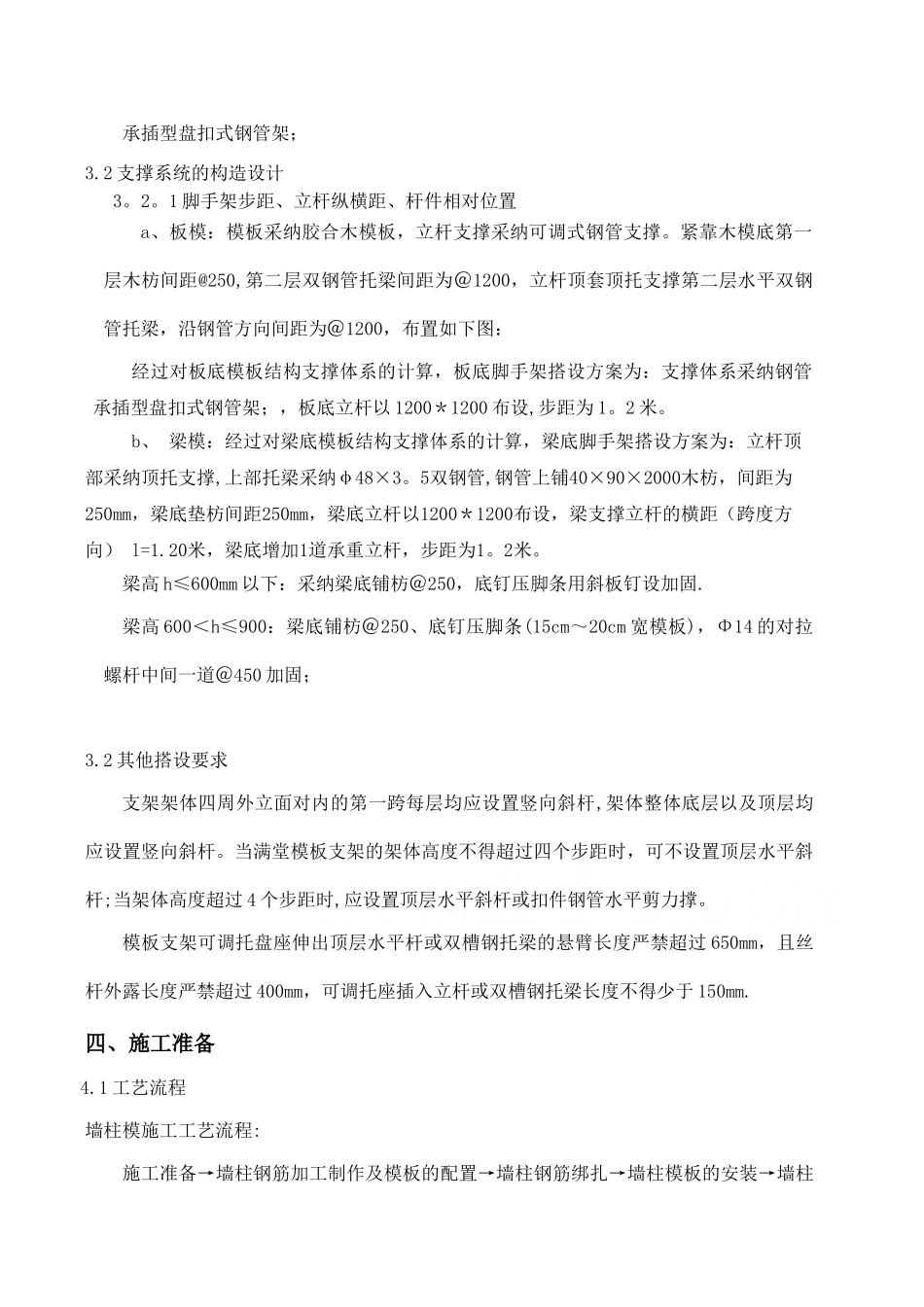

目 录一、编制依据 1二、工程概况 0 三、模板及支撑系统施工方案设计 0 四、施工准备 1 五、盘扣式架体施工的质量管理 3 六、盘扣式架体施工的安全管理与维护 4 七、本工程模板及支撑施工方法 4 八、应急救援预案 6 九、模板设计计算 12一、编制依据1.《建筑施工承插型盘扣式钢管支架安全技术法律规范》(JGJ231—2024);3.《混凝土结构工程施工质量验收法律规范》(GB50204-2024);4.《建筑工程施工质量验收统一标准》(GB50300—2024);5.《木结构设计规程》(GB50005—2024);6.《建筑结构荷载法律规范》(GB5009—2024);7。《建筑施工计算手册》;8. 本工程结构施工图及施工组织设计.二、工程概况2.1 概况本工程位于阳江市江城区金山路以北,体育北路。建筑面积共约 92000 平方米(其中,5—10 幢高层建筑面积约 75000 平方米;地下室建筑面积约 17000 平方米。包括 5#(32层)、6#(32 层)、7#(32 层)、8#(32 层)、9#(32 层)、10#(32 层)共 6 栋高层住宅,一层商业,负一层地下车库(部分兼作人防工程)。2.2 支模区域、支模区域层高、支模范围内的梁跨度、板厚本工程标准层板厚 100—220mm,采纳承插型盘扣架作为模板支撑架。支模区域为地下室及一层区域,地下室层高为 5。0m 或 5。1m,地下室梁的跨度为 8m 或 8.1m,板厚为0.2m 或 0。22m;一层区域支模高度为 5。85m,板厚为 0。16m。2.3 支撑系统及基础情况本工程结构型式为框架剪力墙结构, 支撑系统采纳承插型盘扣式钢管架,基础为钢筋混凝土板,强度 C30。在每根立杆底部均垫放 100×100 的模板。三、模板及支撑系统施工方案设计3。1 模板及支架的选取模板:915×1830×18mm 的木胶合板模板; 木枋:40×90×2000 的木枋;对拉螺杆:φ14 的高强螺杆(含止水螺杆);承插型盘扣式钢管架;3.2 支撑系统的构造设计3。2。1 脚手架步距、立杆纵横距、杆件相对位置a、板模:模板采纳胶合木模板,立杆支撑采纳可调式钢管支撑。紧靠木模底第一层木枋间距@250,第二层双钢管托梁间距为@1200,立杆顶套顶托支撑第二层水平双钢管托梁,沿钢管方向间距为@1200,布置如下图:经过对板底模板结构支撑体系的计算,板底脚手架搭设方案为:支撑体系采纳钢管承插型盘扣式钢管架;,板底立杆以 1200*1200 布设,步距为 1。2 米。b、 梁模:经过对梁底模板结构支撑体系的计算,梁底脚手架搭设方案为:立杆顶部采纳顶托...
