护坡喷浆施工方案 (基本操作:山体护坡
用挂网,喷浆的方式,具体步骤为:先用挖土机把山坡按坡度找好,然后挂网,再在表面是喷浆做护坡就行挂网之前那个是打锚钉,先用风钻把孔钻好,然后在孔内放进钢筋再灌水泥)一、锚杆框架梁喷混植生护坡1.1 技术要求框架梁采纳菱型布置,节点间距 4
0m,框架内喷混植生防护
框架梁锚杆采纳 φ32HRB335 螺纹钢制作,锚杆间距4m,垂直于坡面施作
锚头用弯沟与框架梁主筋焊接,支架与锚杆焊接
框架梁锚杆钻孔直径 110mm,采纳 M30 水泥砂浆灌注,注浆压力不小于 0
框架梁采纳 C30砼现场立模施工,当分段施工时预留钢筋,连接面按施工缝处理框架内采纳喷混植生防护,喷混植生锚杆分为主锚和辅锚,主锚采纳 φ16HRB335,长 2m
辅锚采纳φ12HPB235(I 级),长 1m
锚杆一端设置弯钩,其端部15cm 及弯钩涂防锈油漆
喷混植生锚杆钻孔直径 φ49mm
地下水发育时,间隔 4m 交错设置 φ49PVC 管仰斜泄水孔,孔深 0

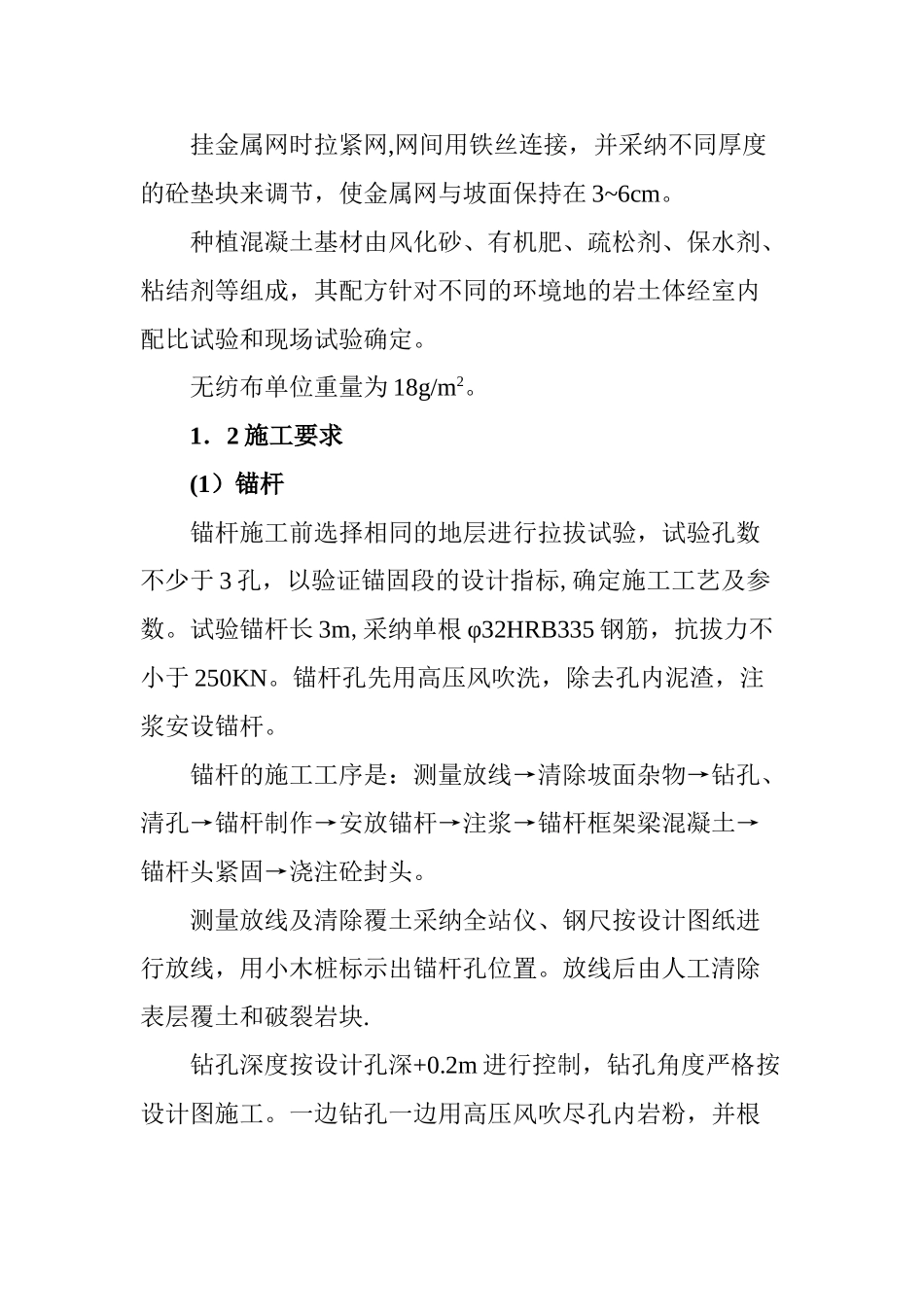

挂金属网时拉紧网,网间用铁丝连接,并采纳不同厚度的砼垫块来调节,使金属网与坡面保持在 3~6cm
种植混凝土基材由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方针对不同的环境地的岩土体经室内配比试验和现场试验确定
无纺布单位重量为 18g/m2
1.2 施工要求(1)锚杆锚杆施工前选择相同的地层进行拉拔试验,试验孔数不少于 3 孔,以验证锚固段的设计指标,确定施工工艺及参数
试验锚杆长 3m,采纳单根 φ32HRB335 钢筋,抗拔力不小于 250KN
锚杆孔先用高压风吹洗,除去孔内泥渣,注浆安设锚杆
锚杆的施工工序是:测量放线→清除坡面杂物→钻孔、清孔→锚杆制作→安放锚杆→注浆→锚杆框架梁混凝土→锚杆头紧固→浇注砼封头
测量放线及清除覆土采纳全站仪、钢尺按设计图纸进行放线,用小木桩标示出
