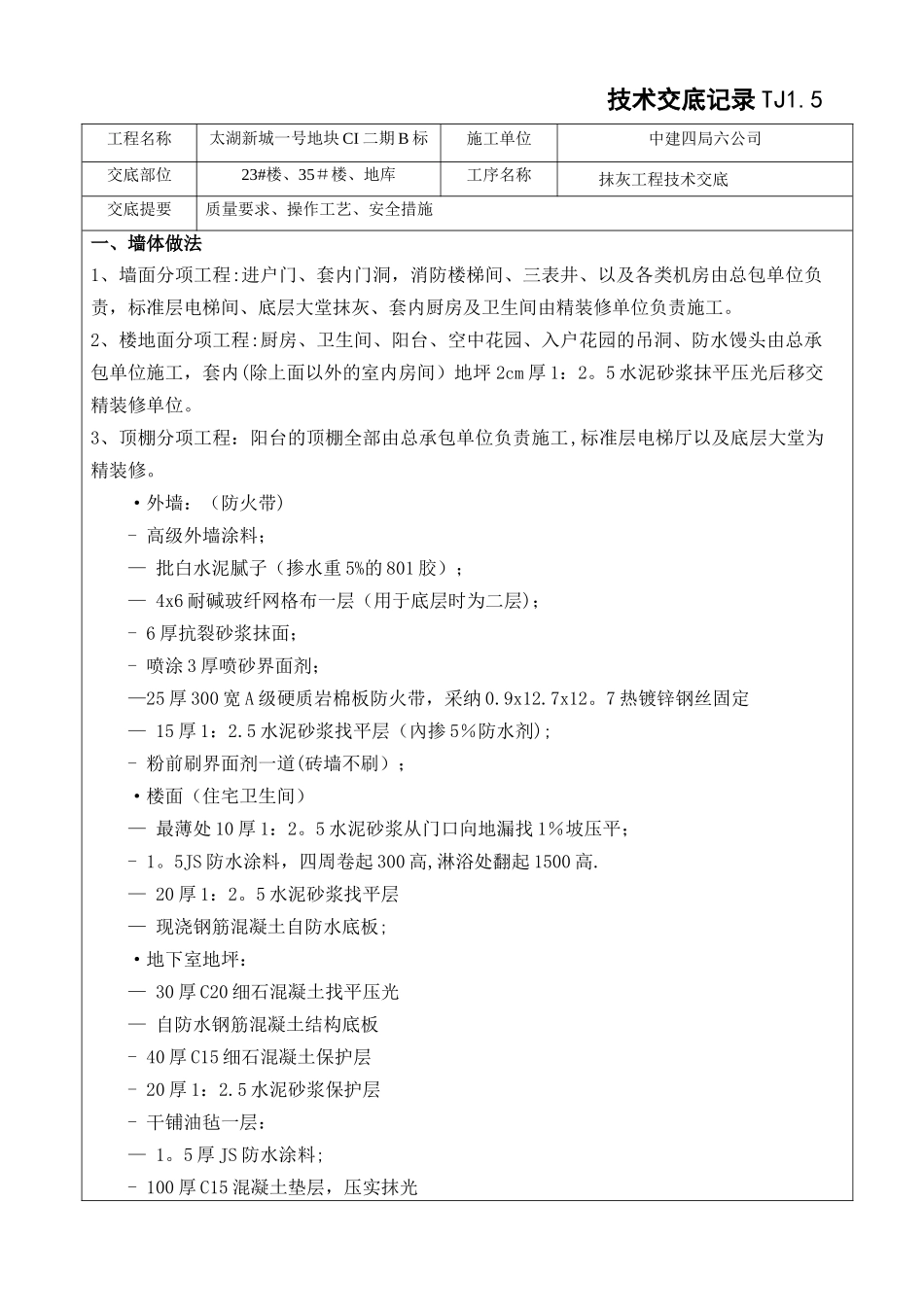

技术交底记录 TJ1
5工程名称太湖新城一号地块 CI 二期 B 标施工单位中建四局六公司交底部位23#楼、35#楼、地库工序名称抹灰工程技术交底交底提要质量要求、操作工艺、安全措施一、墙体做法1、墙面分项工程:进户门、套内门洞,消防楼梯间、三表井、以及各类机房由总包单位负责,标准层电梯间、底层大堂抹灰、套内厨房及卫生间由精装修单位负责施工
2、楼地面分项工程:厨房、卫生间、阳台、空中花园、入户花园的吊洞、防水馒头由总承包单位施工,套内(除上面以外的室内房间)地坪 2cm 厚 1:2
5 水泥砂浆抹平压光后移交精装修单位
3、顶棚分项工程:阳台的顶棚全部由总承包单位负责施工,标准层电梯厅以及底层大堂为精装修

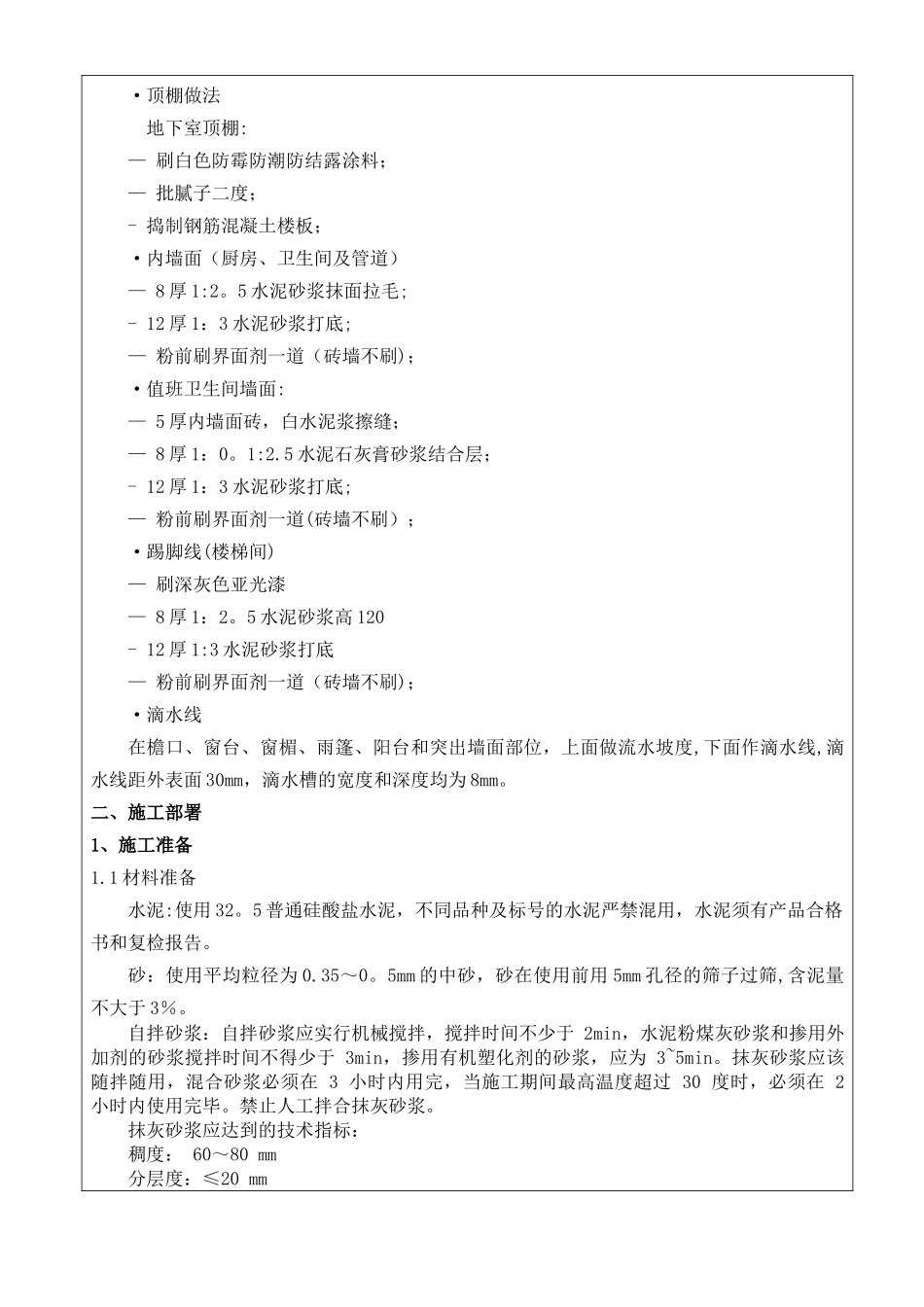

·外墙:(防火带)- 高级外墙涂料;— 批白水泥腻子(掺水重 5%的 801 胶);— 4x6 耐碱玻纤网格布一层(用于底层时为二层);- 6 厚抗裂砂浆抹面;- 喷涂 3 厚喷砂界面剂;—25 厚 300 宽 A 级硬质岩棉板防火带,采纳 0
7 热镀锌钢丝固定— 15 厚 1:2
5 水泥砂浆找平层(內掺 5%防水剂);- 粉前刷界面剂一道(砖墙不刷);·楼面(住宅卫生间)— 最薄处 10 厚 1:2
5 水泥砂浆从门口向地漏找 1%坡压平;- 1
5JS 防水涂料,四周卷起 300 高,淋浴处翻起 1500 高
— 20 厚 1:2
5 水泥砂浆找平层— 现浇钢筋混凝土自防水底板;·地下室地坪:— 30 厚 C20 细石混凝土找平压光— 自防水钢筋混凝土结构底板- 40 厚 C15 细石混凝土保护层- 20 厚 1:2
5 水泥砂浆保护层- 干铺油毡一层:— 1

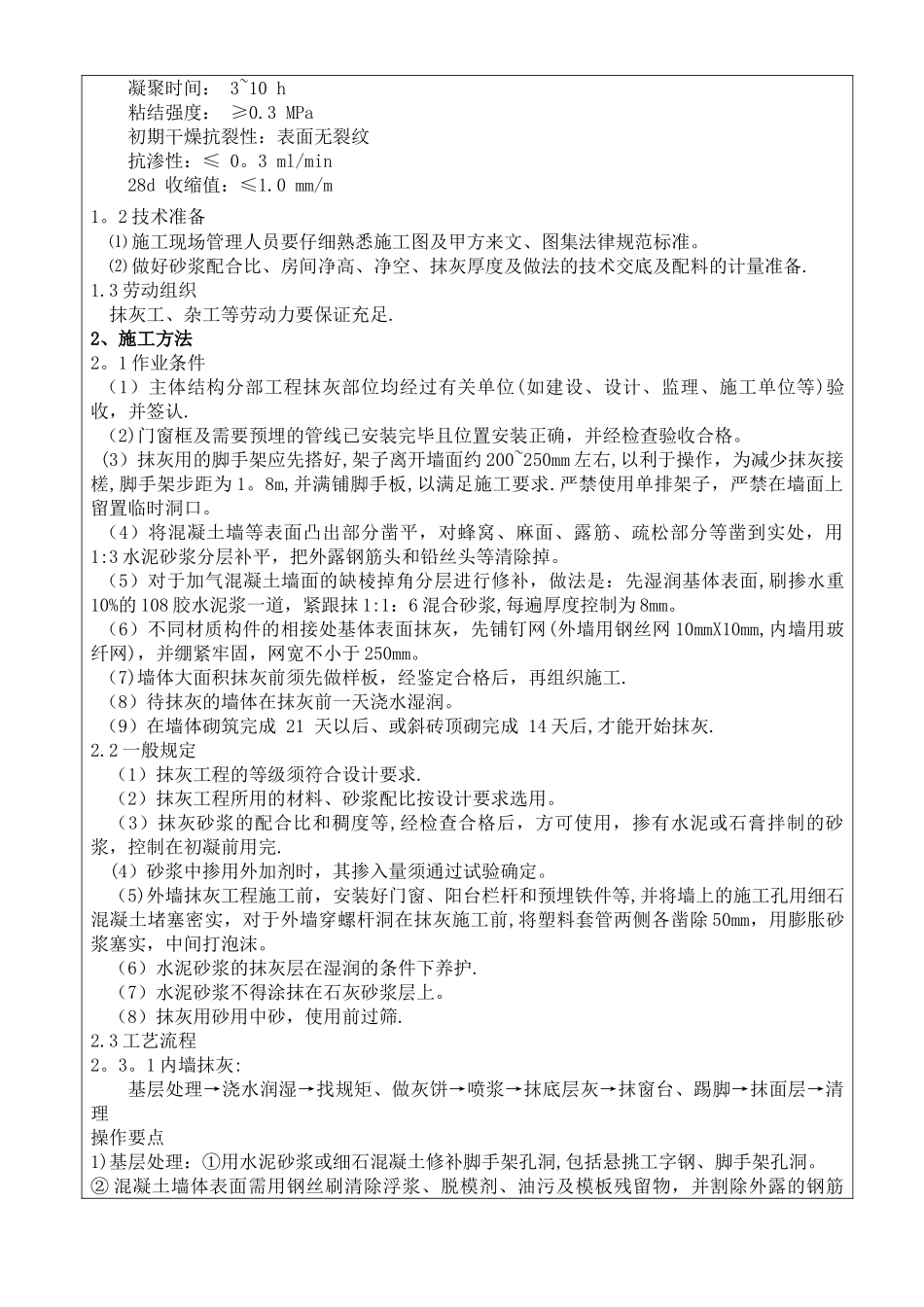

5 厚 JS 防水涂料;- 100 厚 C15 混凝土垫层,压实抹光·顶棚做法地下室顶棚:— 刷白色防霉防潮防结露涂料;— 批腻子二度;- 捣制钢筋混凝土楼板;·内墙面(厨房、卫生间及
