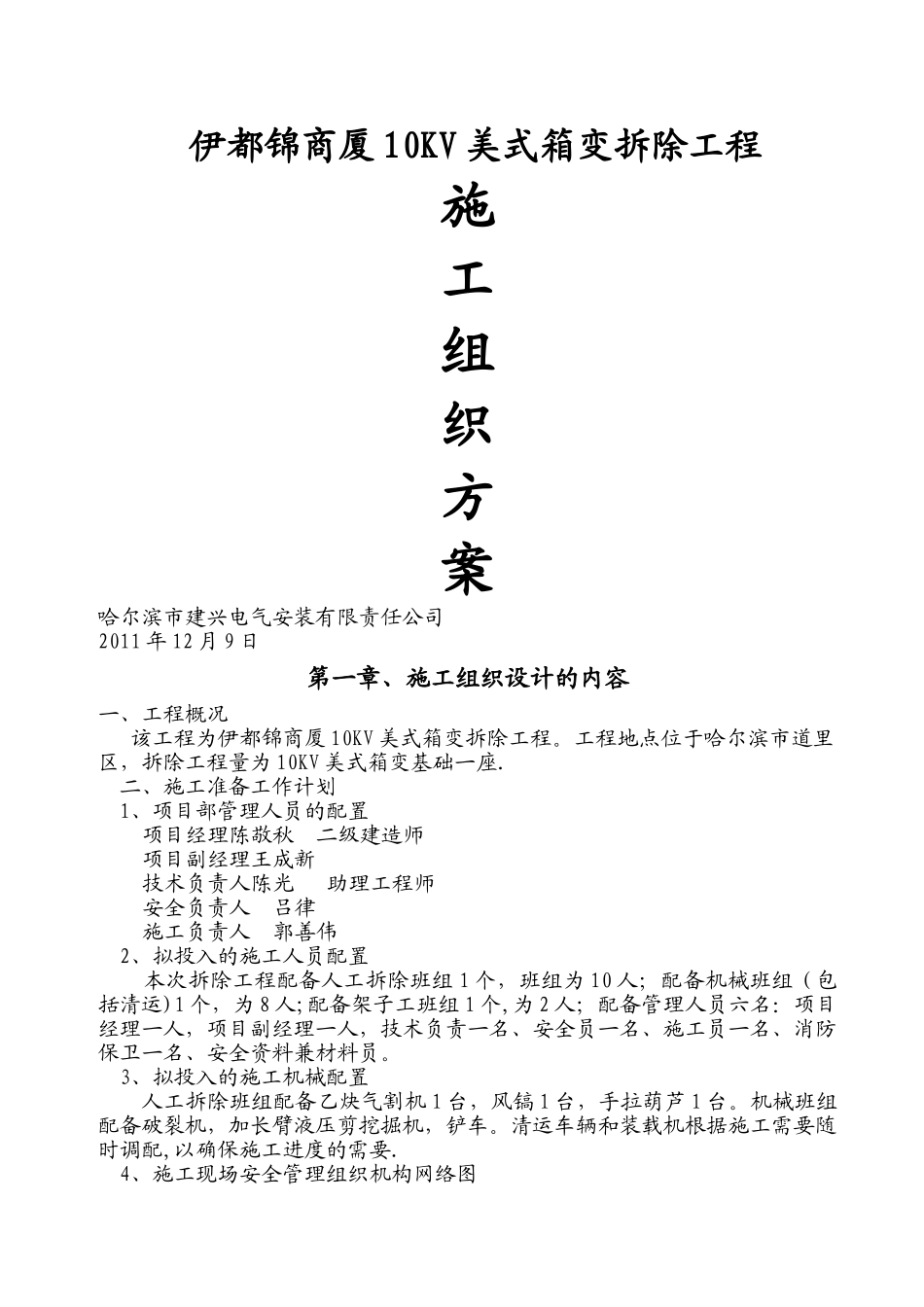

伊都锦商厦 10KV 美式箱变拆除工程施工组织方案哈尔滨市建兴电气安装有限责任公司2011 年 12 月 9 日第一章、施工组织设计的内容一、工程概况 该工程为伊都锦商厦 10KV 美式箱变拆除工程
工程地点位于哈尔滨市道里区,拆除工程量为 10KV 美式箱变基础一座
二、施工准备工作计划 1、项目部管理人员的配置项目经理陈敬秋 二级建造师项目副经理王成新技术负责人陈光 助理工程师安全负责人 吕律施工负责人 郭善伟 2、拟投入的施工人员配置 本次拆除工程配备人工拆除班组 1 个,班组为 10 人;配备机械班组(包括清运)1 个,为 8 人;配备架子工班组 1 个,为 2 人;配备管理人员六名:项目经理一人,项目副经理一人,技术负责一名、安全员一名、施工员一名、消防保卫一名、安全资料兼材料员
3、拟投入的施工机械配置人工拆除班组配备乙炔气割机 1 台,风镐 1 台,手拉葫芦 1 台
机械班组配备破裂机,加长臂液压剪挖掘机,铲车
清运车辆和装载机根据施工需要随时调配,以确保施工进度的需要
4、施工现场安全管理组织机构网络图三、拆除顺序和施工方案1、拆除方法本工程采纳人工与机械拆除相结合的方法
2、拆除顺序拆除的顺序原则上就是按传力关系的次序来确定
即先拆最次要的受力构件,然后拆次之受力构件,最后拆主要受力构件
即拆除顺序是:10KV 箱变—->基础梁——>承重墙或柱-->基础外墙
如此由上而下,对称顺序,一层一层往下拆
至于不承重的维护结构,如不承重的砖墙、隔墙可以最先拆

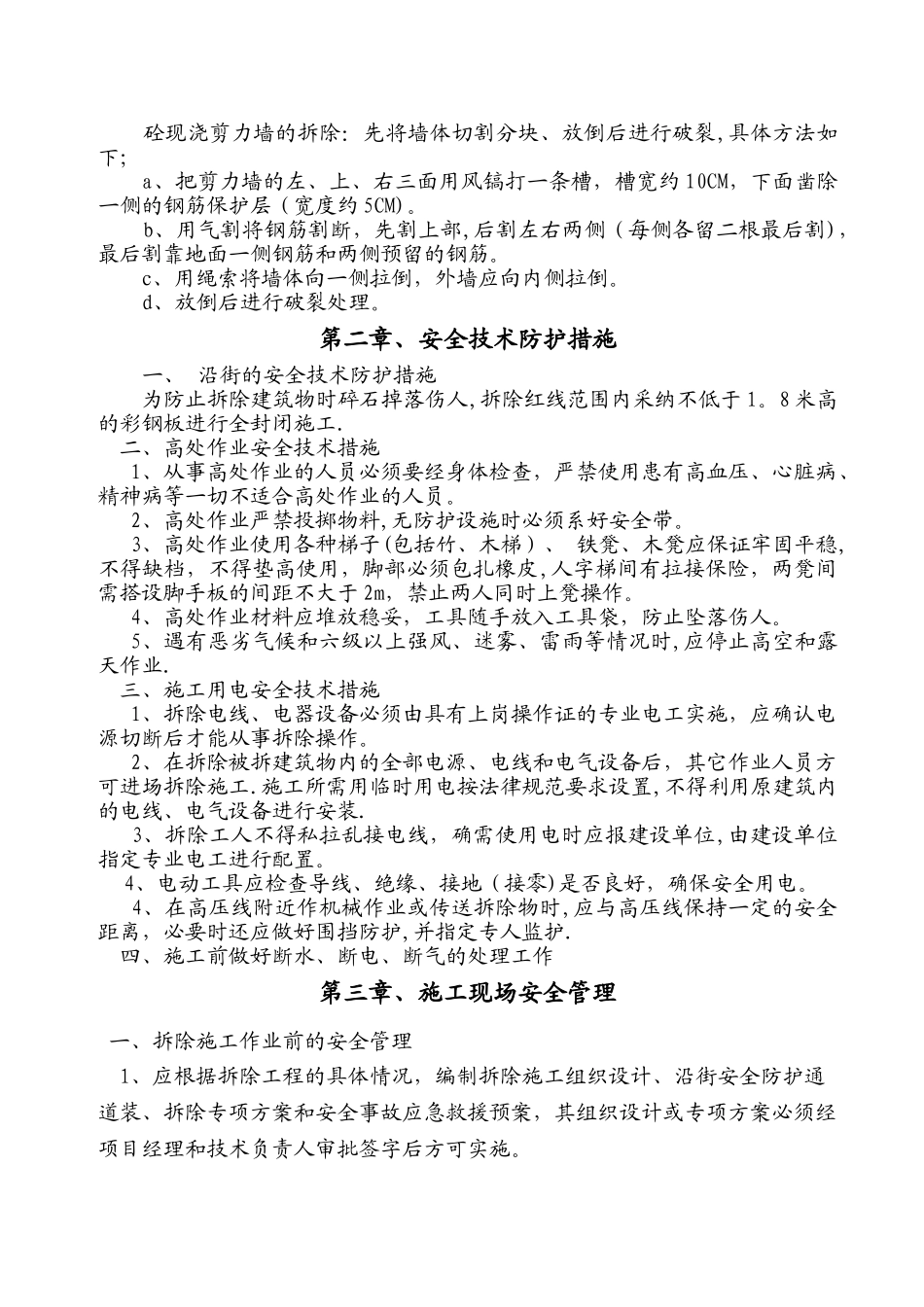

3、现浇钢筋混凝土板拆除的技术现浇钢筋混凝土板拆除:现浇钢筋混凝土板通常由纵横相交的一层钢筋混凝土组成,板厚度在 10 厘米到 15 厘米之间
对于现浇钢筋混凝土板采纳粉碎性拆除,使用工具一般用风镐、榔头、钢钎等,楼板经外向锤击粉碎后应临时保留钢筋网,待切割放梁前割除
4、梁的拆除技术 (1)、次梁的
