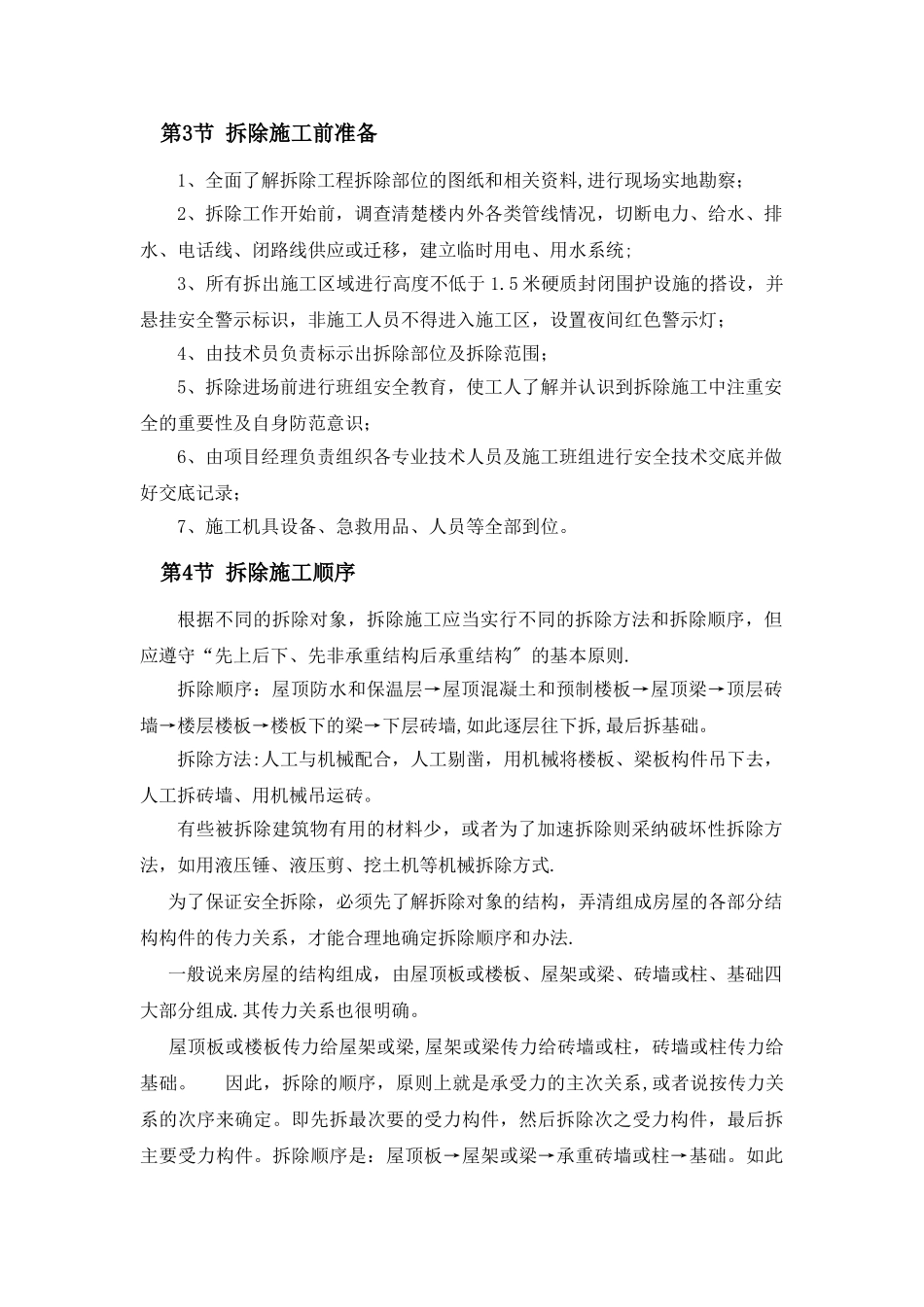

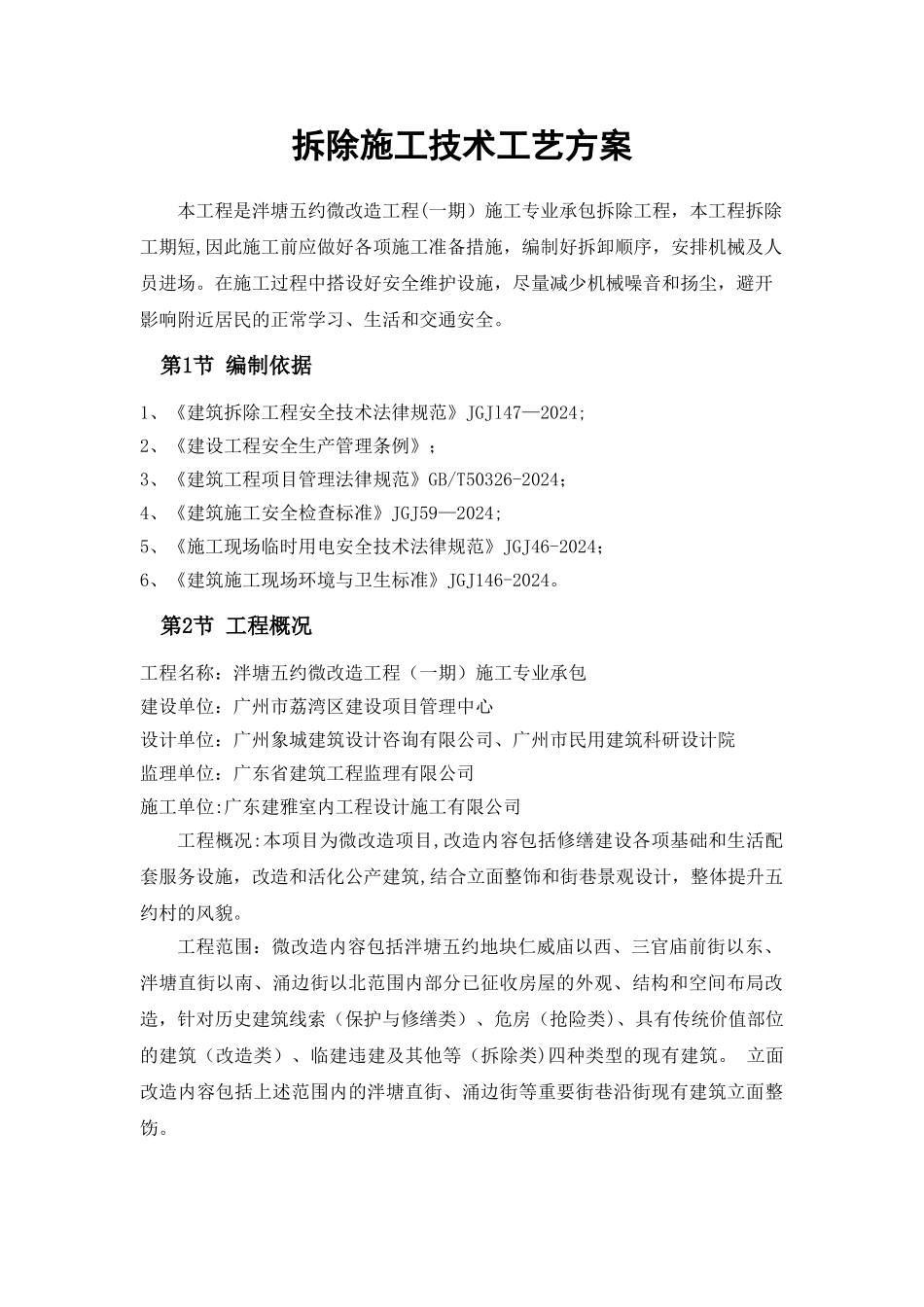

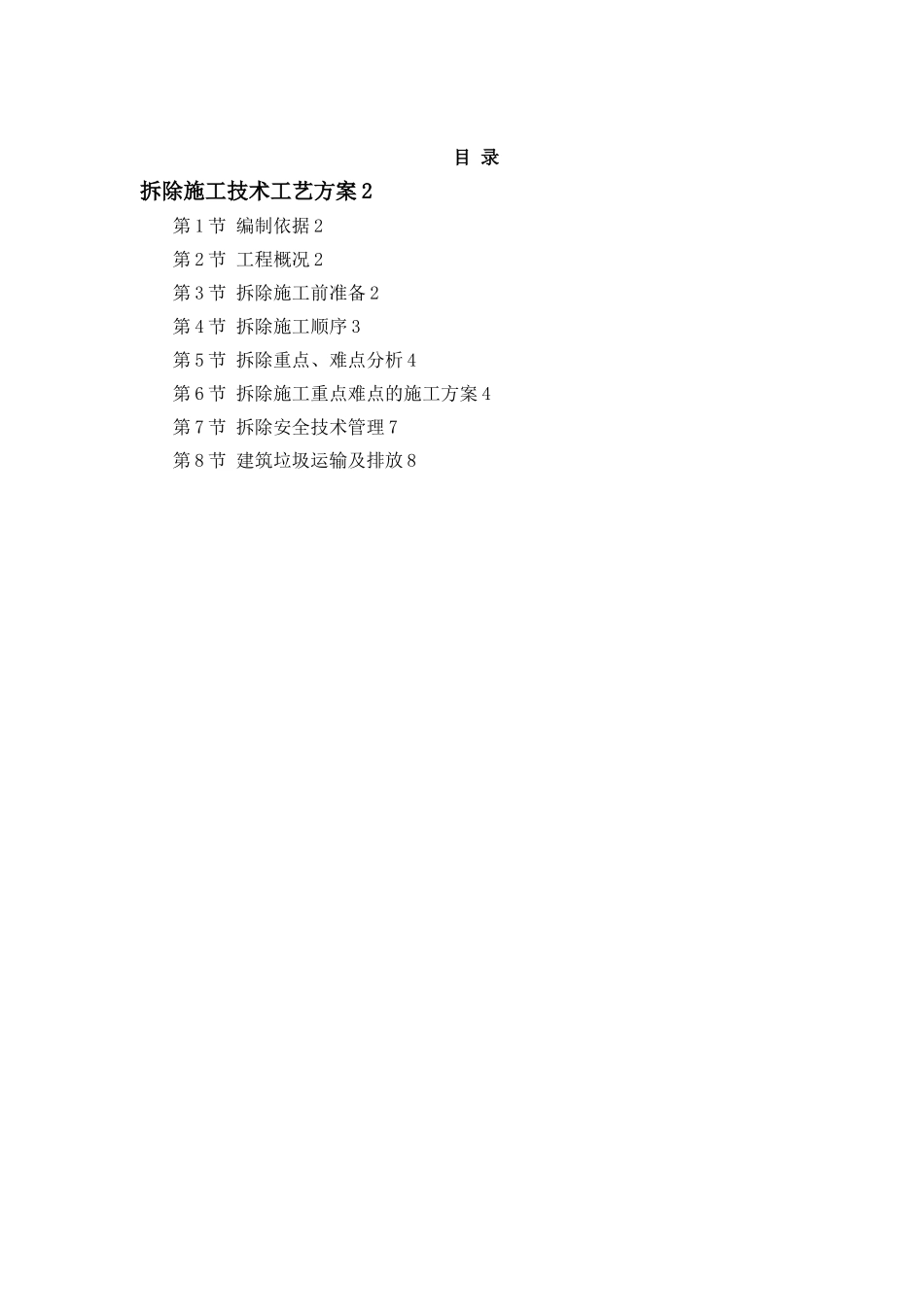

目 录拆除施工技术工艺方案 2第 1 节 编制依据 2第 2 节 工程概况 2第 3 节 拆除施工前准备 2第 4 节 拆除施工顺序 3第 5 节 拆除重点、难点分析 4第 6 节 拆除施工重点难点的施工方案 4第 7 节 拆除安全技术管理 7第 8 节 建筑垃圾运输及排放 8拆除施工技术工艺方案本工程是泮塘五约微改造工程(一期)施工专业承包拆除工程,本工程拆除工期短,因此施工前应做好各项施工准备措施,编制好拆卸顺序,安排机械及人员进场
在施工过程中搭设好安全维护设施,尽量减少机械噪音和扬尘,避开影响附近居民的正常学习、生活和交通安全
第1节 编制依据1、《建筑拆除工程安全技术法律规范》JGJl47—2024;2、《建设工程安全生产管理条例》;3、《建筑工程项目管理法律规范》GB/T50326-2024;4、《建筑施工安全检查标准》JGJ59—2024;5、《施工现场临时用电安全技术法律规范》JGJ46-2024;6、《建筑施工现场环境与卫生标准》JGJ146-2024
第2节 工程概况工程名称:泮塘五约微改造工程(一期)施工专业承包建设单位:广州市荔湾区建设项目管理中心设计单位:广州象城建筑设计咨询有限公司、广州市民用建筑科研设计院监理单位:广东省建筑工程监理有限公司施工单位:广东建雅室内工程设计施工有限公司工程概况:本项目为微改造项目,改造内容包括修缮建设各项基础和生活配套服务设施,改造和活化公产建筑,结合立面整饰和街巷景观设计,整体提升五约村的风貌
工程范围:微改造内容包括泮塘五约地块仁威庙以西、三官庙前街以东、泮塘直街以南、涌边街以北范围内部分已征收房屋的外观、结构和空间布局改造,针对历史建筑线索(保护与修缮类)、危房(抢险类)、具有传统价值部位的建筑(改造类)、临建违建及其他等(拆除类)四种类型的现有建筑
立面改造内容包括上述范围内的泮塘直街、涌边街等重要街巷沿
