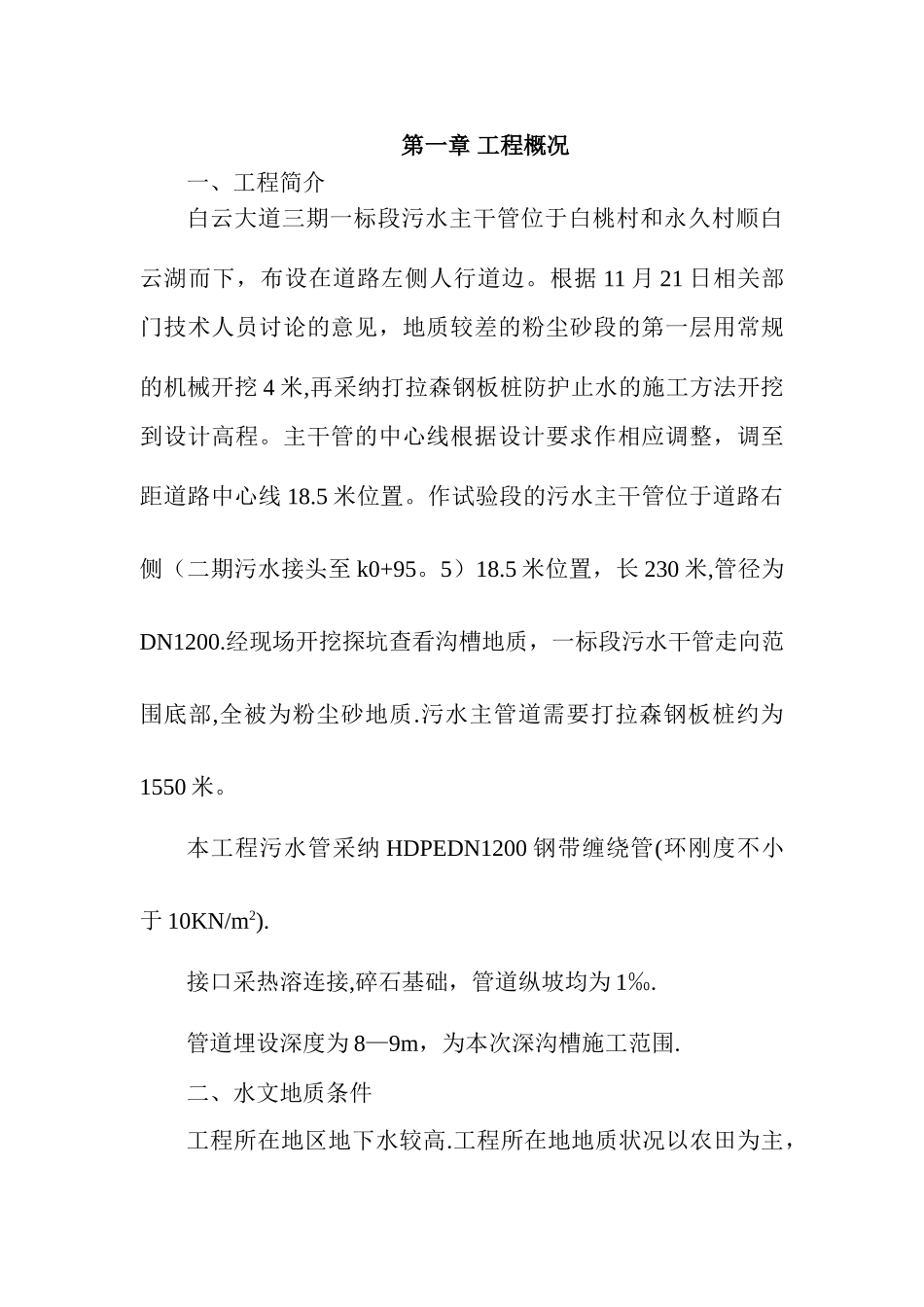

第一章 工程概况一、工程简介白云大道三期一标段污水主干管位于白桃村和永久村顺白云湖而下,布设在道路左侧人行道边。根据 11 月 21 日相关部门技术人员讨论的意见,地质较差的粉尘砂段的第一层用常规的机械开挖 4 米,再采纳打拉森钢板桩防护止水的施工方法开挖到设计高程。主干管的中心线根据设计要求作相应调整,调至距道路中心线 18.5 米位置。作试验段的污水主干管位于道路右侧(二期污水接头至 k0+95。5)18.5 米位置,长 230 米,管径为DN1200.经现场开挖探坑查看沟槽地质,一标段污水干管走向范围底部,全被为粉尘砂地质.污水主管道需要打拉森钢板桩约为1550 米。本工程污水管采纳 HDPEDN1200 钢带缠绕管(环刚度不小于 10KN/m2).接口采热溶连接,碎石基础,管道纵坡均为 1‰.管道埋设深度为 8—9m,为本次深沟槽施工范围. 二、水文地质条件工程所在地区地下水较高.工程所在地地质状况以农田为主,地势较平坦,主干道沿河流水顺河而下.松散地层以砂性粉质土为主。由以上地质资料表明,本工程大部分地质情况较差,可能有流砂层存在. 地质较差地段沟槽开挖施工中按法律规范要求进行放坡施工,污水管埋深较大,将近 8-9 米,由于现场土质情况太差,第一层开挖放坡系数采纳 1:1,然后打拉森钢板桩止水防护进行第二层砂性粉质土的开挖,施工中必须满足沟槽安全要求.三、编制依据《给水排水管道工程施工及验收法律规范》(GB50268—97);《埋地硬聚氯乙烯排水管道工程技术规程》;《给水排水标准图纸合定本 S2》(国家建筑标准设计);国家地方、行业的技术法律、法规;本公司城南污水收集管网及以往类似工程中形成的相应施工方法。污水主管道施工范围内地质勘测及开挖实验段实际情况.第二章、施工计划整个污水管网铺设工程拉森钢板桩施工段(即 K0—133。03至 K1+380)从 13 年 11 月 28 日开工,争取在一个月内即元旦前完成,采纳 24 小时连轴作业。第三章施工工艺及总体施工部署K0-133。03 至 K0+95。5(试验段)段污水主干管距道路中心线 18。5 米,铺设在道路的右侧,在 K0+95。5 位置横穿道路将污水主管道移至道路中心线右侧 18。5 米位置。然后管道顺道路前进方向铺设至 K1+380.共铺设管道约 1550 米,一标段范围内根据地质情况,污水主干管的止水防护需全部用拉森钢板桩.先用常规的施工方法,放坡系数为 1:1 进行开挖,开挖至离设计高程 4 米时,再开始打钢板桩,然后再继续开挖至设计高程,铺设污...
