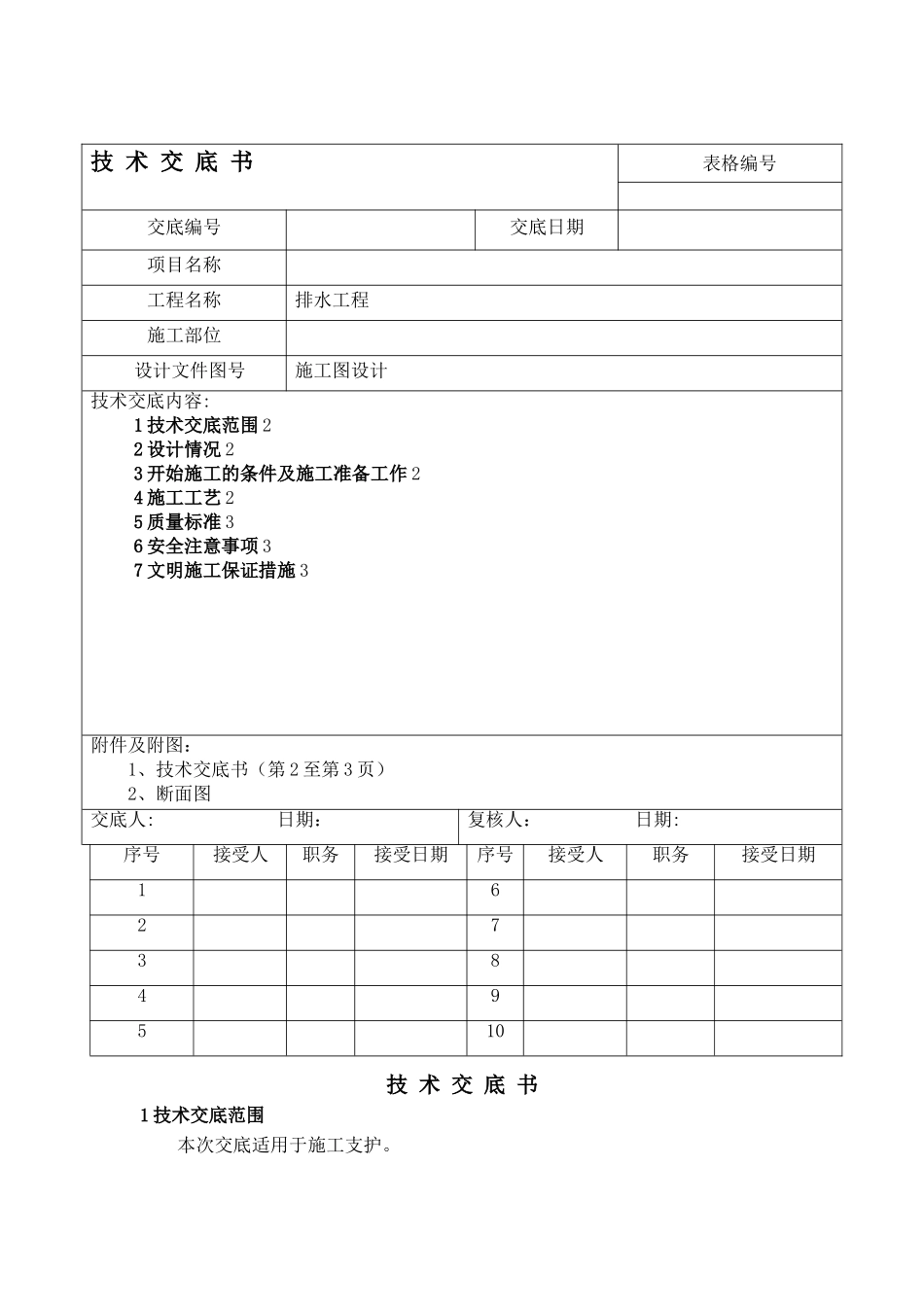

技 术 交 底 书1 技术交底范围 本次交底适用于施工支护
技 术 交 底 书表格编号交底编号交底日期项目名称工程名称排水工程施工部位设计文件图号施工图设计技术交底内容:1 技术交底范围 22 设计情况 23 开始施工的条件及施工准备工作 24 施工工艺 25 质量标准 36 安全注意事项 37 文明施工保证措施 3附件及附图:1、技术交底书(第 2 至第 3 页)2、断面图交底人: 日期: 复核人: 日期: 序号接受人职务接受日期序号接受人职务接受日期162738495102 设计情况本工程污水管道支护采纳拉森钢板桩
3 开始施工的条件及施工准备工作3
1 开始施工的条件(1)根据相关设计图要求编制好本项施工技术交底,计算出施工材料数量,完成施工材料提料计划;(2)施工前完成施工机械的准备工作;(3)施工前针对本技术交底完成相关施工管理及操作人员的施工技术培训工作;3
2 施工准备工作(1)原材料进场、 报验,试验合格后才进行使用;4 施工工艺4
1 工艺流程测量放线→放坡开挖→打入钢板桩→支撑施工→沟槽开挖→管道安装→回填4
2 施工方法4
1 测量放线施工前有测量队,直线段根据每 20m 测定一点,曲线段没 10m 测定一点,对路基边坡进行放线
2 放坡开挖根据测定位置洒出白灰线,采纳机械配合人工形式开挖钢板桩施工沟槽,开挖深度为 1m,坡度采纳 1:1
3 打入钢板桩根据测量点位洒线后进行打入,打入时设专人指挥打桩机
打桩前,对板桩逐根检查,剔除连接锁口锈蚀、变形严重的普通板桩,不合格者待修整后才可使用
对检查合格的钢板桩的锁口内涂油脂,以方便打入拔出
打桩过程中随时测量监控每块桩的斜度不超过 2%,当偏斜过大不能用拉齐方法调正时,拔起重打
钢板桩,堆存、搬运、起吊时应防止由于自重而引起的变形与损坏

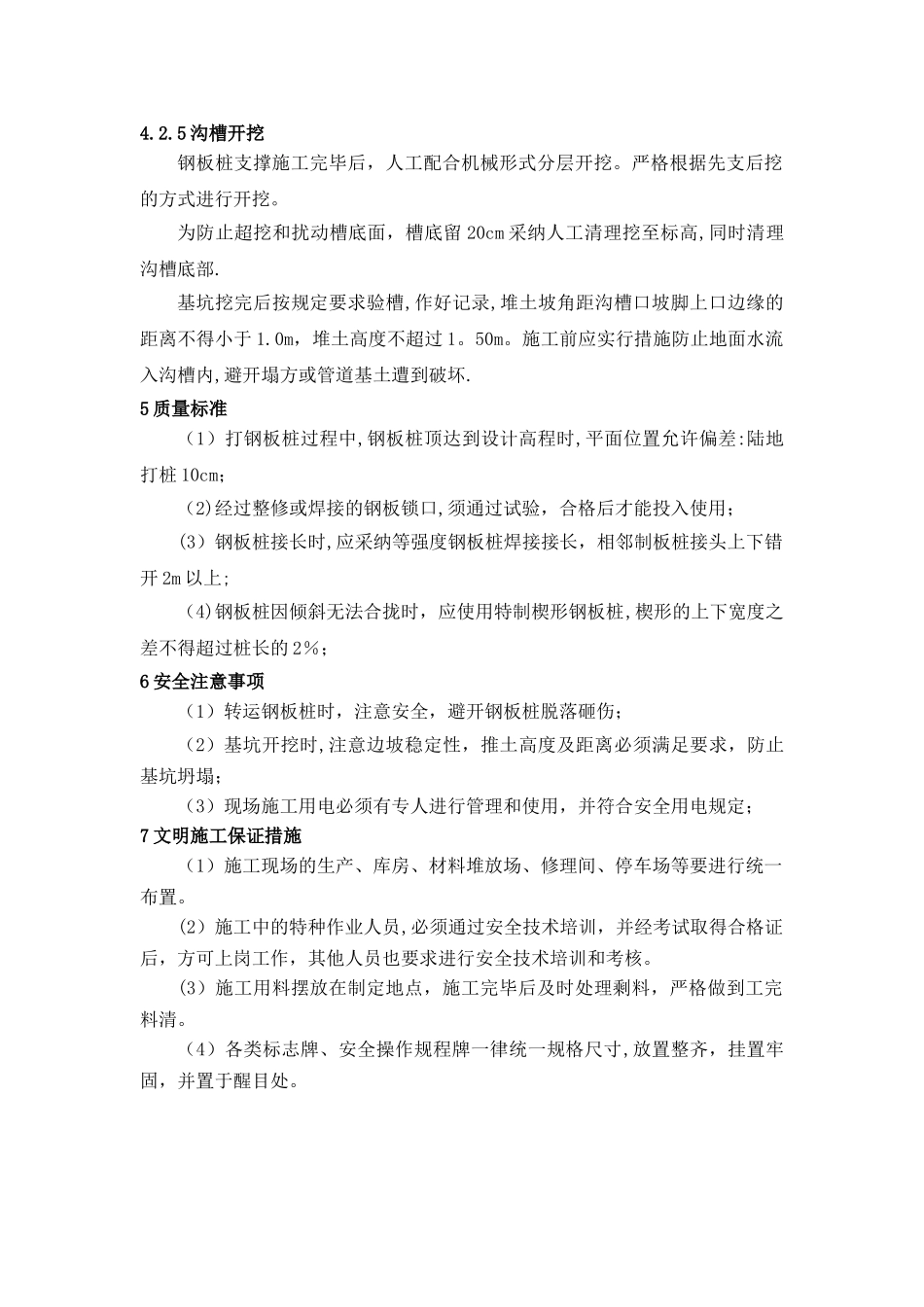

钢板桩运到现场时把桩卸到打拔机附近 6 米范围
