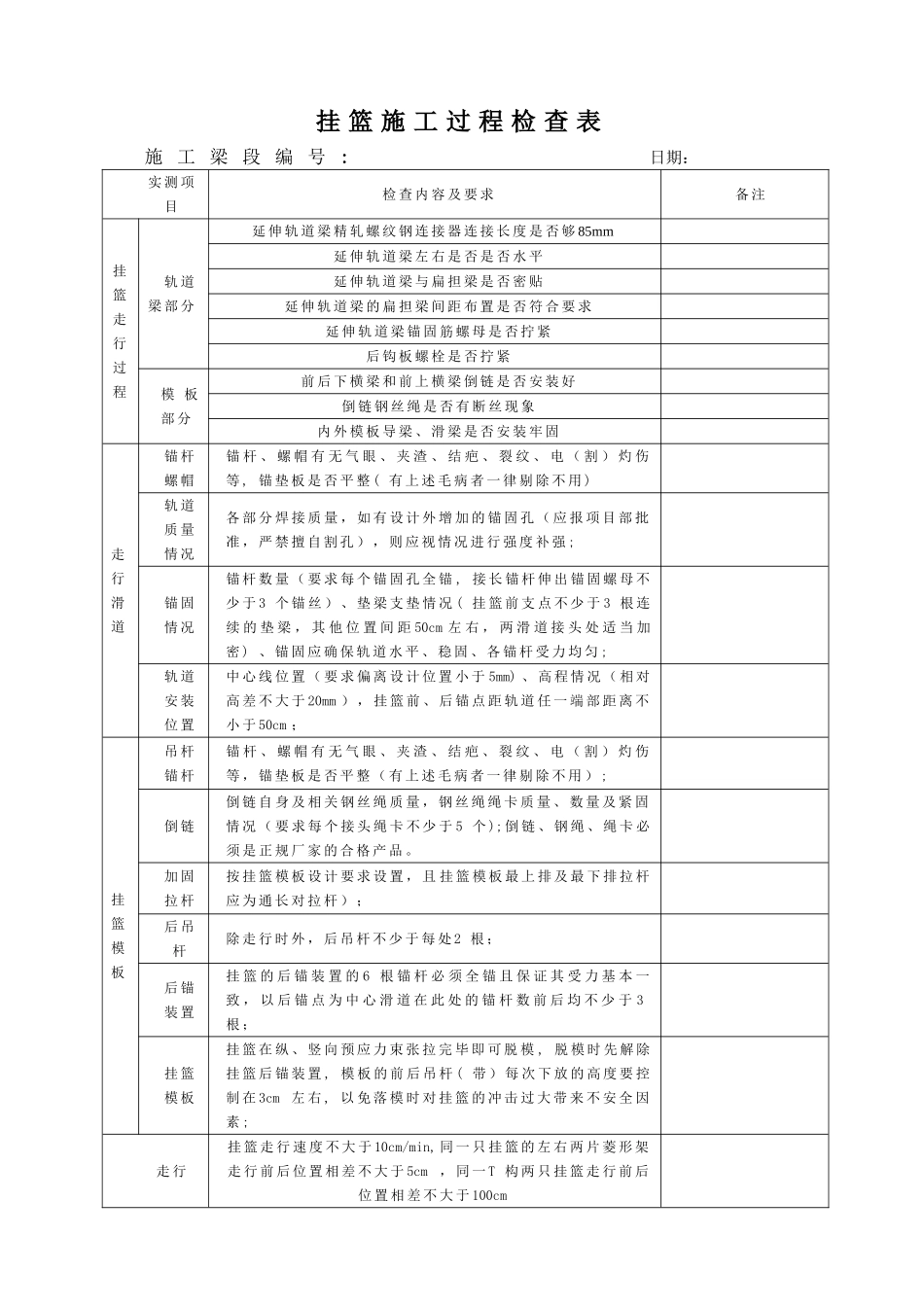

挂 篮 施 工 过 程 检 查 表施 工 梁 段 编 号 : 日期: 实 测 项目检 查 内 容 及 要 求备 注挂篮走行过程轨 道梁 部 分延 伸 轨 道 梁 精 轧 螺 纹 钢 连 接 器 连 接 长 度 是 否 够 85mm延 伸 轨 道 梁 左 右 是 否 是 否 水 平延 伸 轨 道 梁 与 扁 担 梁 是 否 密 贴延 伸 轨 道 梁 的 扁 担 梁 间 距 布 置 是 否 符 合 要 求延 伸 轨 道 梁 锚 固 筋 螺 母 是 否 拧 紧后 钩 板 螺 栓 是 否 拧 紧模 板部 分前 后 下 横 梁 和 前 上 横 梁 倒 链 是 否 安 装 好倒 链 钢 丝 绳 是 否 有 断 丝 现 象内 外 模 板 导 梁 、 滑 梁 是 否 安 装 牢 固走行滑道锚 杆螺 帽锚 杆 、 螺 帽 有 无 气 眼 、 夹 渣 、 结 疤 、 裂 纹 、 电 ( 割 ) 灼 伤等 , 锚 垫 板 是 否 平 整 ( 有 上 述 毛 病 者 一 律 剔 除 不 用 )轨 道质 量情 况各 部 分 焊 接 质 量 , 如 有 设 计 外 增 加 的 锚 固 孔 ( 应 报 项 目 部 批准 , 严 禁 擅 自 割 孔 ) , 则 应 视 情 况 进 行 强 度 补 强 ;锚 固情 况锚 杆 数 量 ( 要 求 每 个 锚 固 孔 全 锚 , 接 长 锚 杆 伸 出 锚 固 螺 母 不少 于 3 个 锚 丝 ) 、 垫 梁 支 垫 情 况 ( 挂 篮 前 支 点 不 少 于 3 根 连续 的 垫 梁 , 其 他 位 置 间 距 50cm 左 右 , 两 滑 道 接 头 处 适 当 加密 ) 、 锚 固 应 确 保 轨 道 水 平 、 稳 固 、 各 锚 杆 受 力 均 匀 ;轨 道安 装位 置中 心 线 位 置 ( 要 求 偏 离 设 计 位 置 小 于 5mm) 、 高 程 情 况 ( 相 对高 差 不 大 于 20mm ) , 挂 篮 前 、 后 锚 点 距 轨 道 任 一 端 部 距 离 不小 于 50cm ;挂篮模板吊 杆锚 杆锚 杆 、 螺 帽 有 无 气 眼 、 夹 渣 、 结 疤 、 裂 纹 、 电 ( 割 ) 灼 伤等 , 锚 垫 板 是 否 平 整 ( 有 上 述 毛 病 者 一 律 剔 除 不 用 ) ;倒 链倒 链 自 身 及 相 关 钢 丝 绳 质 量 , 钢 丝 绳 绳...
