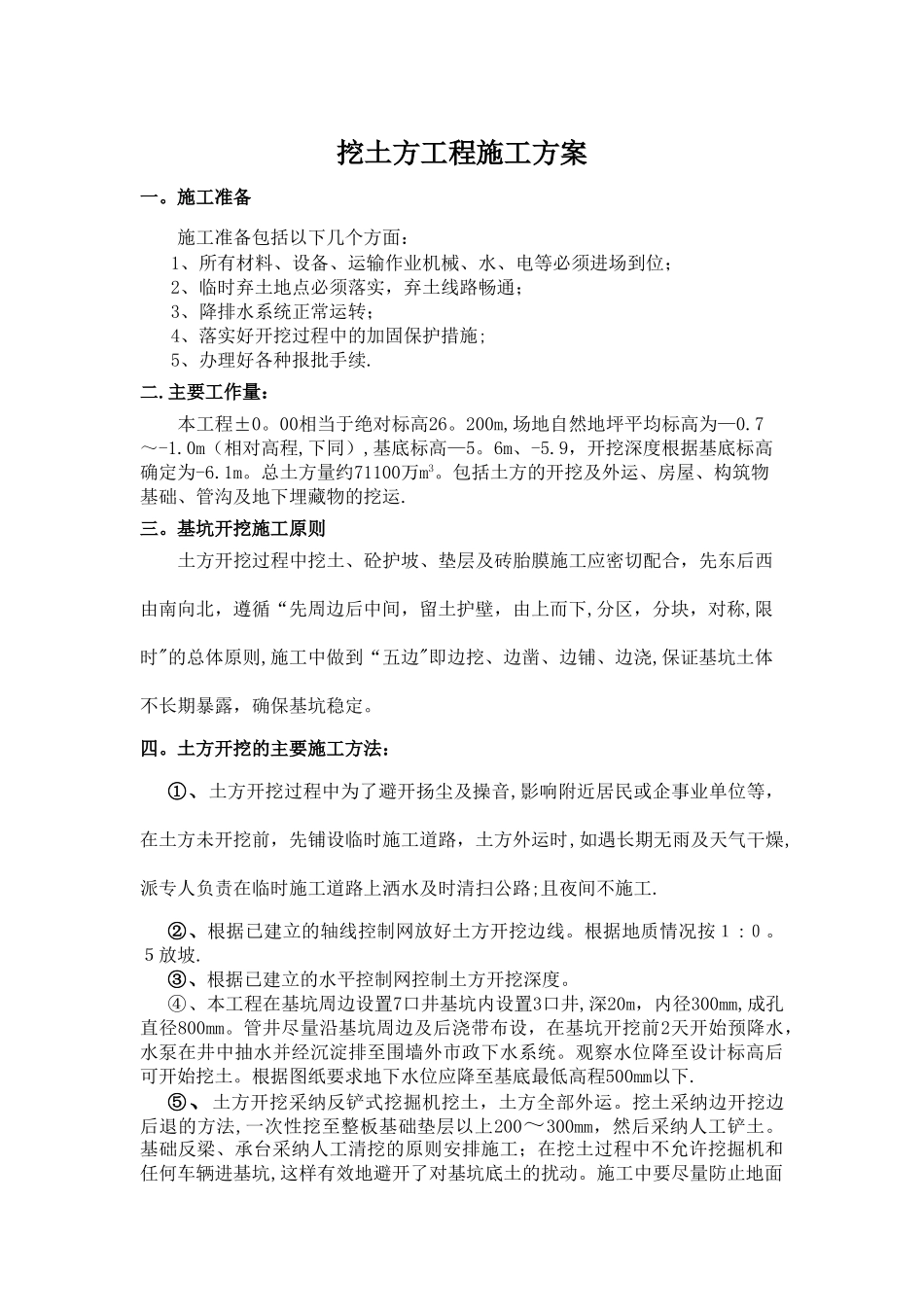

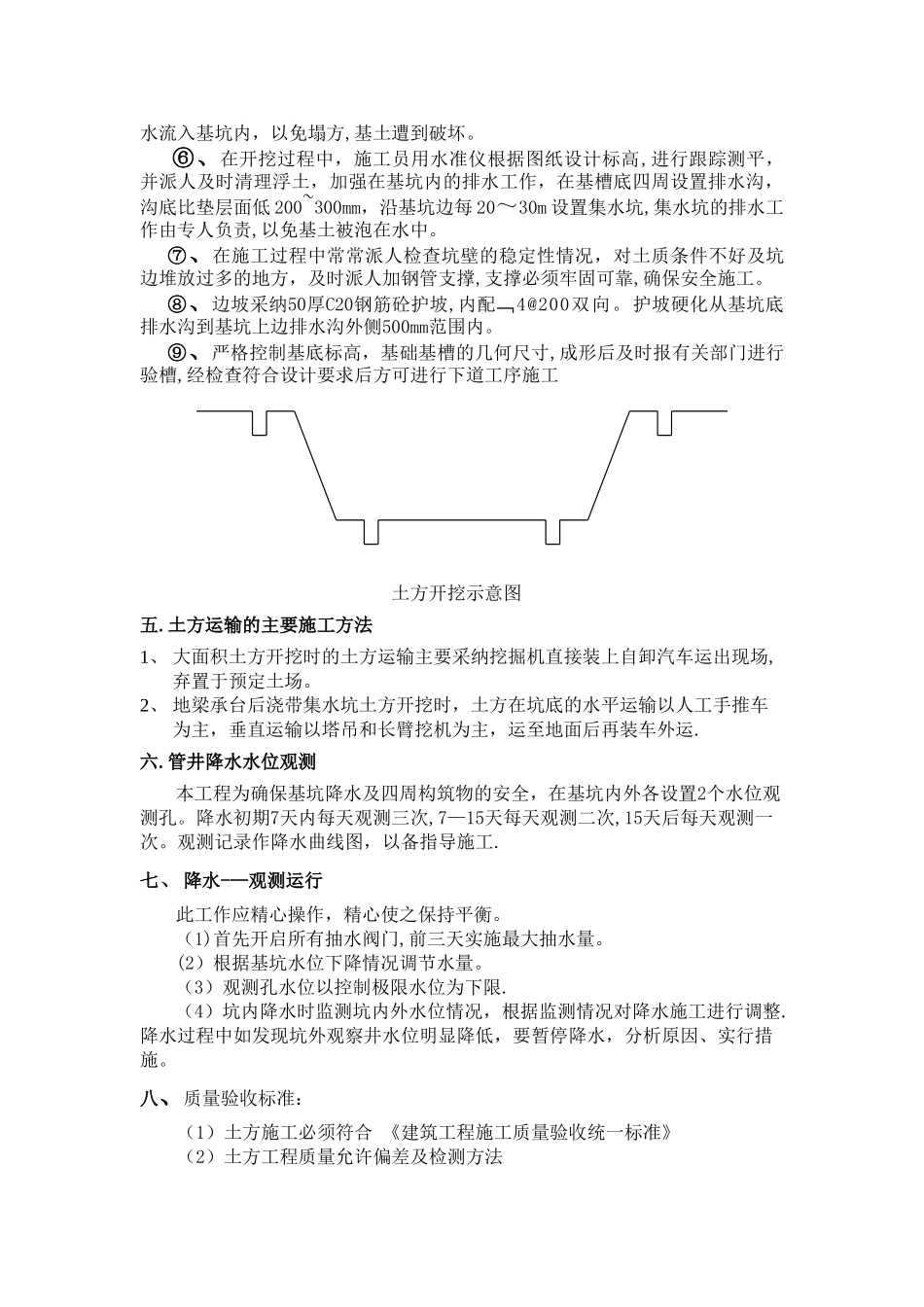

挖土方工程施工方案一。施工准备施工准备包括以下几个方面:1、所有材料、设备、运输作业机械、水、电等必须进场到位;2、临时弃土地点必须落实,弃土线路畅通;3、降排水系统正常运转;4、落实好开挖过程中的加固保护措施;5、办理好各种报批手续.二.主要工作量:本工程±0。00相当于绝对标高26。200m,场地自然地坪平均标高为—0.7~-1.0m(相对高程,下同),基底标高—5。6m、-5.9,开挖深度根据基底标高确定为-6.1m。总土方量约71100万m3。包括土方的开挖及外运、房屋、构筑物基础、管沟及地下埋藏物的挖运.三。基坑开挖施工原则土方开挖过程中挖土、砼护坡、垫层及砖胎膜施工应密切配合,先东后西由南向北,遵循“先周边后中间,留土护壁,由上而下,分区,分块,对称,限时"的总体原则,施工中做到“五边"即边挖、边凿、边铺、边浇,保证基坑土体不长期暴露,确保基坑稳定。四。土方开挖的主要施工方法:①、土方开挖过程中为了避开扬尘及操音,影响附近居民或企事业单位等,在土方未开挖前,先铺设临时施工道路,土方外运时,如遇长期无雨及天气干燥,派专人负责在临时施工道路上洒水及时清扫公路;且夜间不施工.②、根据已建立的轴线控制网放好土方开挖边线。根据地质情况按1:0。5放坡.③、根据已建立的水平控制网控制土方开挖深度。④、本工程在基坑周边设置7口井基坑内设置3口井,深20m,内径300mm,成孔直径800mm。管井尽量沿基坑周边及后浇带布设,在基坑开挖前2天开始预降水,水泵在井中抽水并经沉淀排至围墙外市政下水系统。观察水位降至设计标高后可开始挖土。根据图纸要求地下水位应降至基底最低高程500mm以下.⑤、土方开挖采纳反铲式挖掘机挖土,土方全部外运。挖土采纳边开挖边后退的方法,一次性挖至整板基础垫层以上200~300mm,然后采纳人工铲土。基础反梁、承台采纳人工清挖的原则安排施工;在挖土过程中不允许挖掘机和任何车辆进基坑,这样有效地避开了对基坑底土的扰动。施工中要尽量防止地面水流入基坑内,以免塌方,基土遭到破坏。⑥、在开挖过程中,施工员用水准仪根据图纸设计标高,进行跟踪测平,并派人及时清理浮土,加强在基坑内的排水工作,在基槽底四周设置排水沟,沟底比垫层面低 200~300mm,沿基坑边每 20~30m 设置集水坑,集水坑的排水工作由专人负责,以免基土被泡在水中。⑦、在施工过程中常常派人检查坑壁的稳定性情况,对土质条件不好及坑边堆放过多的地方,及时派人加钢管支撑,支撑必须牢固可靠,确保安全施工。⑧、边...
