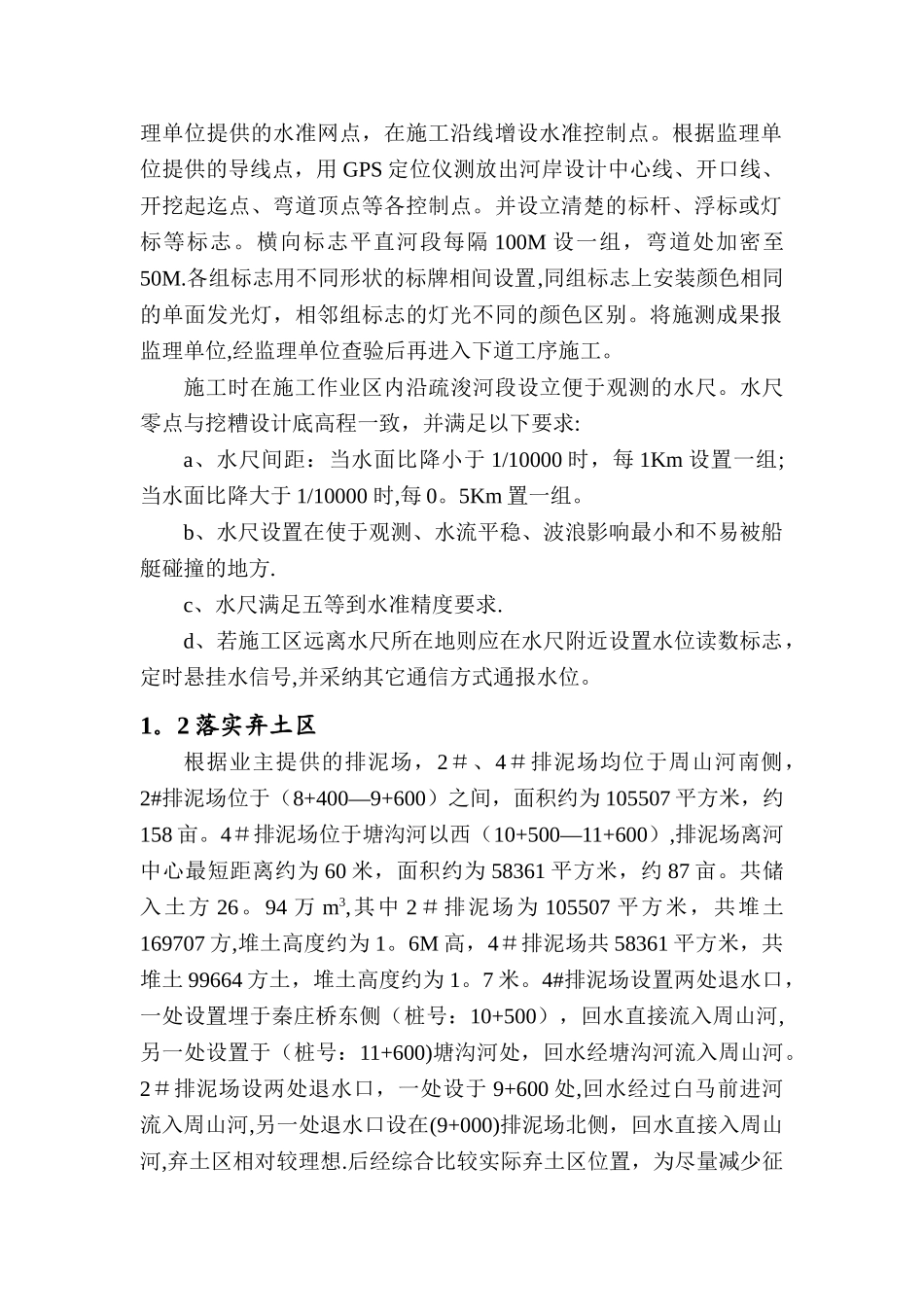

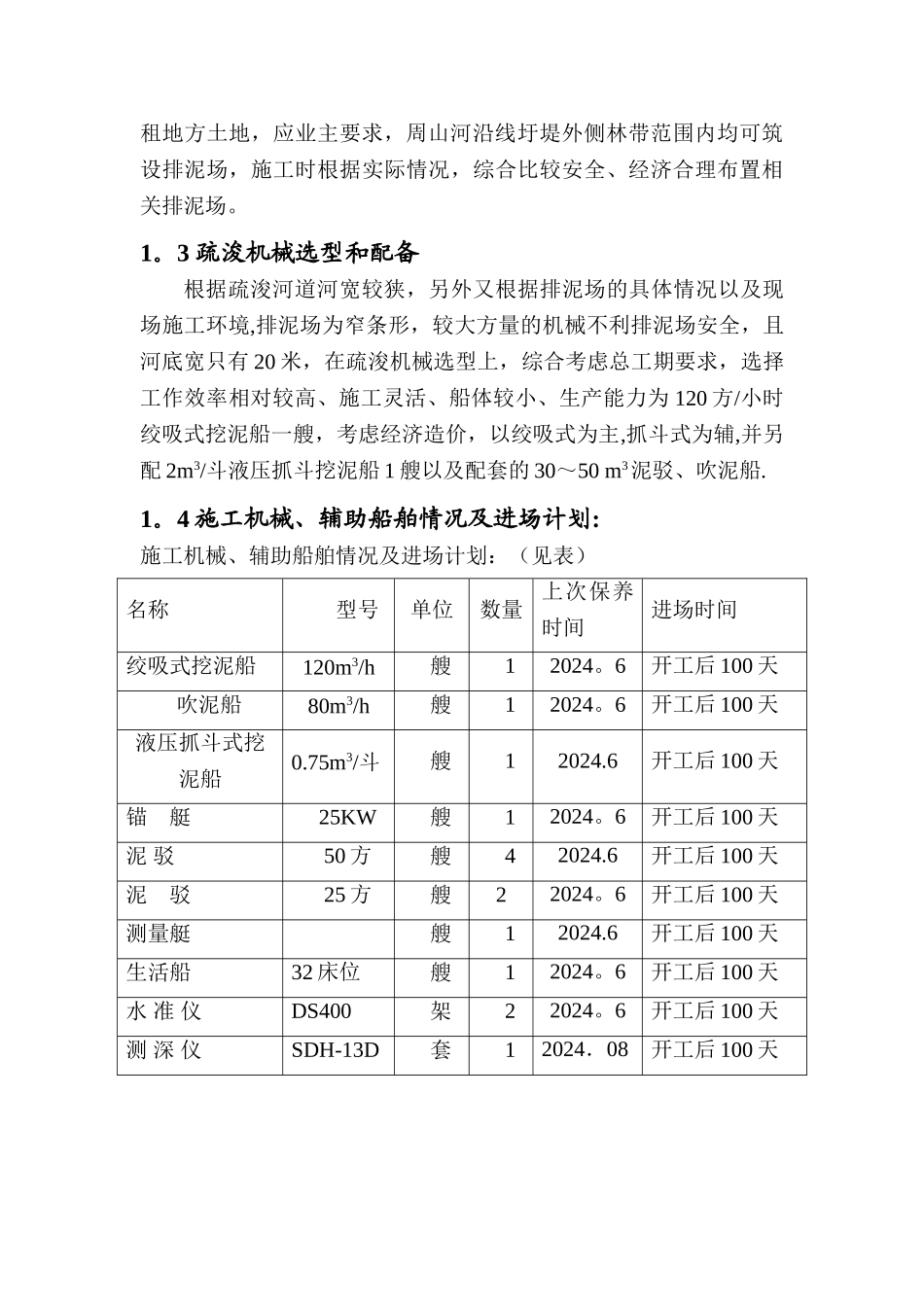

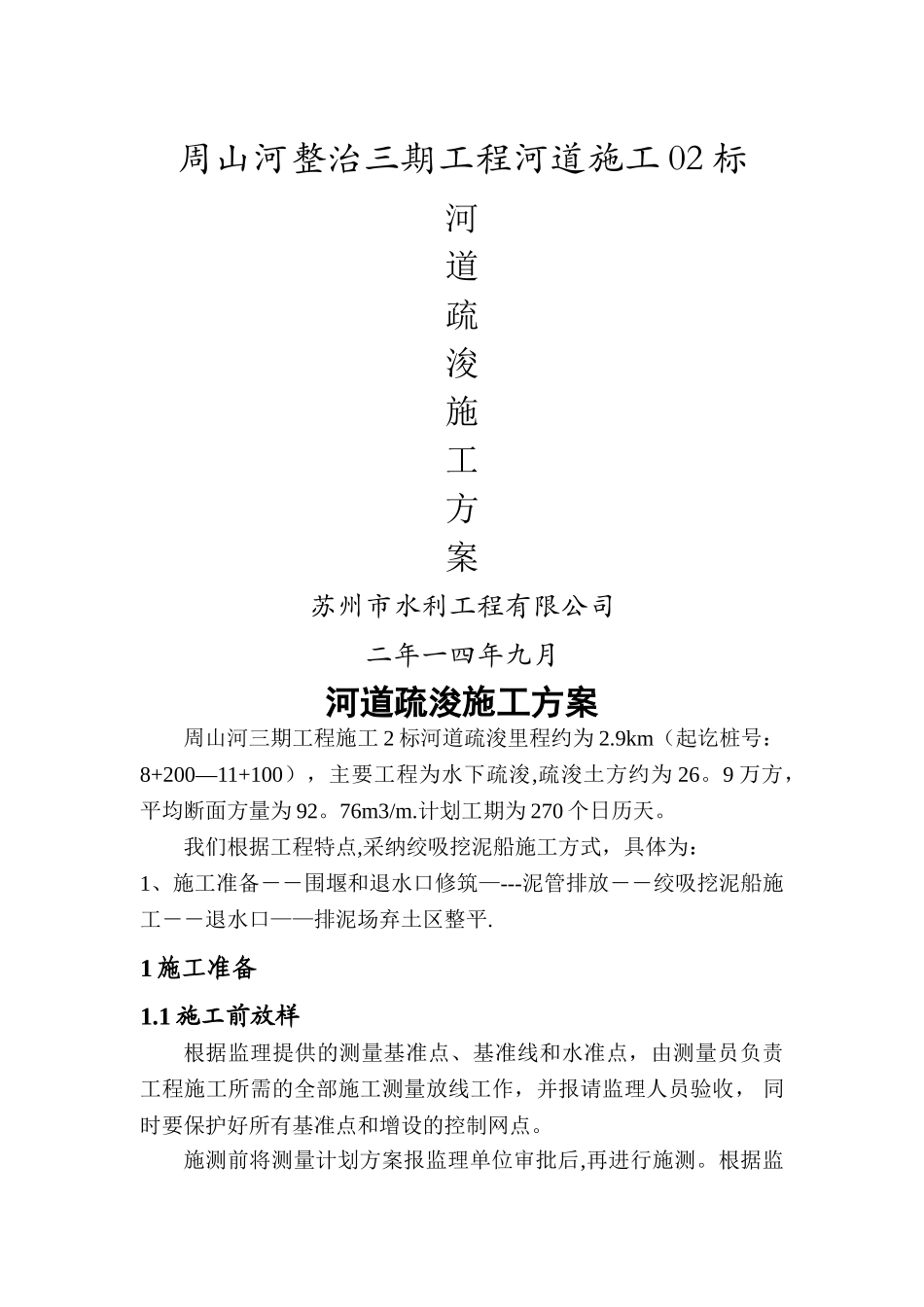

周山河整治三期工程河道施工 02 标河道疏浚施工方案苏州市水利工程有限公司二年一四年九月河道疏浚施工方案周山河三期工程施工 2 标河道疏浚里程约为 2.9km(起讫桩号:8+200—11+100),主要工程为水下疏浚,疏浚土方约为 26。9 万方,平均断面方量为 92。76m3/m.计划工期为 270 个日历天。我们根据工程特点,采纳绞吸挖泥船施工方式,具体为:1、施工准备――围堰和退水口修筑—---泥管排放――绞吸挖泥船施工――退水口——排泥场弃土区整平.1 施工准备1.1 施工前放样根据监理提供的测量基准点、基准线和水准点,由测量员负责工程施工所需的全部施工测量放线工作,并报请监理人员验收, 同时要保护好所有基准点和增设的控制网点。施测前将测量计划方案报监理单位审批后,再进行施测。根据监理单位提供的水准网点,在施工沿线增设水准控制点。根据监理单位提供的导线点,用 GPS 定位仪测放出河岸设计中心线、开口线、开挖起迄点、弯道顶点等各控制点。并设立清楚的标杆、浮标或灯标等标志。横向标志平直河段每隔 100M 设一组,弯道处加密至50M.各组标志用不同形状的标牌相间设置,同组标志上安装颜色相同的单面发光灯,相邻组标志的灯光不同的颜色区别。将施测成果报监理单位,经监理单位查验后再进入下道工序施工。施工时在施工作业区内沿疏浚河段设立便于观测的水尺。水尺零点与挖糟设计底高程一致,并满足以下要求:a、水尺间距:当水面比降小于 1/10000 时,每 1Km 设置一组;当水面比降大于 1/10000 时,每 0。5Km 置一组。b、水尺设置在使于观测、水流平稳、波浪影响最小和不易被船艇碰撞的地方.c、水尺满足五等到水准精度要求.d、若施工区远离水尺所在地则应在水尺附近设置水位读数标志,定时悬挂水信号,并采纳其它通信方式通报水位。1。2 落实弃土区根据业主提供的排泥场,2#、4#排泥场均位于周山河南侧,2#排泥场位于(8+400—9+600)之间,面积约为 105507 平方米,约158 亩。4#排泥场位于塘沟河以西(10+500—11+600),排泥场离河中心最短距离约为 60 米,面积约为 58361 平方米,约 87 亩。共储入土方 26。94 万 m3,其中 2#排泥场为 105507 平方米,共堆土169707 方,堆土高度约为 1。6M 高,4#排泥场共 58361 平方米,共堆土 99664 方土,堆土高度约为 1。7 米。4#排泥场设置两处退水口,一处设置埋于秦庄桥东侧(桩号:10+500),回水直接流入周山河,另一处设置于(桩号:11+600)塘...
