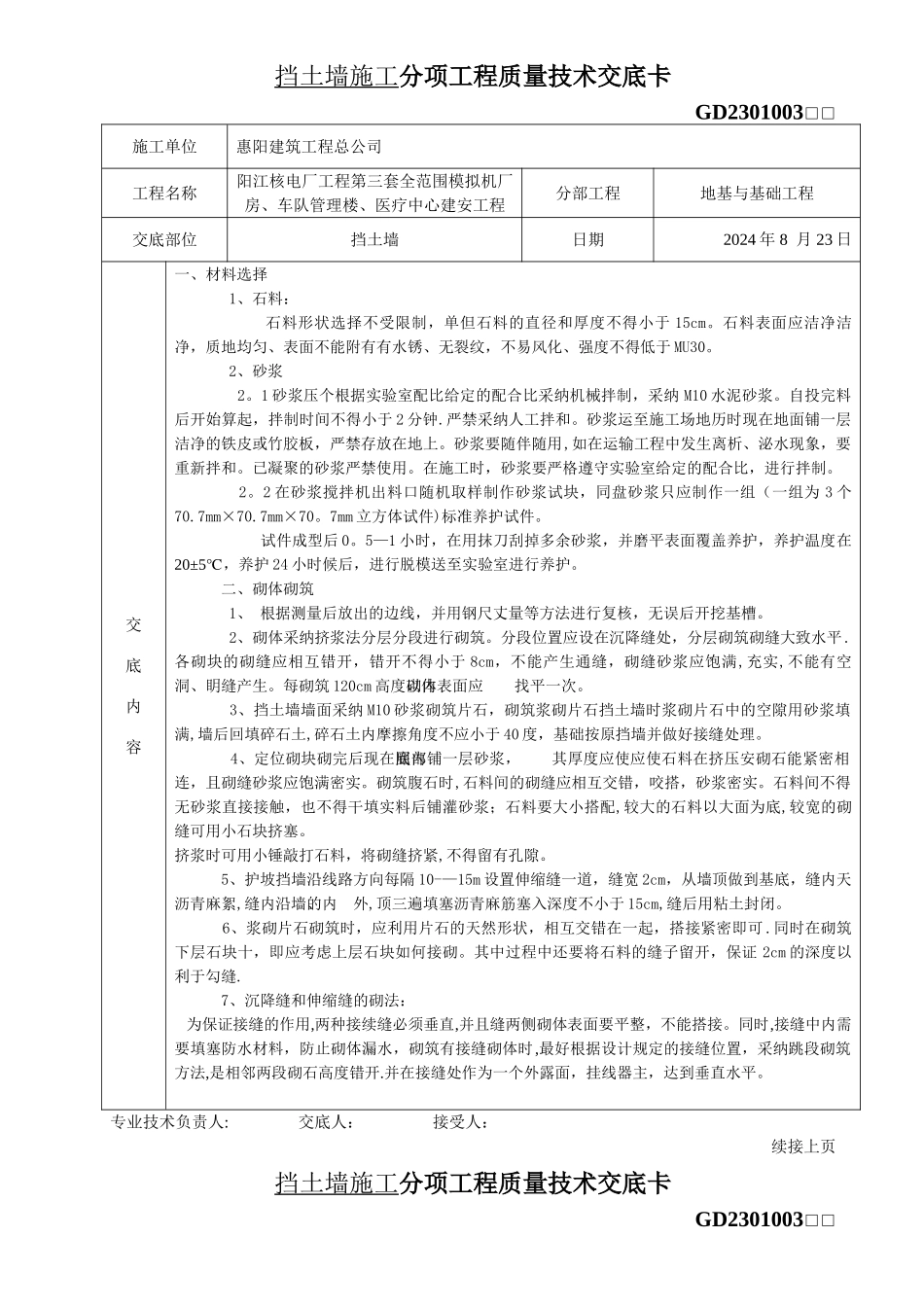

挡土墙施工分项工程质量技术交底卡GD2301003□□施工单位惠阳建筑工程总公司工程名称阳江核电厂工程第三套全范围模拟机厂房、车队管理楼、医疗中心建安工程分部工程地基与基础工程交底部位挡土墙日期2024 年 8 月 23 日交 底 内 容一、材料选择 1、石料: 石料形状选择不受限制,单但石料的直径和厚度不得小于 15cm
石料表面应洁净洁净,质地均匀、表面不能附有有水锈、无裂纹,不易风化、强度不得低于 MU30
2、砂浆 2
1 砂浆压个根据实验室配比给定的配合比采纳机械拌制,采纳 M10 水泥砂浆
自投完料后开始算起,拌制时间不得小于 2 分钟
严禁采纳人工拌和
砂浆运至施工场地历时现在地面铺一层洁净的铁皮或竹胶板,严禁存放在地上
砂浆要随伴随用,如在运输工程中发生离析、泌水现象,要重新拌和
已凝聚的砂浆严禁使用
在施工时,砂浆要严格遵守实验室给定的配合比,进行拌制
2 在砂浆搅拌机出料口随机取样制作砂浆试块,同盘砂浆只应制作一组(一组为 3 个70
7mm×70
7mm×70
7mm 立方体试件)标准养护试件
试件成型后 0
5—1 小时,在用抹刀刮掉多余砂浆,并磨平表面覆盖养护,养护温度在20±5℃,养护 24 小时候后,进行脱模送至实验室进行养护
二、砌体砌筑 1、 根据测量后放出的边线,并用钢尺丈量等方法进行复核,无误后开挖基槽
2、砌体采纳挤浆法分层分段进行砌筑
分段位置应设在沉降缝处,分层砌筑砌缝大致水平
各砌块的砌缝应相互错开,错开不得小于 8cm,不能产生通缝,砌缝砂浆应饱满,充实,不能有空洞、眀缝产生
每砌筑 120cm 高度以内砌体表面应找平一次
3、挡土墙墙面采纳 M10 砂浆砌筑片石,砌筑浆砌片石挡土墙时浆砌片石中的空隙用砂浆填满,墙后回填碎石土,碎石土内摩擦角度不应小于 40 度,基础按原挡墙并做好接缝处理
4、定位砌块砌完后
