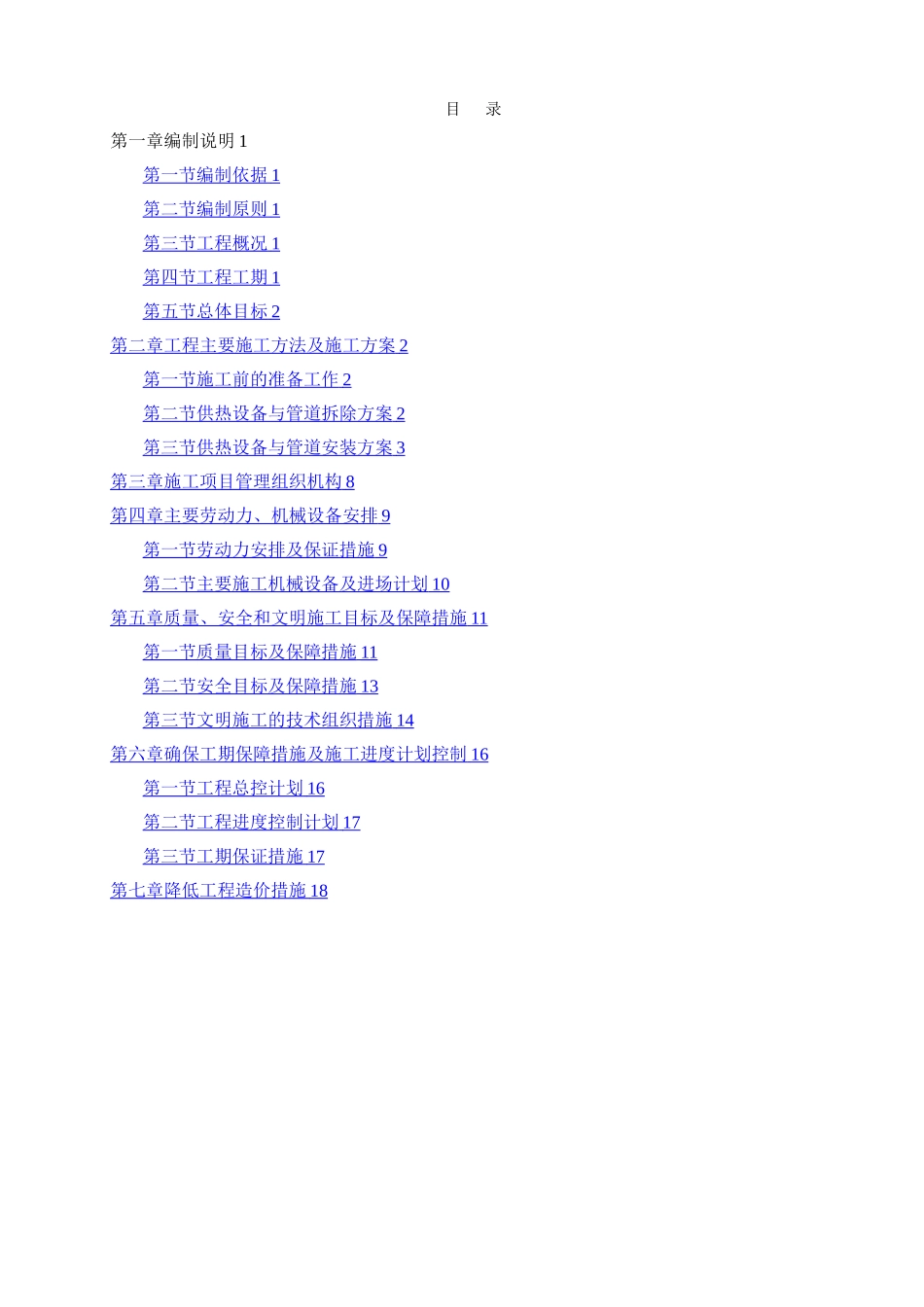

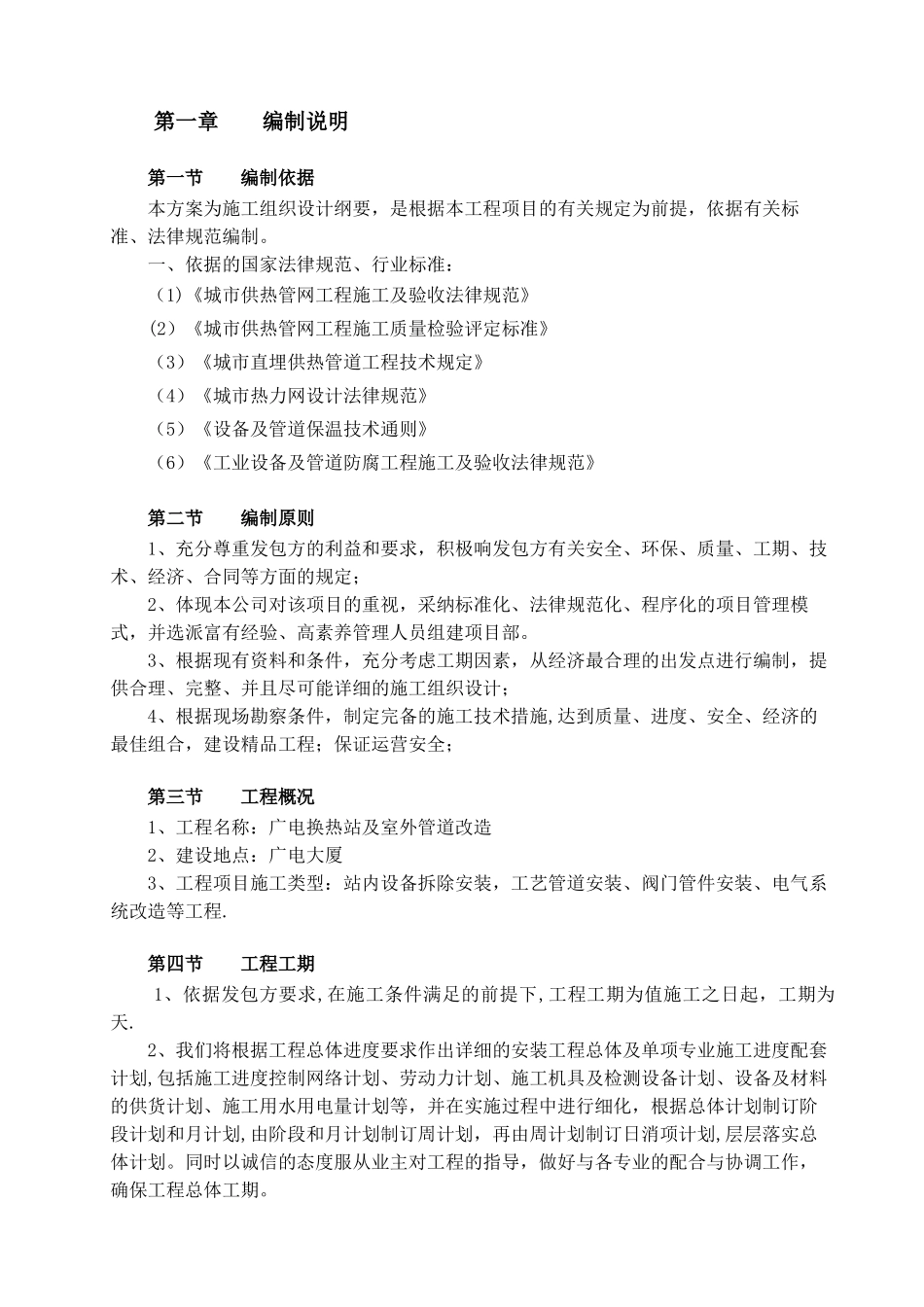

目 录第一章编制说明 1第一节编制依据 1 第二节编制原则 1 第三节工程概况 1 第四节工程工期 1 第五节总体目标 2 第二章工程主要施工方法及施工方案 2 第一节施工前的准备工作 2 第二节供热设备与管道拆除方案 2 第三节供热设备与管道安装方案 3 第三章施工项目管理组织机构 8 第四章主要劳动力、机械设备安排 9 第一节劳动力安排及保证措施 9 第二节主要施工机械设备及进场计划 10 第五章质量、安全和文明施工目标及保障措施 11 第一节质量目标及保障措施 11 第二节安全目标及保障措施 13 第三节文明施工的技术组织措施 14 第六章确保工期保障措施及施工进度计划控制 16 第一节工程总控计划 16 第二节工程进度控制计划 17 第三节工期保证措施 17 第七章降低工程造价措施 18 第一章 编制说明第一节 编制依据本方案为施工组织设计纲要,是根据本工程项目的有关规定为前提,依据有关标准、法律规范编制。一、依据的国家法律规范、行业标准:(1)《城市供热管网工程施工及验收法律规范》(2)《城市供热管网工程施工质量检验评定标准》(3)《城市直埋供热管道工程技术规定》(4)《城市热力网设计法律规范》(5)《设备及管道保温技术通则》(6)《工业设备及管道防腐工程施工及验收法律规范》第二节 编制原则1、充分尊重发包方的利益和要求,积极响发包方有关安全、环保、质量、工期、技术、经济、合同等方面的规定;2、体现本公司对该项目的重视,采纳标准化、法律规范化、程序化的项目管理模式,并选派富有经验、高素养管理人员组建项目部。3、根据现有资料和条件,充分考虑工期因素,从经济最合理的出发点进行编制,提供合理、完整、并且尽可能详细的施工组织设计;4、根据现场勘察条件,制定完备的施工技术措施,达到质量、进度、安全、经济的最佳组合,建设精品工程;保证运营安全;第三节 工程概况1、工程名称:广电换热站及室外管道改造2、建设地点:广电大厦3、工程项目施工类型:站内设备拆除安装,工艺管道安装、阀门管件安装、电气系统改造等工程.第四节 工程工期1、依据发包方要求,在施工条件满足的前提下,工程工期为值施工之日起,工期为 天.2、我们将根据工程总体进度要求作出详细的安装工程总体及单项专业施工进度配套计划,包括施工进度控制网络计划、劳动力计划、施工机具及检测设备计划、设备及材料的供货计划、施工用水用电量计划等,并在实施过程中进行细化,根据总体计划制...
