排水工程施工方案与技术措施一、管道线路测量定位: 1、测量前先复核水准点,符合法律规范要求
2、在测量过程中,沿管道线路应设临时水准点,水准点间距不大于 100m 并与原水准点相闭合
施工水准点应按顺序编号,并测定相应高程
3、若管道线路与地下原有构筑物交叉,必须在地面上用标志标明位置
4、定线测量过程应作好准确记录,并标明全部水准点和连接线
5、施工过程中发现桩钉错位或丢失及时校正或补桩
二、沟槽开挖: 1、排水管道沟槽开挖时,根据要求及施工安全的条件进行放坡和预留工作宽度
沟槽放坡见下表: 沟槽放坡H:M 工作面宽度见下表:2、按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线
3、采纳机械挖槽时,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡
管径(mm)非金属管道(m)构筑物(m)D100-D5000
4D500-D10000
8(有防腐层时)D1100-D15000
5m<H≤3m1:0
3注:遇不良土质,坡率可适当放大;特别情况打支撑或添加卸物平台,以确保沟槽施工安全
3m<H≤6m1:0
56m<H1:0

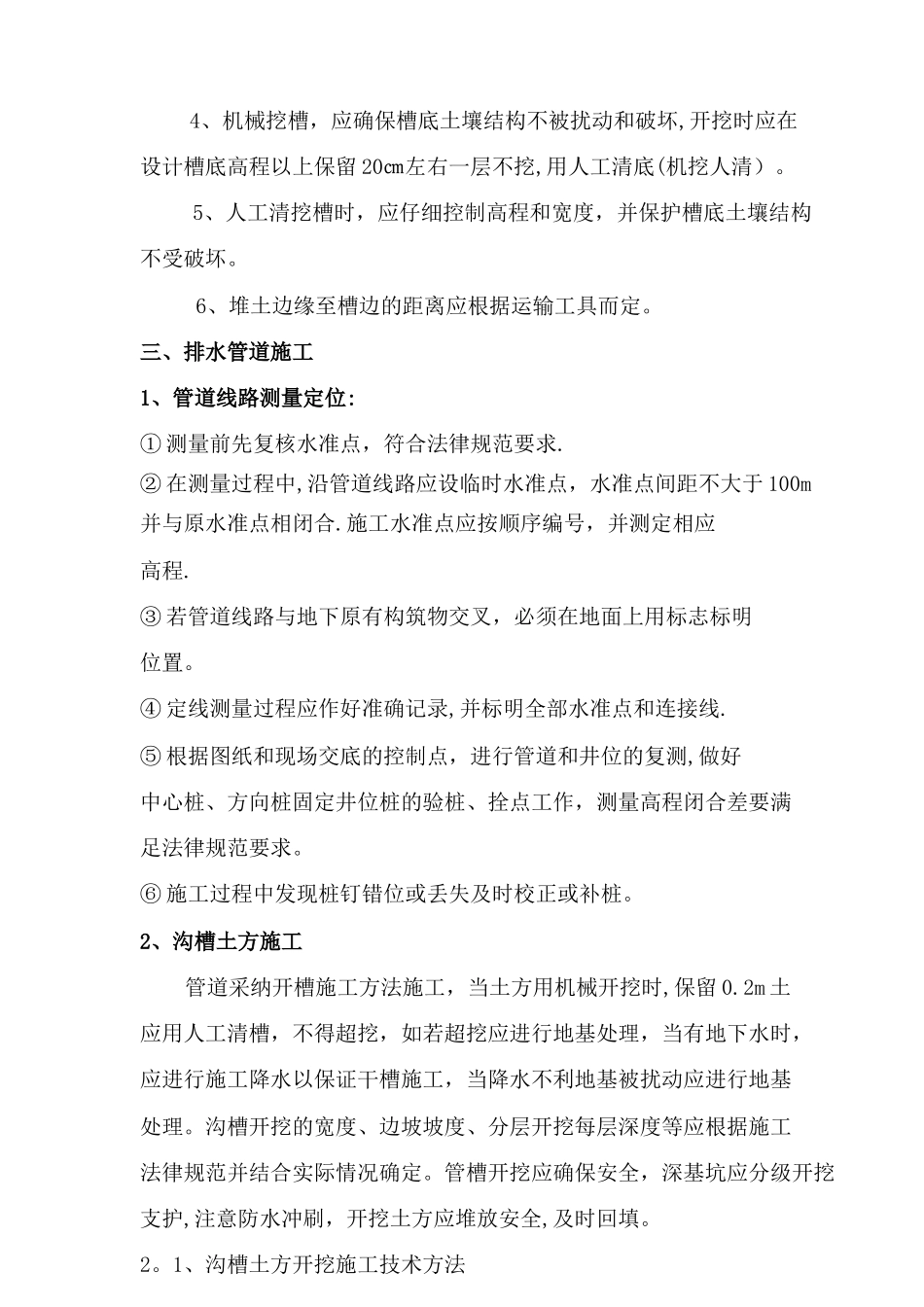

654、机械挖槽,应确保槽底土壤结构不被扰动和破坏,开挖时应在设计槽底高程以上保留 20㎝左右一层不挖,用人工清底(机挖人清)
5、人工清挖槽时,应仔细控制高程和宽度,并保护槽底土壤结构不受破坏
6、堆土边缘至槽边的距离应根据运输工具而定
三、排水管道施工 1、管道线路测量定位: ① 测量前先复核水准点,符合法律规范要求
② 在测量过程中,沿管道线路应设临时水准点,水准点间距不大于 100m并与原水准点相闭合

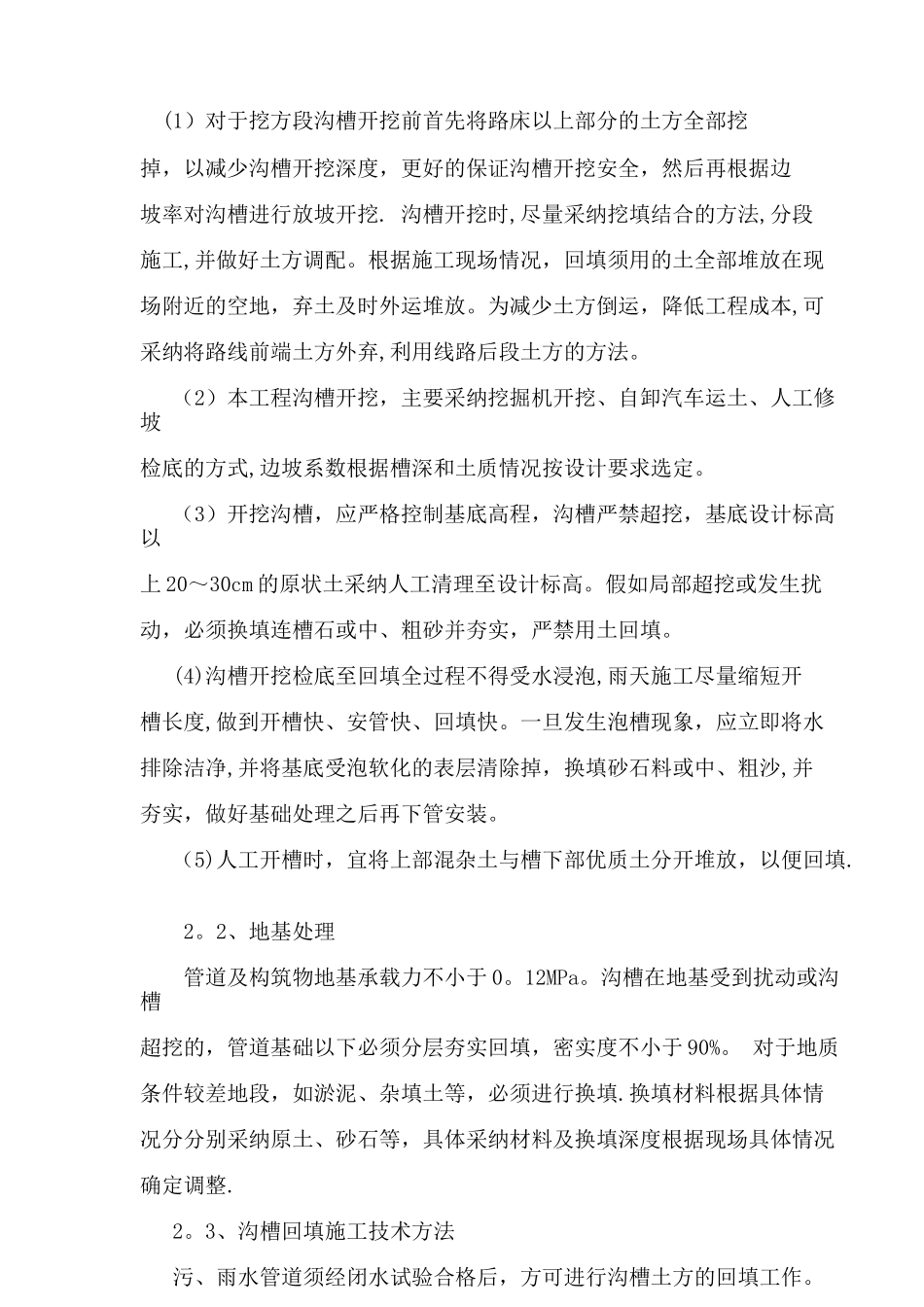

施工水准点应按顺序编号,
