电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

排水工程施工技术交底记录

排水工程施工技术交底记录_第1页
1/5
排水工程施工技术交底记录_第2页
2/5
排水工程施工技术交底记录_第3页
3/5

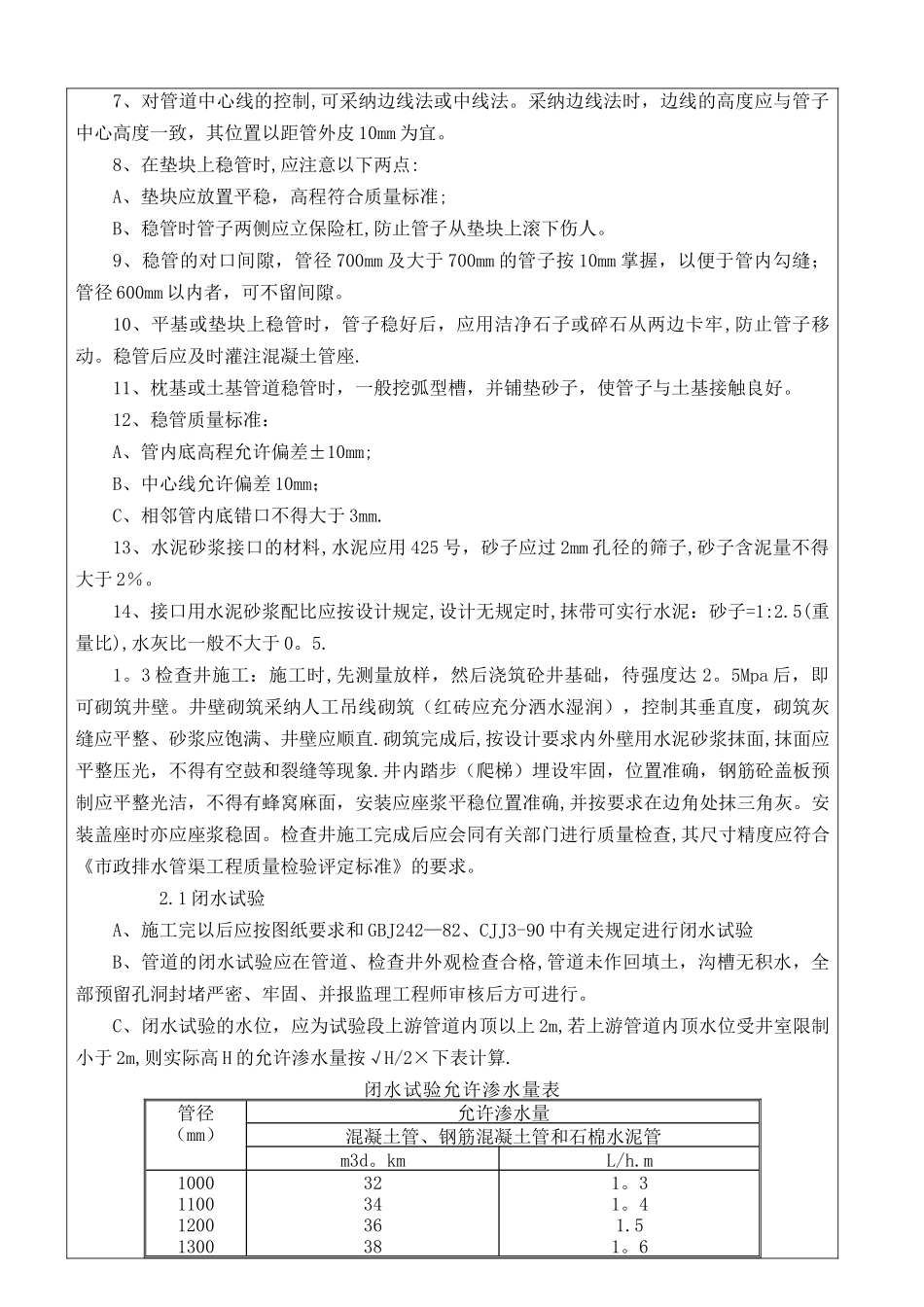

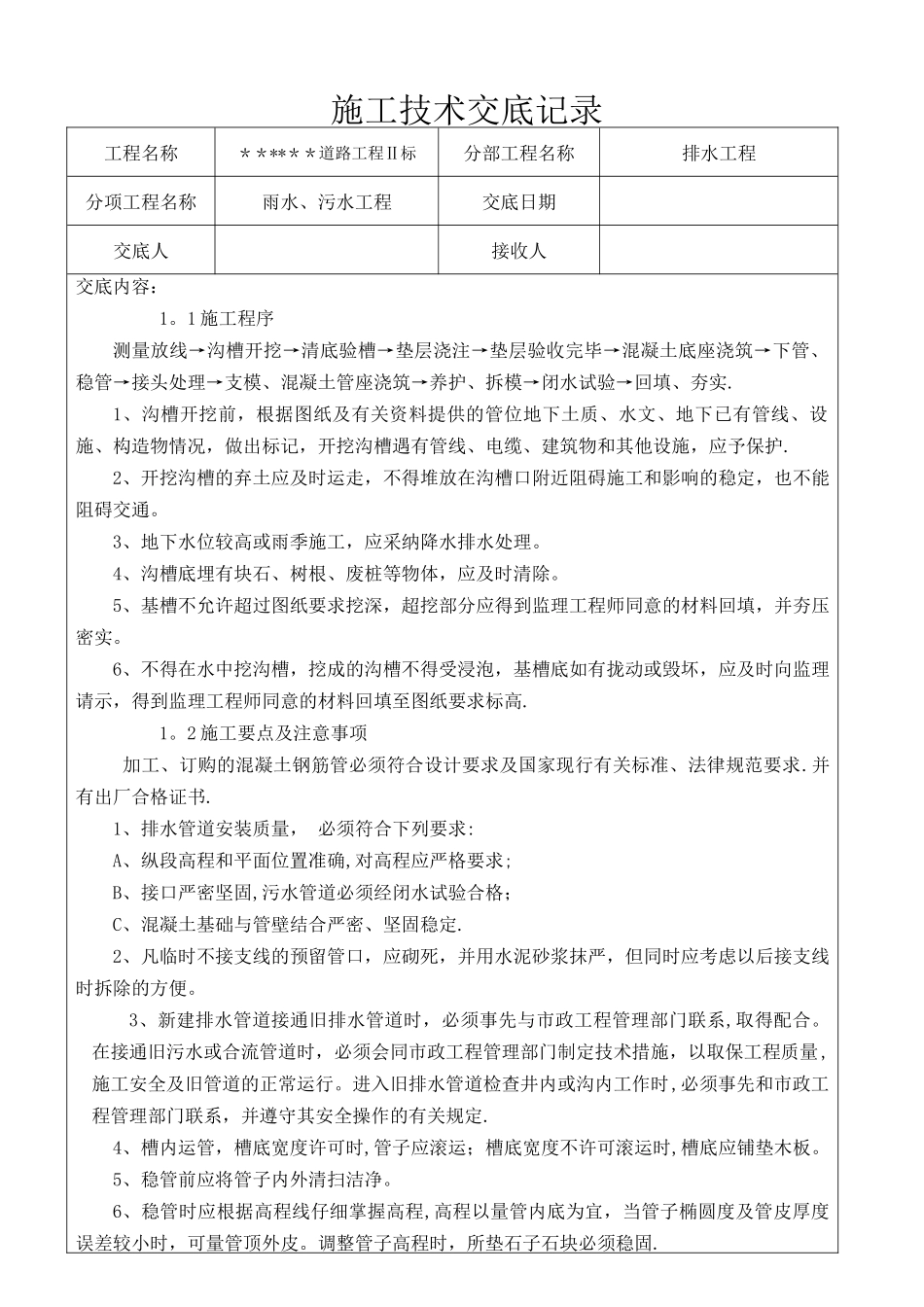

施工技术交底记录工程名称******道路工程Ⅱ标分部工程名称排水工程分项工程名称雨水、污水工程交底日期交底人接收人交底内容:1。1 施工程序测量放线→沟槽开挖→清底验槽→垫层浇注→垫层验收完毕→混凝土底座浇筑→下管、稳管→接头处理→支模、混凝土管座浇筑→养护、拆模→闭水试验→回填、夯实.1、沟槽开挖前,根据图纸及有关资料提供的管位地下土质、水文、地下已有管线、设施、构造物情况,做出标记,开挖沟槽遇有管线、电缆、建筑物和其他设施,应予保护.2、开挖沟槽的弃土应及时运走,不得堆放在沟槽口附近阻碍施工和影响的稳定,也不能阻碍交通。3、地下水位较高或雨季施工,应采纳降水排水处理。4、沟槽底埋有块石、树根、废桩等物体,应及时清除。5、基槽不允许超过图纸要求挖深,超挖部分应得到监理工程师同意的材料回填,并夯压密实。6、不得在水中挖沟槽,挖成的沟槽不得受浸泡,基槽底如有拢动或毁坏,应及时向监理请示,得到监理工程师同意的材料回填至图纸要求标高.1。2 施工要点及注意事项 加工、订购的混凝土钢筋管必须符合设计要求及国家现行有关标准、法律规范要求.并有出厂合格证书.1、排水管道安装质量, 必须符合下列要求:A、纵段高程和平面位置准确,对高程应严格要求;B、接口严密坚固,污水管道必须经闭水试验合格;C、混凝土基础与管壁结合严密、坚固稳定.2、凡临时不接支线的预留管口,应砌死,并用水泥砂浆抹严,但同时应考虑以后接支线时拆除的方便。3、新建排水管道接通旧排水管道时,必须事先与市政工程管理部门联系,取得配合。在接通旧污水或合流管道时,必须会同市政工程管理部门制定技术措施,以取保工程质量,施工安全及旧管道的正常运行。进入旧排水管道检查井内或沟内工作时,必须事先和市政工程管理部门联系,并遵守其安全操作的有关规定.4、槽内运管,槽底宽度许可时,管子应滚运;槽底宽度不许可滚运时,槽底应铺垫木板。5、稳管前应将管子内外清扫洁净。6、稳管时应根据高程线仔细掌握高程,高程以量管内底为宜,当管子椭圆度及管皮厚度误差较小时,可量管顶外皮。调整管子高程时,所垫石子石块必须稳固.7、对管道中心线的控制,可采纳边线法或中线法。采纳边线法时,边线的高度应与管子中心高度一致,其位置以距管外皮 10mm 为宜。8、在垫块上稳管时,应注意以下两点:A、垫块应放置平稳,高程符合质量标准;B、稳管时管子两侧应立保险杠,防止管子从垫块上滚下伤人。9、稳管的对口间隙,管径 700mm ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排水工程施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
