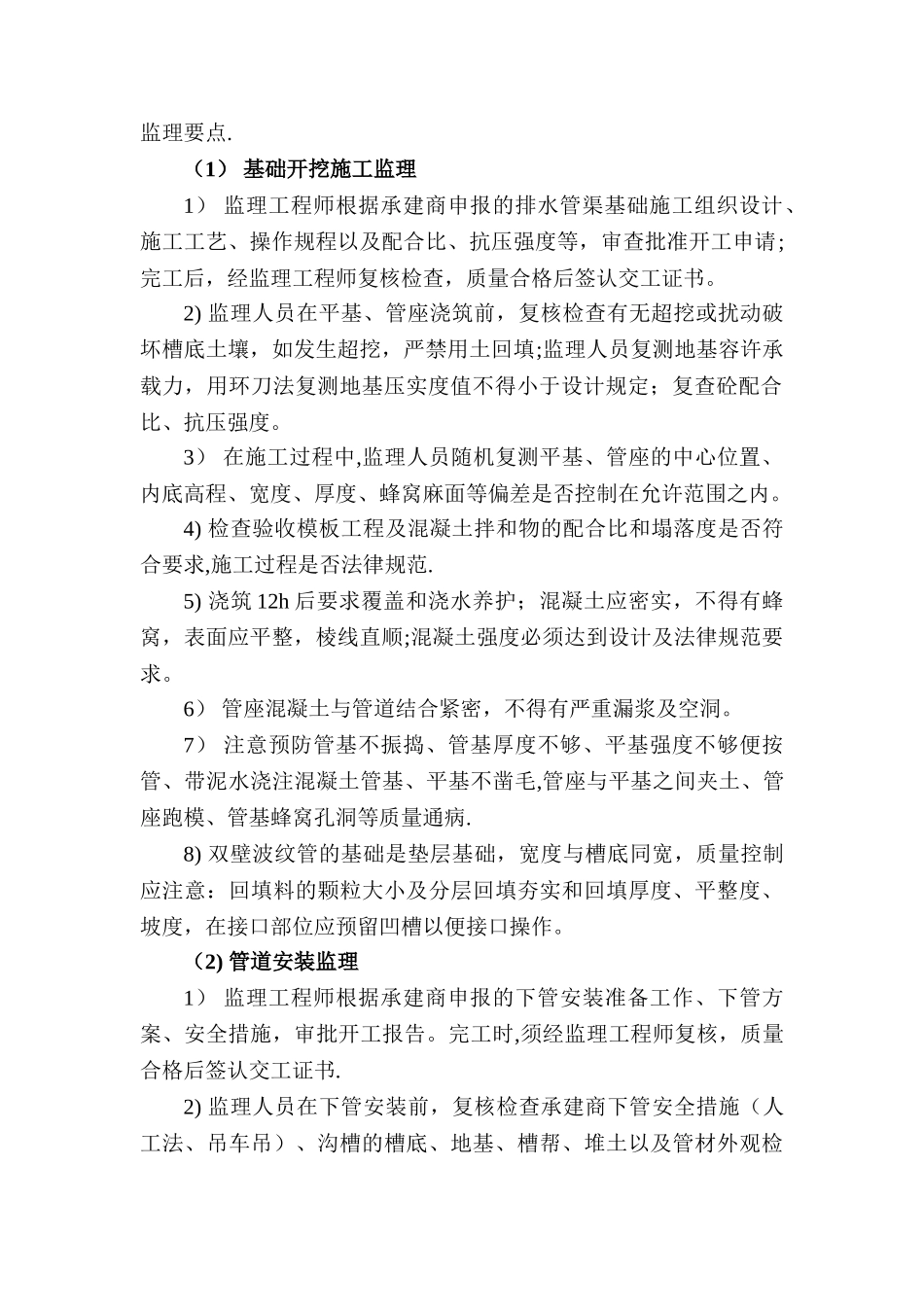

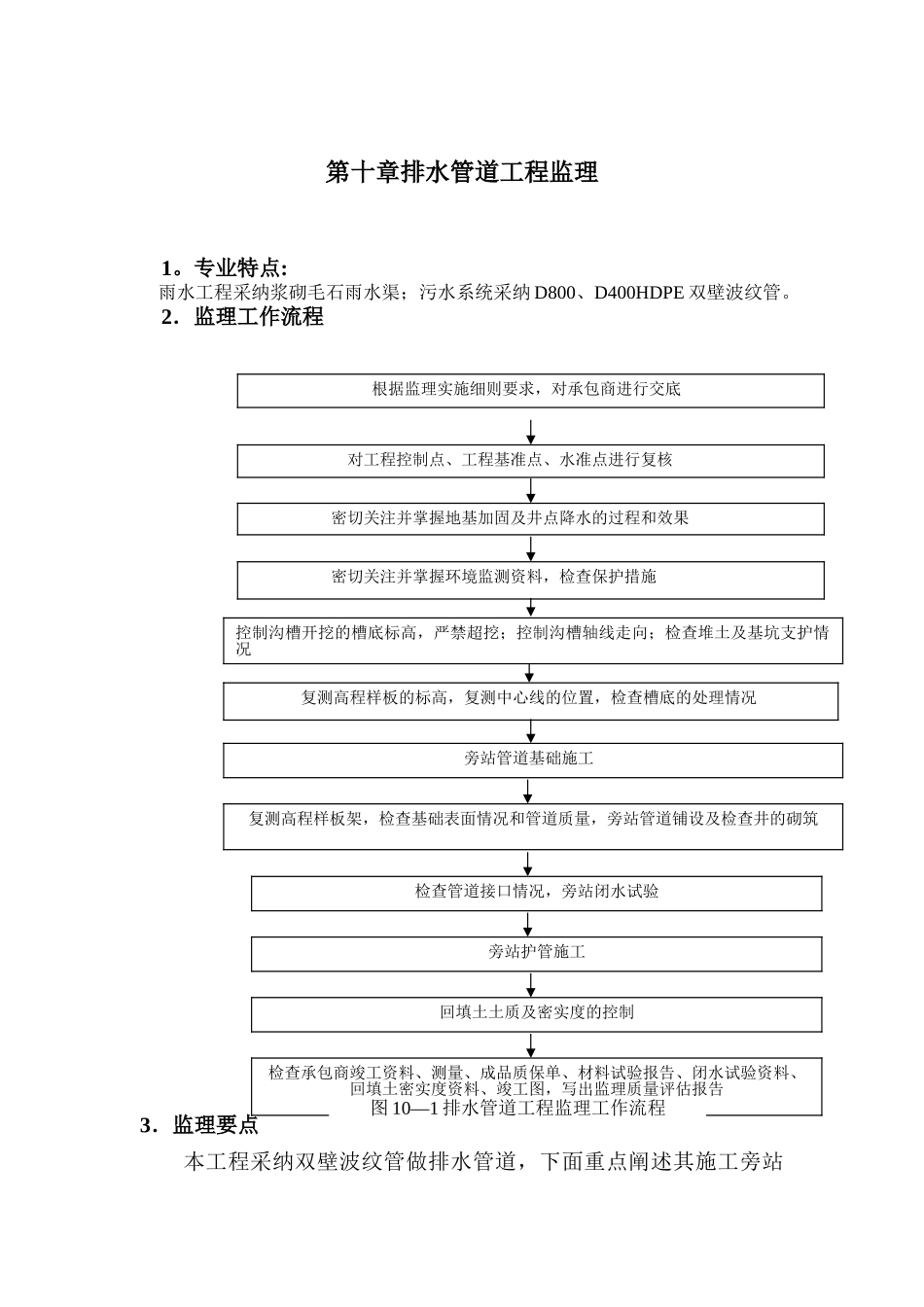

第十章排水管道工程监理1。专业特点:雨水工程采纳浆砌毛石雨水渠;污水系统采纳 D800、D400HDPE 双壁波纹管。2.监理工作流程3.监理要点本工程采纳双壁波纹管做排水管道,下面重点阐述其施工旁站根据监理实施细则要求,对承包商进行交底对工程控制点、工程基准点、水准点进行复核密切关注并掌握地基加固及井点降水的过程和效果密切关注并掌握环境监测资料,检查保护措施控制沟槽开挖的槽底标高,严禁超挖;控制沟槽轴线走向;检查堆土及基坑支护情况复测高程样板的标高,复测中心线的位置,检查槽底的处理情况旁站管道基础施工复测高程样板架,检查基础表面情况和管道质量,旁站管道铺设及检查井的砌筑检查管道接口情况,旁站闭水试验旁站护管施工回填土土质及密实度的控制检查承包商竣工资料、测量、成品质保单、材料试验报告、闭水试验资料、回填土密实度资料、竣工图,写出监理质量评估报告图 10—1 排水管道工程监理工作流程监理要点.(1) 基础开挖施工监理1) 监理工程师根据承建商申报的排水管渠基础施工组织设计、施工工艺、操作规程以及配合比、抗压强度等,审查批准开工申请;完工后,经监理工程师复核检查,质量合格后签认交工证书。2) 监理人员在平基、管座浇筑前,复核检查有无超挖或扰动破坏槽底土壤,如发生超挖,严禁用土回填;监理人员复测地基容许承载力,用环刀法复测地基压实度值不得小于设计规定;复查砼配合比、抗压强度。3) 在施工过程中,监理人员随机复测平基、管座的中心位置、内底高程、宽度、厚度、蜂窝麻面等偏差是否控制在允许范围之内。4) 检查验收模板工程及混凝土拌和物的配合比和塌落度是否符合要求,施工过程是否法律规范.5) 浇筑 12h 后要求覆盖和浇水养护;混凝土应密实,不得有蜂窝,表面应平整,棱线直顺;混凝土强度必须达到设计及法律规范要求。6) 管座混凝土与管道结合紧密,不得有严重漏浆及空洞。7) 注意预防管基不振捣、管基厚度不够、平基强度不够便按管、带泥水浇注混凝土管基、平基不凿毛,管座与平基之间夹土、管座跑模、管基蜂窝孔洞等质量通病.8) 双壁波纹管的基础是垫层基础,宽度与槽底同宽,质量控制应注意:回填料的颗粒大小及分层回填夯实和回填厚度、平整度、坡度,在接口部位应预留凹槽以便接口操作。(2) 管道安装监理1) 监理工程师根据承建商申报的下管安装准备工作、下管方案、安全措施,审批开工报告。完工时,须经监理工程师复核,质量合格后签认交工证书.2) 监理...
