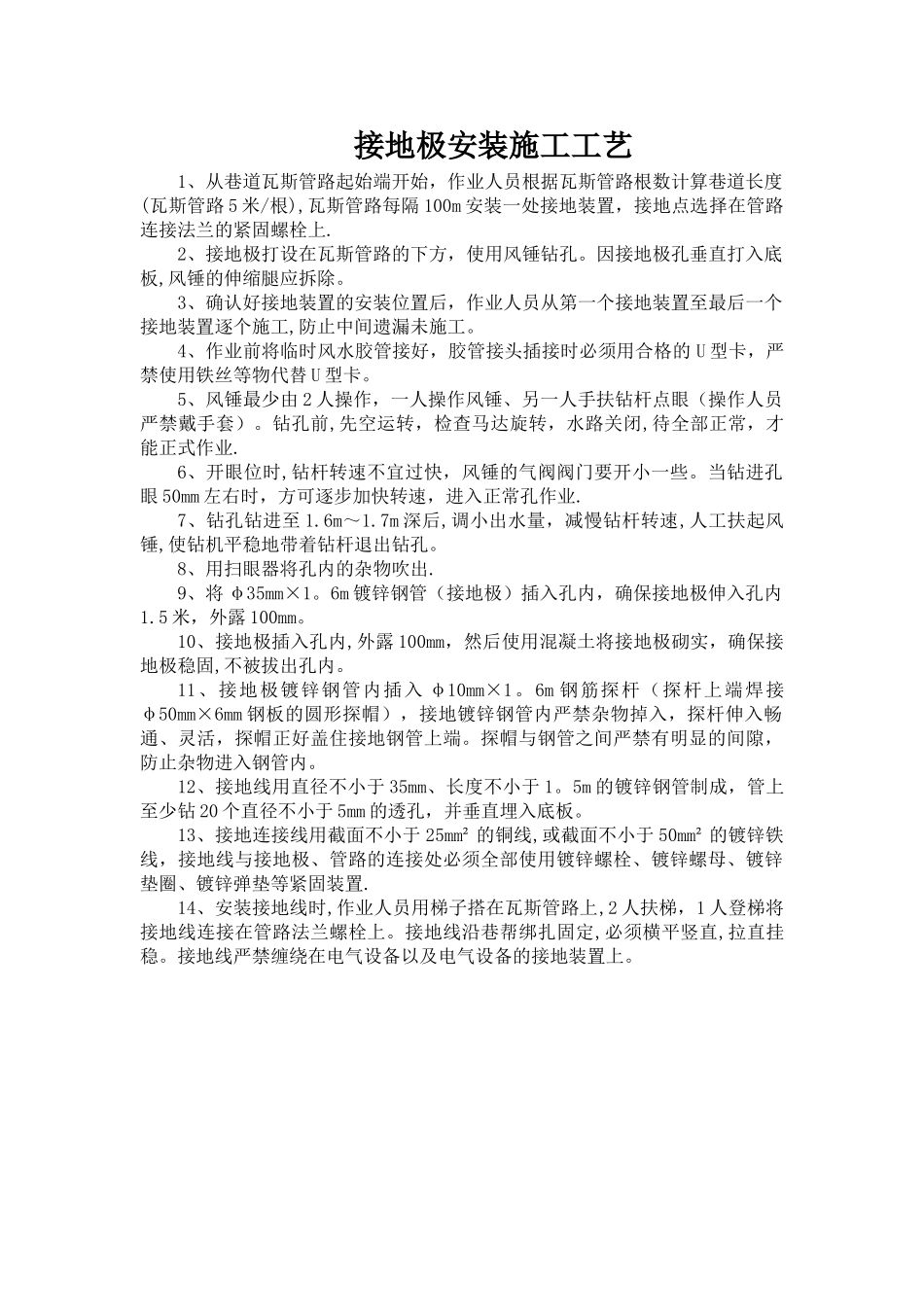

接地极安装施工工艺1、从巷道瓦斯管路起始端开始,作业人员根据瓦斯管路根数计算巷道长度(瓦斯管路 5 米/根),瓦斯管路每隔 100m 安装一处接地装置,接地点选择在管路连接法兰的紧固螺栓上.2、接地极打设在瓦斯管路的下方,使用风锤钻孔。因接地极孔垂直打入底板,风锤的伸缩腿应拆除。3、确认好接地装置的安装位置后,作业人员从第一个接地装置至最后一个接地装置逐个施工,防止中间遗漏未施工。4、作业前将临时风水胶管接好,胶管接头插接时必须用合格的 U 型卡,严禁使用铁丝等物代替 U 型卡。5、风锤最少由 2 人操作,一人操作风锤、另一人手扶钻杆点眼(操作人员严禁戴手套)。钻孔前,先空运转,检查马达旋转,水路关闭,待全部正常,才能正式作业.6、开眼位时,钻杆转速不宜过快,风锤的气阀阀门要开小一些。当钻进孔眼 50mm 左右时,方可逐步加快转速,进入正常孔作业.7、钻孔钻进至 1.6m~1.7m 深后,调小出水量,减慢钻杆转速,人工扶起风锤,使钻机平稳地带着钻杆退出钻孔。8、用扫眼器将孔内的杂物吹出.9、将 φ35mm×1。6m 镀锌钢管(接地极)插入孔内,确保接地极伸入孔内1.5 米,外露 100mm。10、接地极插入孔内,外露 100mm,然后使用混凝土将接地极砌实,确保接地极稳固,不被拔出孔内。11、接地极镀锌钢管内插入 φ10mm×1。6m 钢筋探杆(探杆上端焊接φ50mm×6mm 钢板的圆形探帽),接地镀锌钢管内严禁杂物掉入,探杆伸入畅通、灵活,探帽正好盖住接地钢管上端。探帽与钢管之间严禁有明显的间隙,防止杂物进入钢管内。12、接地线用直径不小于 35mm、长度不小于 1。5m 的镀锌钢管制成,管上至少钻 20 个直径不小于 5mm 的透孔,并垂直埋入底板。13、接地连接线用截面不小于 25mm² 的铜线,或截面不小于 50mm² 的镀锌铁线,接地线与接地极、管路的连接处必须全部使用镀锌螺栓、镀锌螺母、镀锌垫圈、镀锌弹垫等紧固装置.14、安装接地线时,作业人员用梯子搭在瓦斯管路上,2 人扶梯,1 人登梯将接地线连接在管路法兰螺栓上。接地线沿巷帮绑扎固定,必须横平竖直,拉直挂稳。接地线严禁缠绕在电气设备以及电气设备的接地装置上。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

接地极安装施工工艺---副本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
