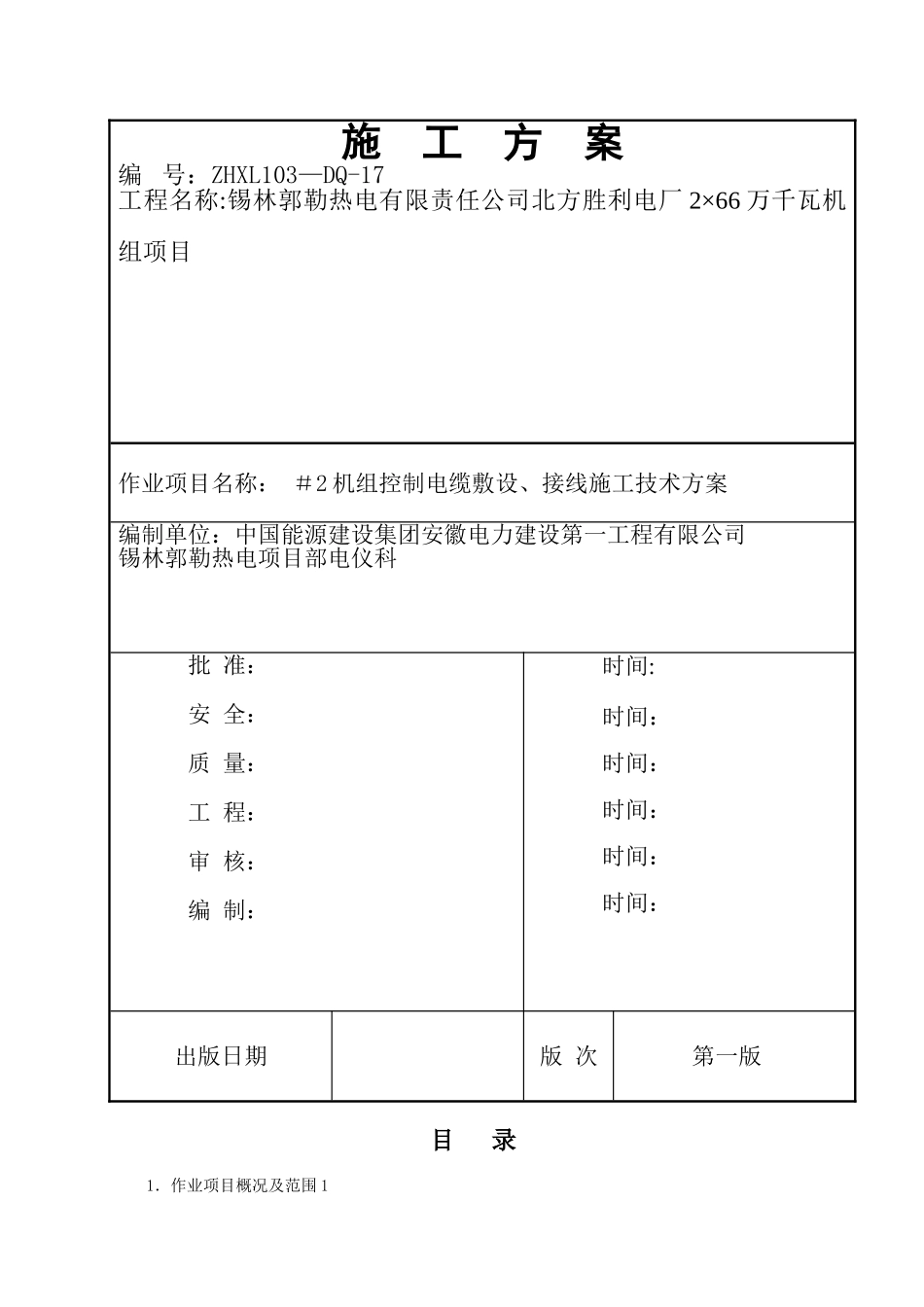

目 录1.作业项目概况及范围 1施 工 方 案编 号:ZHXL103—DQ-17工程名称:锡林郭勒热电有限责任公司北方胜利电厂 2×66 万千瓦机组项目作业项目名称: #2 机组控制电缆敷设、接线施工技术方案编制单位:中国能源建设集团安徽电力建设第一工程有限公司锡林郭勒热电项目部电仪科批 准:安 全:质 量:工 程:审 核:编 制:时间:时间:时间:时间:时间:时间:出版日期版 次第一版2.编写依据 13.作业准备和条件 14.作业方法及安全、质量控制措施 35.工艺质量控制措施 106

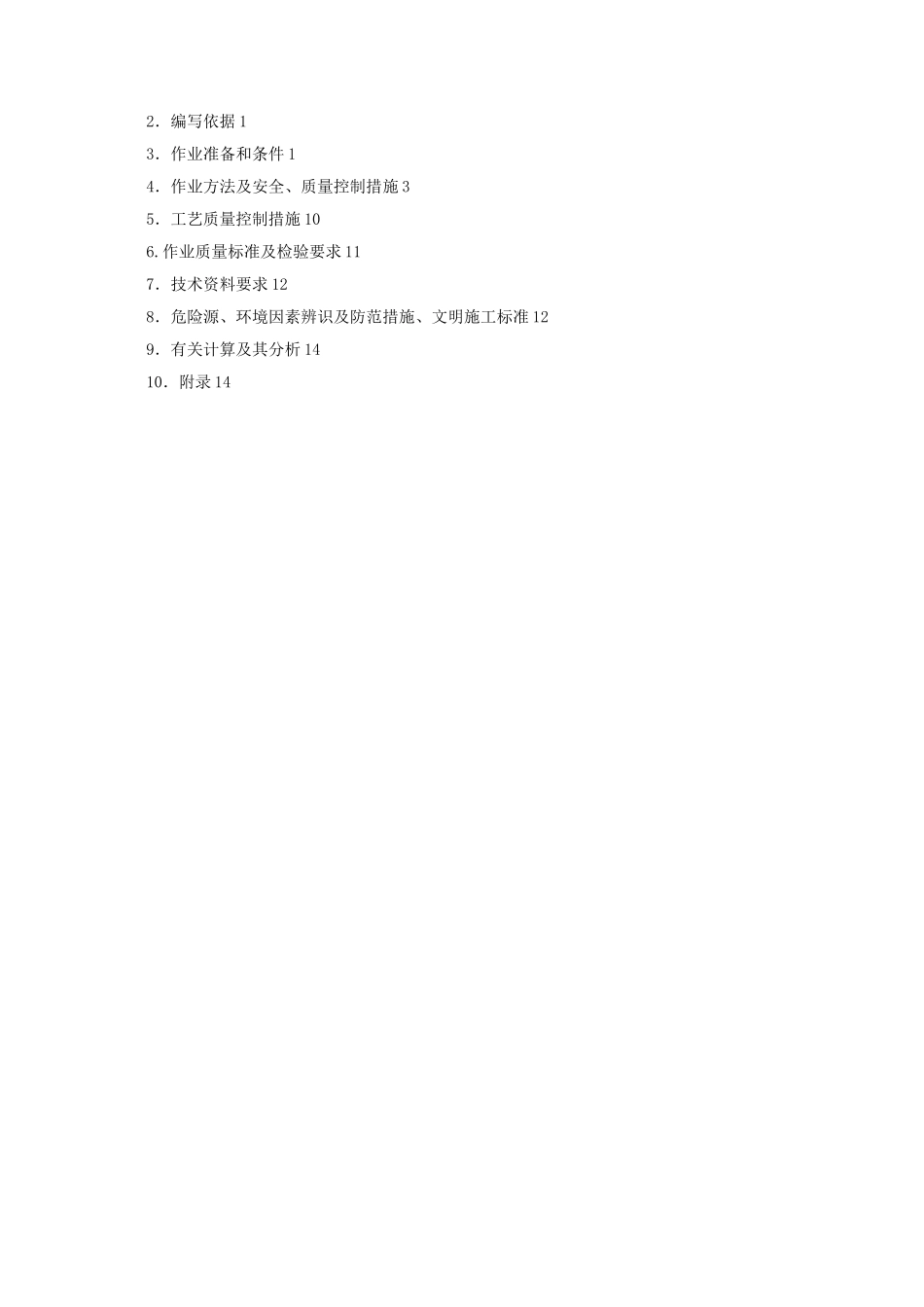

作业质量标准及检验要求 117.技术资料要求 128.危险源、环境因素辨识及防范措施、文明施工标准 129.有关计算及其分析 1410.附录 141.作业任务1
1 作业项目概况及范围锡林郭勒热电有限责任公司北方胜利电厂2×66 万千瓦机组项目位于锡林浩特市区东郊,锡林浩特市重工业区内, 距市区2
本次作业主要为#2机组的全厂控制电缆敷设、接线
安装范围:2 号机组主厂房、升压站系统及除尘除灰脱硝等范围内所有控制电缆敷设、接线工作
本工程控制电缆均采纳阻燃或耐火电缆,电缆的型号主要有控制电缆、弱电电缆和通讯电缆等
2 主要工程量( 具体工作量以施工蓝图为准)序号名称规格、型号单位数量1控制电缆0
1KVKm437
32计算机专用电缆DJYP2YP2Km398
53控制电缆做头0
1KV个4计算机专用电缆做头DJYP2YP2个1
3 工期要求由于控制电缆做头、接线制作施工的工期较长且现场施工环境较为复杂, 在施工中将根据三级网络进度计划和现场实际情况对具体施工进行适时调整,以确保满足工期要求
2.编写依据a
《电力安全工作规程 发电厂和变电站电气部分》 GB26860-2024;b
《电力建设安全工作规程》 ( 第1 部分:火力发电)DL5009
1—2024;
