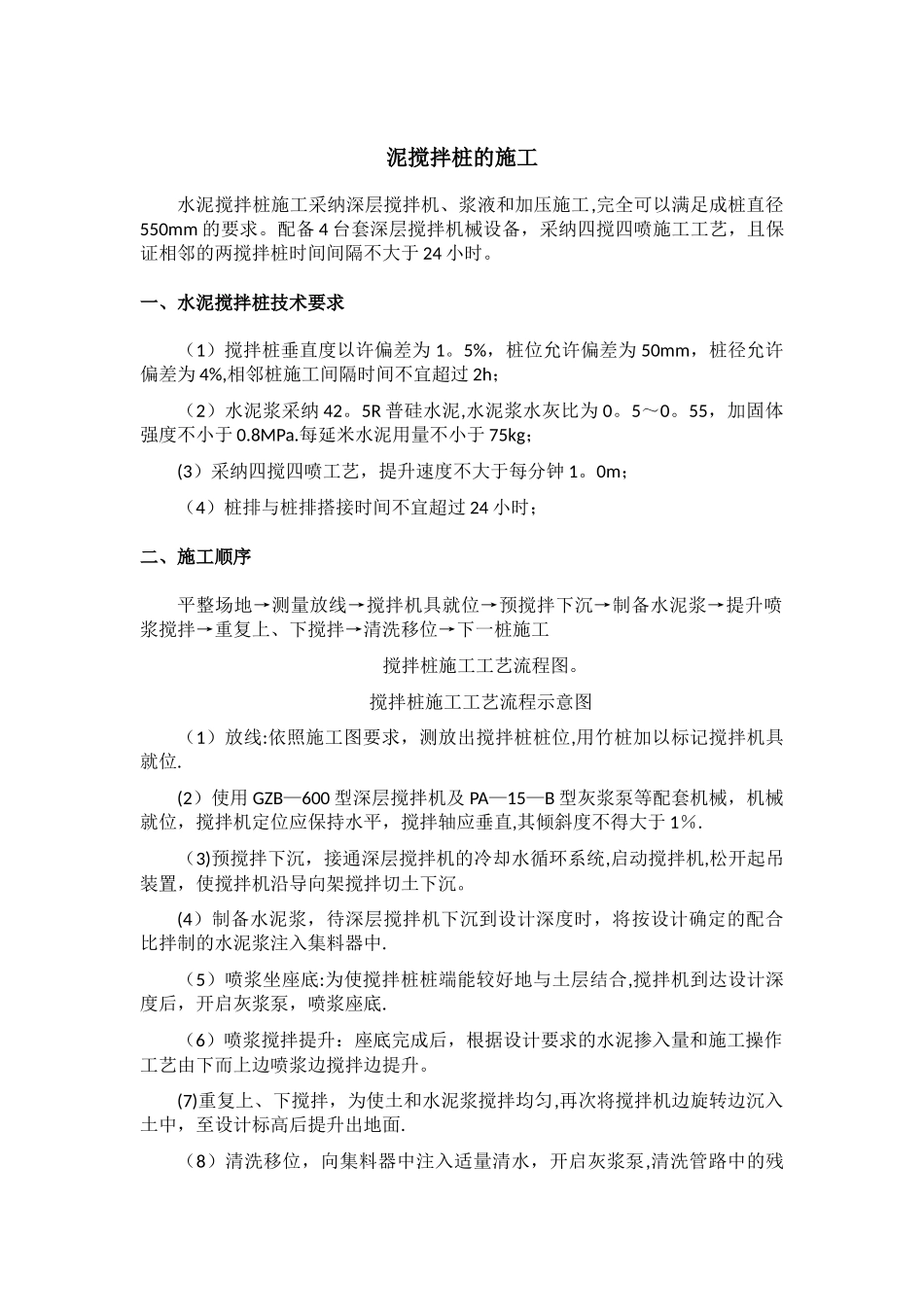

泥搅拌桩的施工水泥搅拌桩施工采纳深层搅拌机、浆液和加压施工,完全可以满足成桩直径550mm 的要求
配备 4 台套深层搅拌机械设备,采纳四搅四喷施工工艺,且保证相邻的两搅拌桩时间间隔不大于 24 小时
一、水泥搅拌桩技术要求(1)搅拌桩垂直度以许偏差为 1
5%,桩位允许偏差为 50mm,桩径允许偏差为 4%,相邻桩施工间隔时间不宜超过 2h;(2)水泥浆采纳 42
5R 普硅水泥,水泥浆水灰比为 0
55,加固体强度不小于 0
每延米水泥用量不小于 75kg;(3)采纳四搅四喷工艺,提升速度不大于每分钟 1
0m;(4)桩排与桩排搭接时间不宜超过 24 小时;二、施工顺序平整场地→测量放线→搅拌机具就位→预搅拌下沉→制备水泥浆→提升喷浆搅拌→重复上、下搅拌→清洗移位→下一桩施工 搅拌桩施工工艺流程图
搅拌桩施工工艺流程示意图(1)放线:依照施工图要求,测放出搅拌桩桩位,用竹桩加以标记搅拌机具就位
(2)使用 GZB—600 型深层搅拌机及 PA—15—B 型灰浆泵等配套机械,机械就位,搅拌机定位应保持水平,搅拌轴应垂直,其倾斜度不得大于 1%
(3)预搅拌下沉,接通深层搅拌机的冷却水循环系统,启动搅拌机,松开起吊装置,使搅拌机沿导向架搅拌切土下沉
(4)制备水泥浆,待深层搅拌机下沉到设计深度时,将按设计确定的配合比拌制的水泥浆注入集料器中
(5)喷浆坐座底:为使搅拌桩桩端能较好地与土层结合,搅拌机到达设计深度后,开启灰浆泵,喷浆座底
(6)喷浆搅拌提升:座底完成后,根据设计要求的水泥掺入量和施工操作工艺由下而上边喷浆边搅拌边提升
(7)重复上、下搅拌,为使土和水泥浆搅拌均匀,再次将搅拌机边旋转边沉入土中,至设计标高后提升出地面
(8)清洗移位,向集料器中注入适量清水,开启灰浆泵,清洗管路中的残存的水泥浆,并将粘在搅拌头的土清洗洁净,移至下一个桩位
