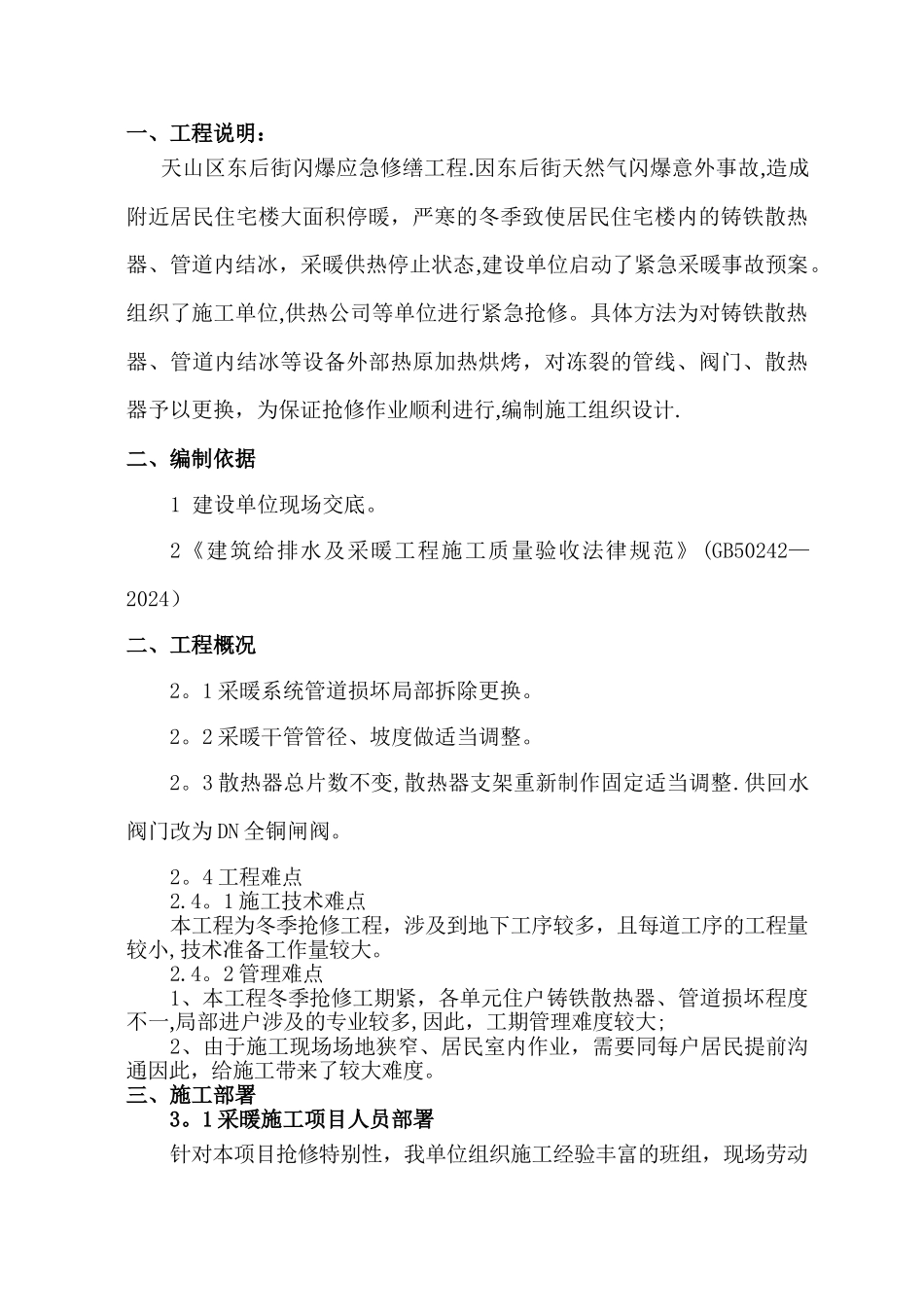

天山区东后街闪爆应急修缮工程 施 工 组 织 设 计编制单位:新疆易能祥建筑有限公司编制日期:2024 年 月 日一、工程说明: 天山区东后街闪爆应急修缮工程
因东后街天然气闪爆意外事故,造成附近居民住宅楼大面积停暖,严寒的冬季致使居民住宅楼内的铸铁散热器、管道内结冰,采暖供热停止状态,建设单位启动了紧急采暖事故预案
组织了施工单位,供热公司等单位进行紧急抢修
具体方法为对铸铁散热器、管道内结冰等设备外部热原加热烘烤,对冻裂的管线、阀门、散热器予以更换,为保证抢修作业顺利进行,编制施工组织设计
二、编制依据1 建设单位现场交底
2《建筑给排水及采暖工程施工质量验收法律规范》 (GB50242—2024)二、工程概况2
1 采暖系统管道损坏局部拆除更换
2 采暖干管管径、坡度做适当调整
3 散热器总片数不变,散热器支架重新制作固定适当调整
供回水阀门改为 DN 全铜闸阀
4 工程难点2
1 施工技术难点本工程为冬季抢修工程,涉及到地下工序较多,且每道工序的工程量较小,技术准备工作量较大
2 管理难点1、本工程冬季抢修工期紧,各单元住户铸铁散热器、管道损坏程度不一,局部进户涉及的专业较多,因此,工期管理难度较大;2、由于施工现场场地狭窄、居民室内作业,需要同每户居民提前沟通因此,给施工带来了较大难度
三、施工部署3

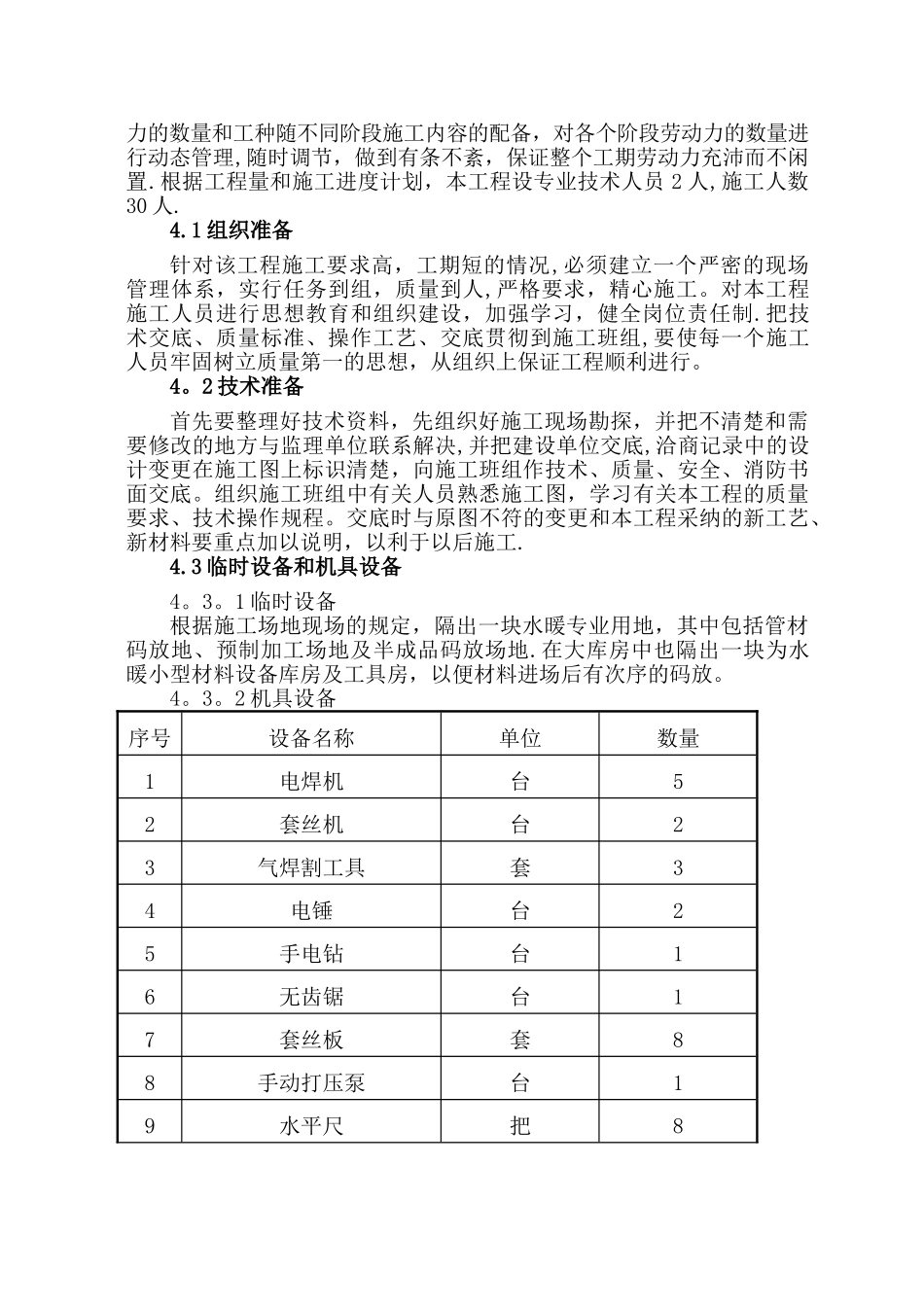

1 采暖施工项目人员部署针对本项目抢修特别性,我单位组织施工经验丰富的班组,现场劳动力的数量和工种随不同阶段施工内容的配备,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置
根据工程量和施工进度计划,本工程设专业技术人员 2 人,施工人数30 人
1 组织准备针对该工程施工要求高,工期短的情况,必须建立一个严密的现场管理体系,实行任务到组,质量到人,严格要求,精心施工
对本工程施工人员进行思想教育
