教你怎样算量(一)--建筑工程预算工程量的计算规则土石方工程一、土石方工程:土石方的挖掘、运输、场地平整、回填土、降水等
计算前需要确定的项目:1、 土及岩石的类别划分(一类,地质勘测的分类方法,一种是定额分类方法
)2、 地下水情况:一般而言,施工所挖土方的含水量不同,定额基价标准也不同
当工程有现场水文地质资料时,按现场勘测资料为准
没有现场的水文地质资料,则应一本地区地下常年水位为准,地下常年地下水位以上为干土,地下常水位以下为湿土
为简化计算,有些省份的定额中,除挖运淤泥外,基价中已综合考虑了干湿土的价格差异
3、 挖运土和排水的施工方法挖运土有人工和机械两种挖运方式,排水也有深井降水和轻型井点降水等方法
不同的方法,定额基价不同,因此,要准确进行工程预算,应事先了解其施工组织与安排

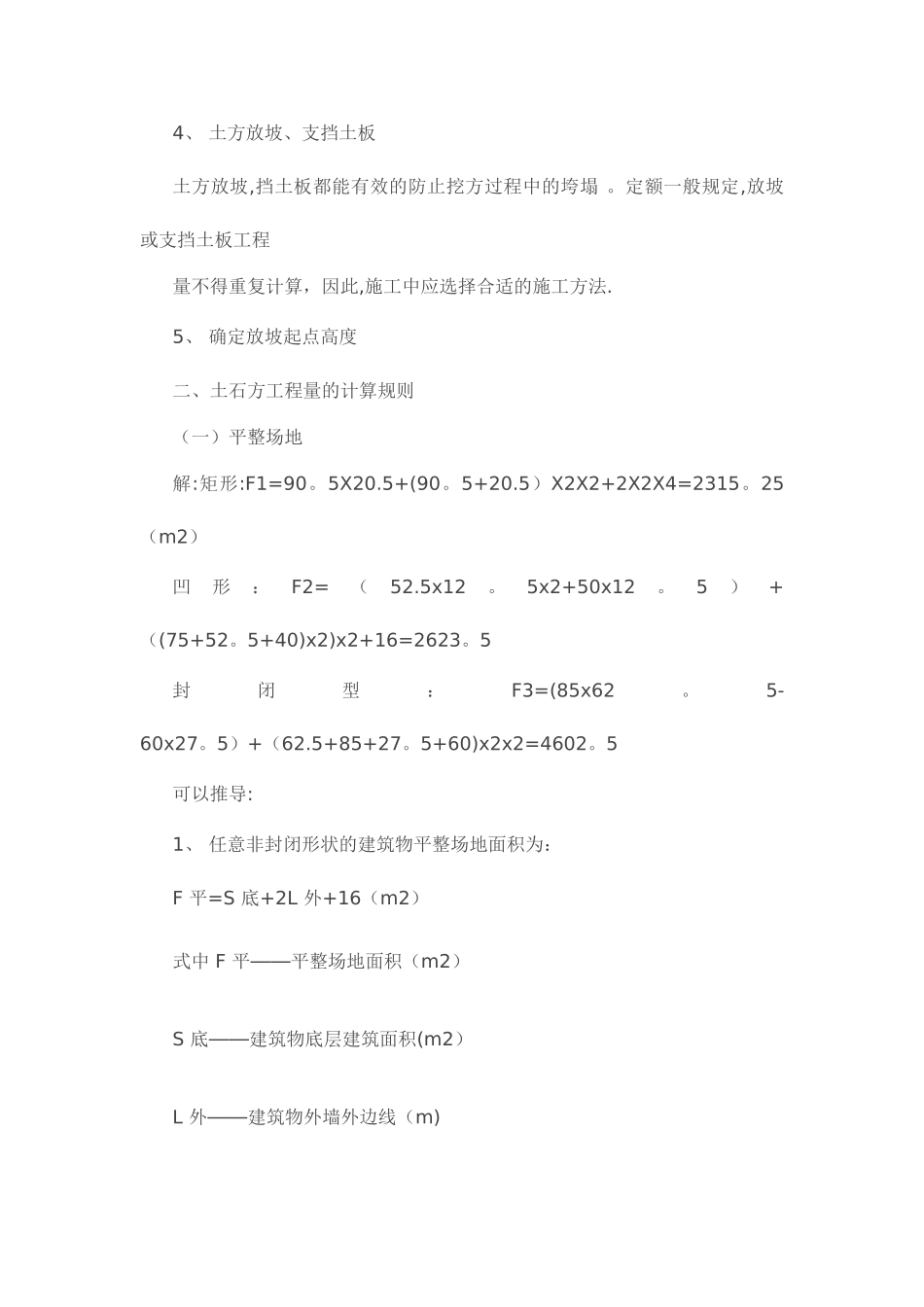

4、 土方放坡、支挡土板土方放坡,挡土板都能有效的防止挖方过程中的垮塌
定额一般规定,放坡或支挡土板工程量不得重复计算,因此,施工中应选择合适的施工方法
5、 确定放坡起点高度二、土石方工程量的计算规则(一)平整场地解:矩形:F1=90
5)X2X2+2X2X4=2315
25 (m2)凹形:F2=(52
5x2+50x12
5)+((75+52
5+40)x2)x2+16=2623
5封闭型:F3=(85x62
5-60x27
5)+(62
5+85+27
5+60)x2x2=4602
5可以推导:1、 任意非封闭形状的建筑物平整场地面积为:F 平=S 底+2L 外+16(m2)式中 F 平——平整场地面积(m2)S 底——建筑物底层建筑面积(m2)L 外——建筑物外墙外边线(m)2、 任意封闭形状的建筑物平整场地面积为F 平=S 底+2L 外(m2)(二)土方开挖1、机械挖土方挖基础超过 1
5m 需要放坡计算公式:机械大开挖四面放
