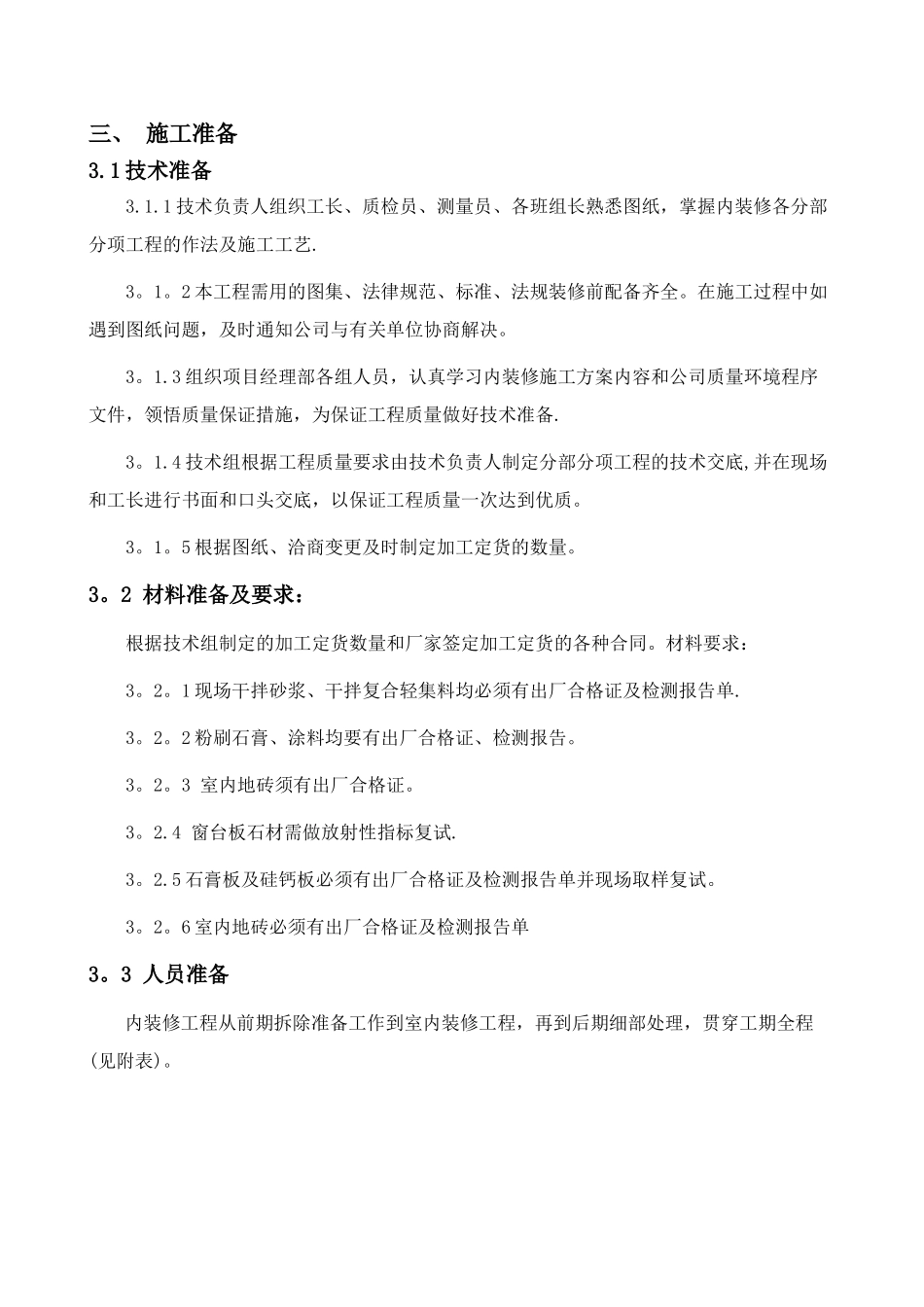

目 录一、编制依据 1二、工程概况 1三、施工准备 1四、内装修施工程序 4五、分部分项施工工艺 4六质量保证措施 17七注意事项及成品保护 18八安全文明施工措施 19一、编制依据2.1 中科院机关办公楼整体综合维修项目施工图纸2。2《中科院机关办公楼整体综合维修项目施工组织设计》2。3 执行法律规范、规程、标准序号类别名称级别编 号1法律规范建筑地面工程施工及验收法律规范国家GB50209—20242建筑装饰装修工程质量验收法律规范国家GB50210—20243工程测量法律规范国家GB500026—20244建筑涂饰工程施工及验收法律规范行业JGJ/T29-20245住宅装饰装修工程施工法律规范国家GB50327—20246规程建筑内外墙涂料应用技术规程地方DBJ/T01—107-20247标准建筑工程质量检验评定标准地方DBJ01—79-20248图集工程作法(2024 版)地方12BJ1-1二、工程概况本工程位于北京市西城区三里河路 52 号,办公楼西侧为三里河东辅路,北侧为三里河南横街。施工场地周围各机关用房相对集中,现场可利用面积较少,施工过程中,需对现场临设、施工机械、各材料加工及堆放场等进行合理的布置。室内装修交叉面情况复杂,成品保护部位零散多变,其中二段南侧 3。4 层为科委办公室,要不影响其正常办公,这对五层装修施工的技术、管理提出更高的要求。三、 施工准备3.1 技术准备3.1.1 技术负责人组织工长、质检员、测量员、各班组长熟悉图纸,掌握内装修各分部分项工程的作法及施工工艺.3。1。2 本工程需用的图集、法律规范、标准、法规装修前配备齐全。在施工过程中如遇到图纸问题,及时通知公司与有关单位协商解决。3。1.3 组织项目经理部各组人员,认真学习内装修施工方案内容和公司质量环境程序文件,领悟质量保证措施,为保证工程质量做好技术准备.3。1.4 技术组根据工程质量要求由技术负责人制定分部分项工程的技术交底,并在现场和工长进行书面和口头交底,以保证工程质量一次达到优质。3。1。5 根据图纸、洽商变更及时制定加工定货的数量。3。2 材料准备及要求:根据技术组制定的加工定货数量和厂家签定加工定货的各种合同。材料要求:3。2。1 现场干拌砂浆、干拌复合轻集料均必须有出厂合格证及检测报告单.3。2。2 粉刷石膏、涂料均要有出厂合格证、检测报告。3。2。3 室内地砖须有出厂合格证。3。2.4 窗台板石材需做放射性指标复试.3。2.5 石膏板及硅钙板必须有出厂合格证及检测报告单并现场取样复试。3。2。6 室内地砖必须有出厂合格证及检测...
