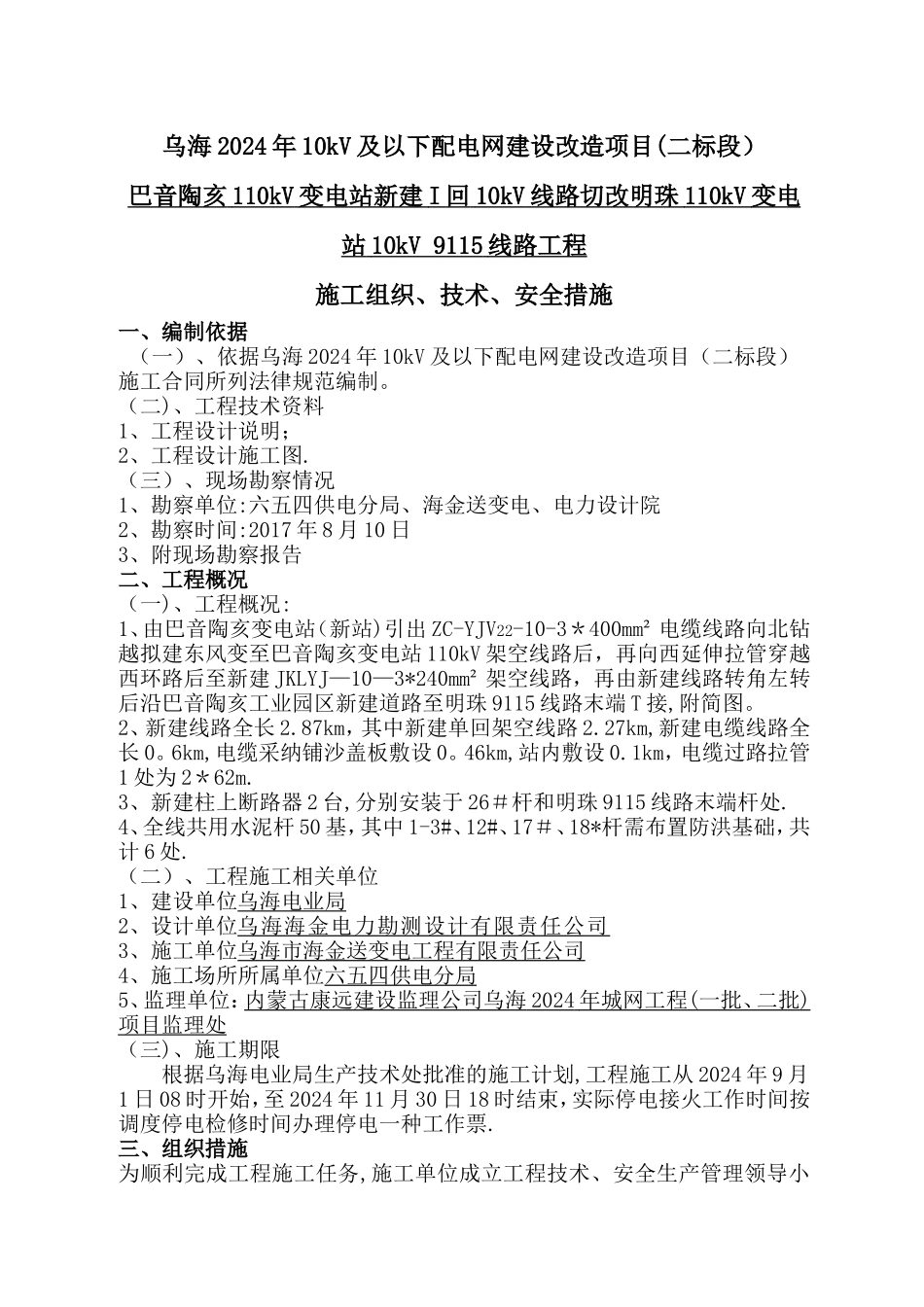

乌海 2024 年 10kV 及以下配电网建设改造项目(二标段)巴音陶亥 110kV 变电站新建 I 回 10kV 线路切改明珠 110kV 变电 站 10kV 9115 线路工程 施工组织、技术、安全措施一、编制依据(一)、依据乌海 2024 年 10kV 及以下配电网建设改造项目(二标段)施工合同所列法律规范编制。(二)、工程技术资料1、工程设计说明;2、工程设计施工图.(三)、现场勘察情况1、勘察单位:六五四供电分局、海金送变电、电力设计院2、勘察时间:2017 年 8 月 10 日3、附现场勘察报告二、工程概况(一)、工程概况:1、由巴音陶亥变电站(新站)引出 ZC-YJV22-10-3*400mm² 电缆线路向北钻越拟建东风变至巴音陶亥变电站 110kV 架空线路后,再向西延伸拉管穿越西环路后至新建 JKLYJ—10—3*240mm² 架空线路,再由新建线路转角左转后沿巴音陶亥工业园区新建道路至明珠 9115 线路末端 T 接,附简图。2、新建线路全长 2.87km,其中新建单回架空线路 2.27km,新建电缆线路全长 0。6km,电缆采纳铺沙盖板敷设 0。46km,站内敷设 0.1km,电缆过路拉管1 处为 2*62m.3、新建柱上断路器 2 台,分别安装于 26#杆和明珠 9115 线路末端杆处.4、全线共用水泥杆 50 基,其中 1-3#、12#、17#、18*杆需布置防洪基础,共计 6 处.(二)、工程施工相关单位1、建设单位乌海电业局2、设计单位乌海海金电力勘测设计有限责任公司3、施工单位乌海市海金送变电工程有限责任公司4、施工场所所属单位六五四供电分局5、监理单位:内蒙古康远建设监理公司 乌海 2024 年城网工程 ( 一批、二批 ) 项目 监理处 (三)、施工期限根据乌海电业局生产技术处批准的施工计划,工程施工从 2024 年 9 月1 日 08 时开始,至 2024 年 11 月 30 日 18 时结束,实际停电接火工作时间按调度停电检修时间办理停电一种工作票.三、组织措施为顺利完成工程施工任务,施工单位成立工程技术、安全生产管理领导小组,负责对工程的施工质量、安全文明施工、施工环境保护及工期进度进行督办。项目经理:齐海平工程专责:高国苗工作票签发人:刘峰、周瑞清施工负责人:王银虎工作负责人:薛玉贵技术负责人:王海安全负责人:王建德安装作业班班长:王海(一)、施工现场组织机构图项目经理:齐海平(二)、各级部门、班组(人员)职责与权限1、项目经理岗位职责⑴ 仔细贯彻执行国家有关法令和制度,贯彻“安全第一、预防为主"的方针,搞好安全防范措施,把...
