新建管理房施工方案

新建管理房施工方案_第1页
1/9
新建管理房施工方案_第2页
2/9
新建管理房施工方案_第3页
3/9

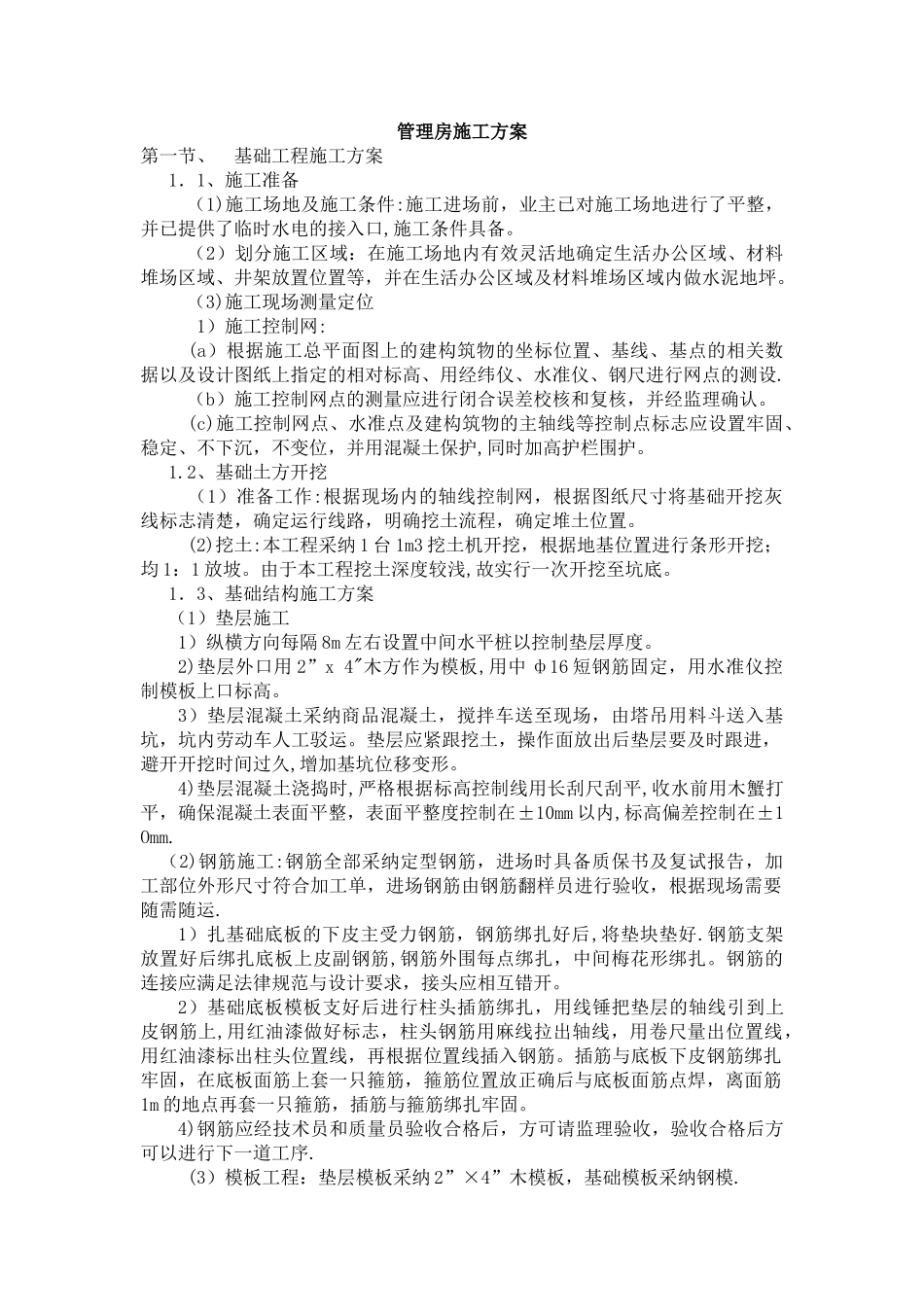

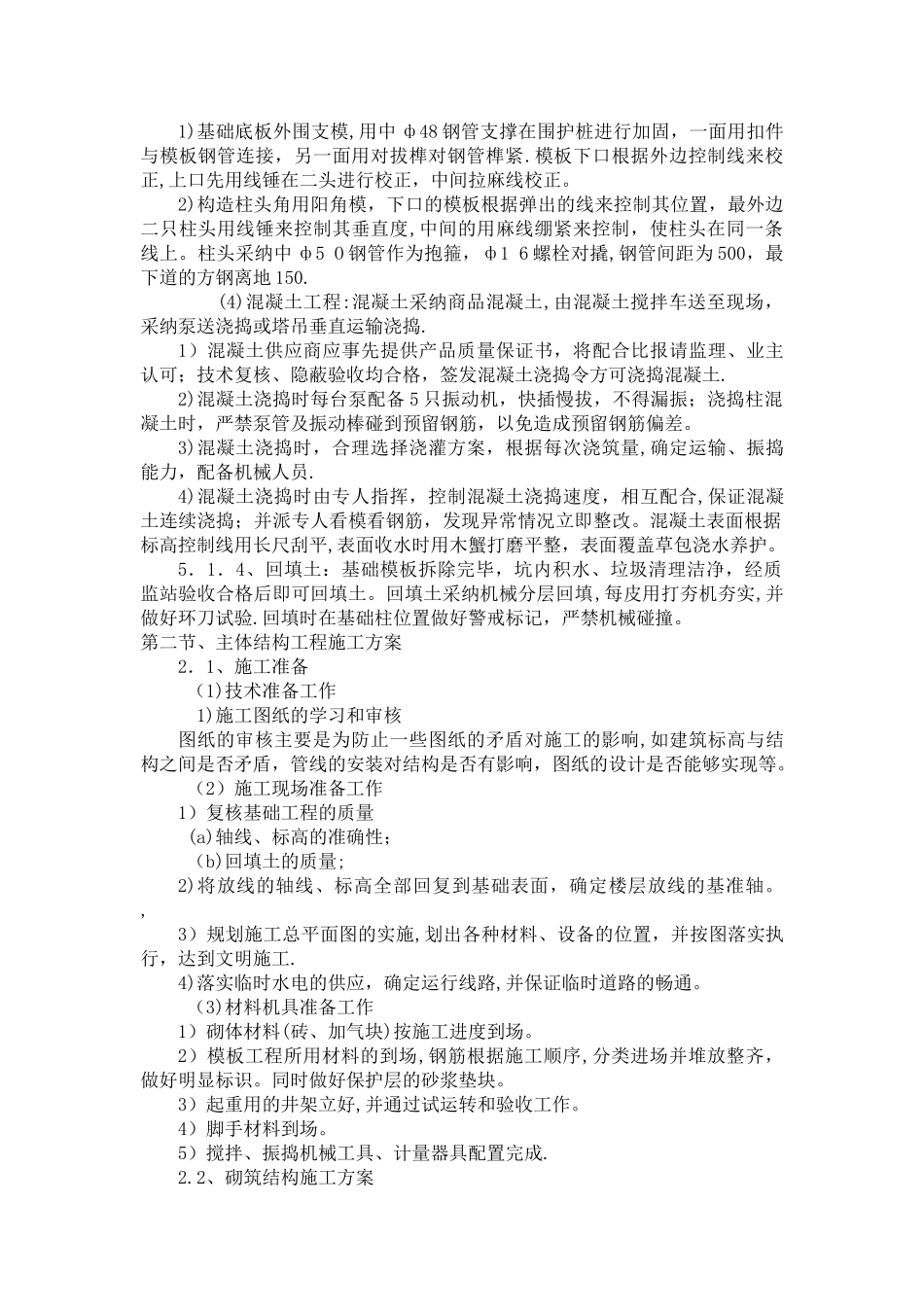

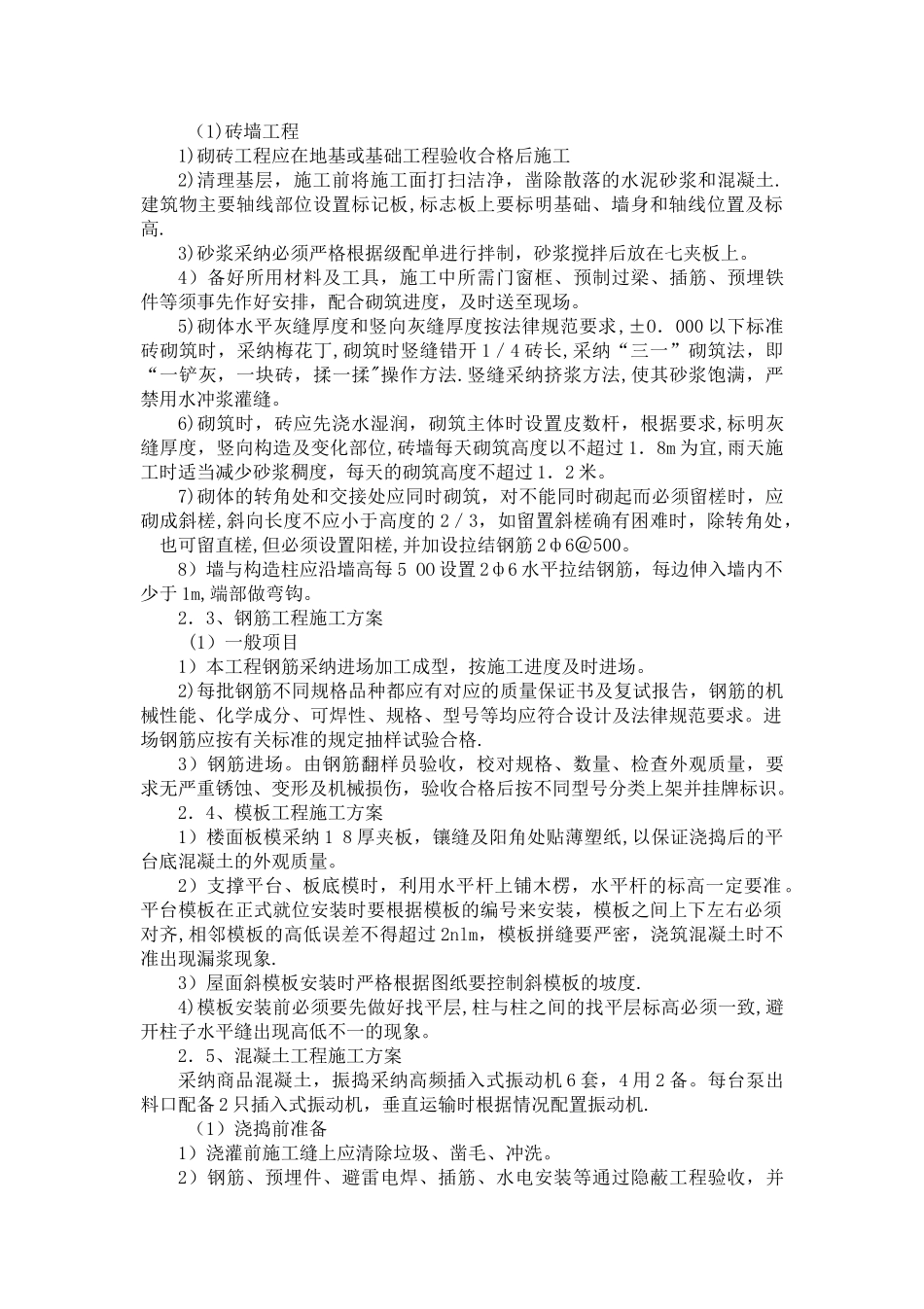

管理房施工方案第一节、 基础工程施工方案1.1、施工准备(1)施工场地及施工条件:施工进场前,业主已对施工场地进行了平整,并已提供了临时水电的接入口,施工条件具备。(2)划分施工区域:在施工场地内有效灵活地确定生活办公区域、材料堆场区域、井架放置位置等,并在生活办公区域及材料堆场区域内做水泥地坪。 (3)施工现场测量定位1)施工控制网: (a)根据施工总平面图上的建构筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高、用经纬仪、水准仪、钢尺进行网点的测设. (b)施工控制网点的测量应进行闭合误差校核和复核,并经监理确认。 (c)施工控制网点、水准点及建构筑物的主轴线等控制点标志应设置牢固、稳定、不下沉,不变位,并用混凝土保护,同时加高护栏围护。1.2、基础土方开挖 (1)准备工作:根据现场内的轴线控制网,根据图纸尺寸将基础开挖灰线标志清楚,确定运行线路,明确挖土流程,确定堆土位置。 (2)挖土:本工程采纳 1 台 1m3 挖土机开挖,根据地基位置进行条形开挖;均 1:1 放坡。由于本工程挖土深度较浅,故实行一次开挖至坑底。1.3、基础结构施工方案 (1)垫层施工1)纵横方向每隔 8m 左右设置中间水平桩以控制垫层厚度。2)垫层外口用 2”x 4"木方作为模板,用中 ф16 短钢筋固定,用水准仪控制模板上口标高。3)垫层混凝土采纳商品混凝土,搅拌车送至现场,由塔吊用料斗送入基坑,坑内劳动车人工驳运。垫层应紧跟挖土,操作面放出后垫层要及时跟进,避开开挖时间过久,增加基坑位移变形。4)垫层混凝土浇捣时,严格根据标高控制线用长刮尺刮平,收水前用木蟹打平,确保混凝土表面平整,表面平整度控制在±10mm 以内,标高偏差控制在±1 Omm. (2)钢筋施工:钢筋全部采纳定型钢筋,进场时具备质保书及复试报告,加工部位外形尺寸符合加工单,进场钢筋由钢筋翻样员进行验收,根据现场需要随需随运.1)扎基础底板的下皮主受力钢筋,钢筋绑扎好后,将垫块垫好.钢筋支架放置好后绑扎底板上皮副钢筋,钢筋外围每点绑扎,中间梅花形绑扎。钢筋的连接应满足法律规范与设计要求,接头应相互错开。2)基础底板模板支好后进行柱头插筋绑扎,用线锤把垫层的轴线引到上皮钢筋上,用红油漆做好标志,柱头钢筋用麻线拉出轴线,用卷尺量出位置线,用红油漆标出柱头位置线,再根据位置线插入钢筋。插筋与底板下皮钢筋绑扎牢固,在底板面筋上套一只箍筋,箍筋位置放正确后与底板面筋点焊,离面筋1m 的地点...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

新建管理房施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
