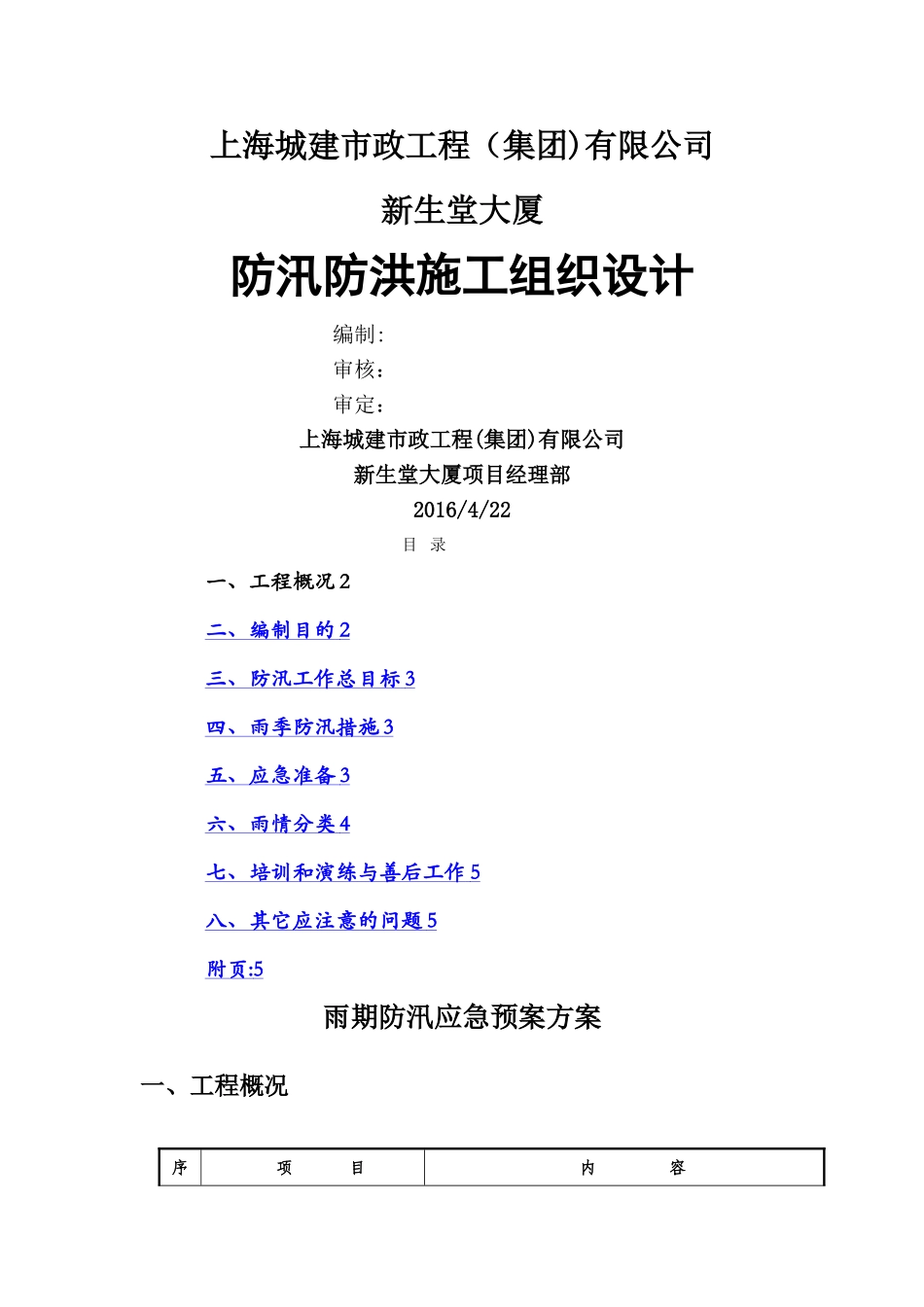

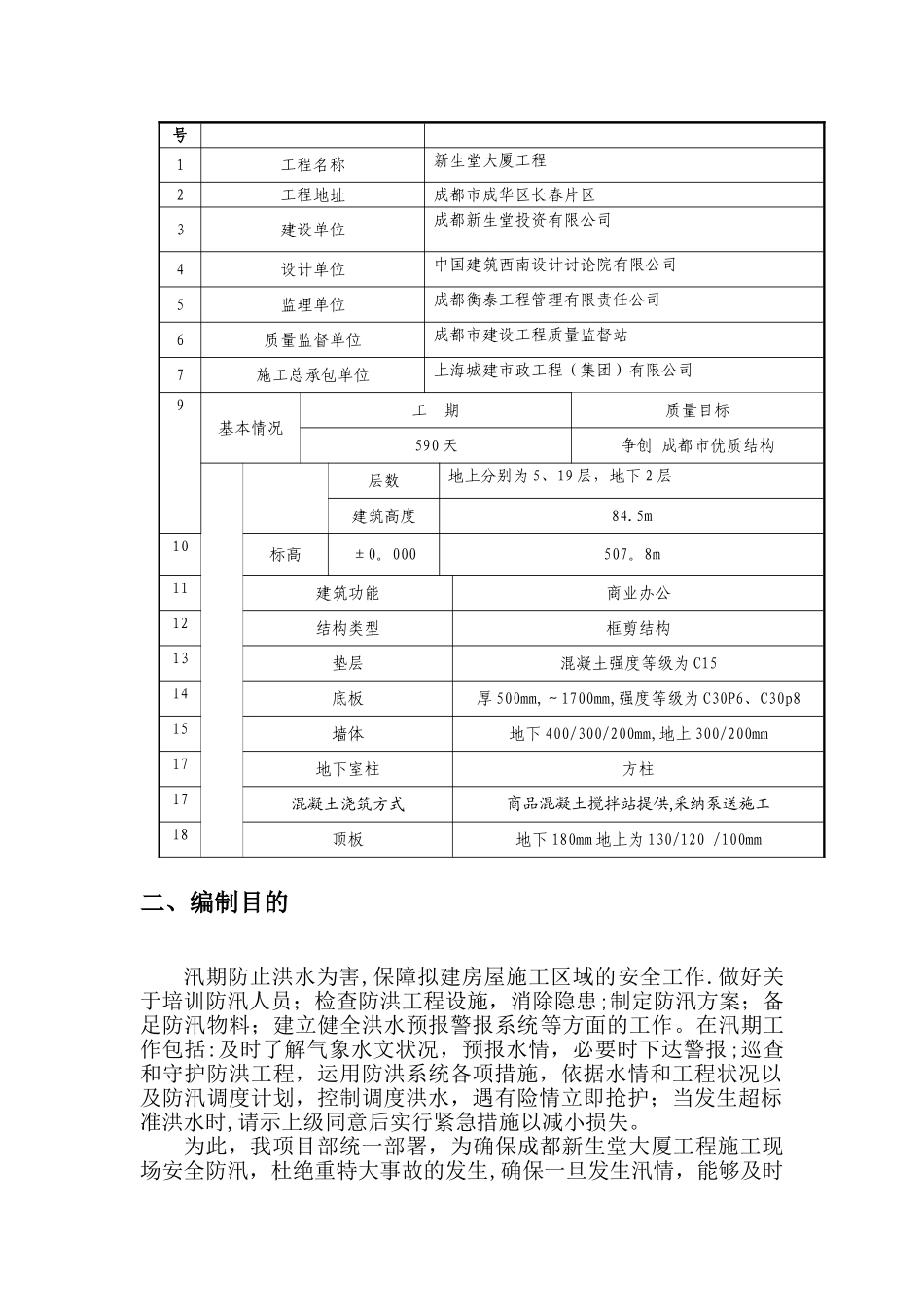

上海城建市政工程(集团)有限公司新生堂大厦防汛防洪施工组织设计编制:审核:审定:上海城建市政工程(集团)有限公司新生堂大厦项目经理部2016/4/22目 录一、工程概况 2二、编制目的 2 三、防汛工作总目标 3 四、雨季防汛措施 3 五、应急准备 3 六、雨情分类 4 七、培训和演练 与善后工作 5 八、其它应注意的问题 5 附页 : 5 雨期防汛应急预案方案一、工程概况序项 目内 容号1工程名称新生堂大厦工程2工程地址成都市成华区长春片区3建设单位成都新生堂投资有限公司4设计单位中国建筑西南设计讨论院有限公司5监理单位成都衡泰工程管理有限责任公司6质量监督单位成都市建设工程质量监督站7施工总承包单位上海城建市政工程(集团)有限公司9基本情况工 期质量目标590 天争创 成都市优质结构层数地上分别为 5、19 层,地下 2 层建筑高度84

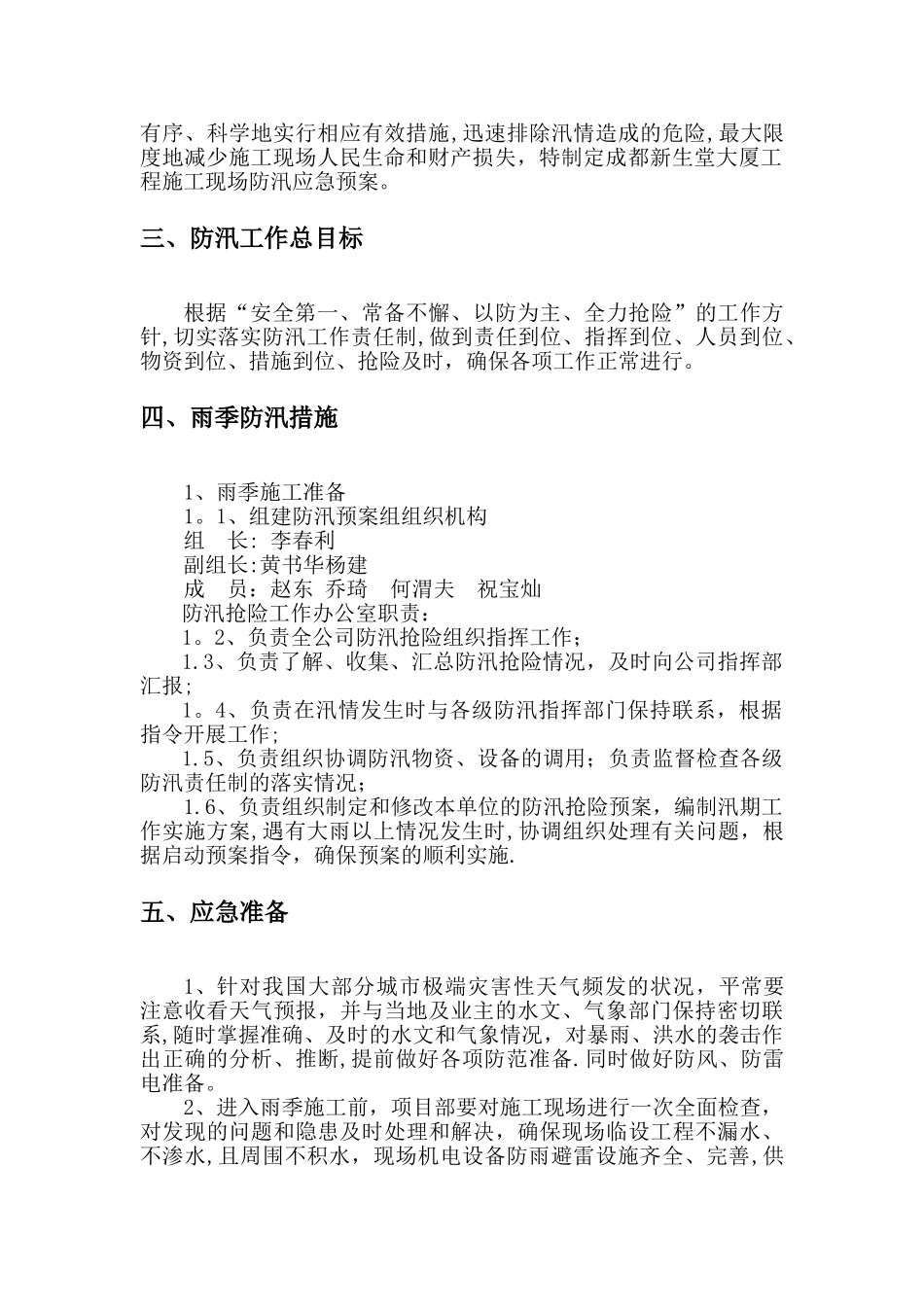

5m10标高±0
000507
8m11建筑功能商业办公12结构类型框剪结构 13垫层混凝土强度等级为 C1514底板厚 500mm,~1700mm,强度等级为 C30P6、C30p815墙体地下 400/300/200mm,地上 300/200mm17地下室柱方柱17混凝土浇筑方式商品混凝土搅拌站提供,采纳泵送施工18顶板地下 180mm 地上为 130/120 /100mm二、编制目的汛期防止洪水为害,保障拟建房屋施工区域的安全工作
做好关于培训防汛人员;检查防洪工程设施,消除隐患;制定防汛方案;备足防汛物料;建立健全洪水预报警报系统等方面的工作
在汛期工作包括:及时了解气象水文状况,预报水情,必要时下达警报;巡查和守护防洪工程,运用防洪系统各项措施,依据水情和工程状况以及防汛调度计划,控制调度洪水,遇有险情立即抢护;当发生超标准洪水时,请示上级同意后实行紧急措施以减小损失
为此,我项目部统一部署,为确保成都新生堂大厦工程施工现场安
