施工周进度计划报审表工程名称:科学大道 - 西三环互通式立交景观绿化工程 1 标 编号: 致:英泰克工程顾问(上海)有限公司(监理单位)我方已经根据施工合同的有关规定完成了施工周进度计划的编制,并经我单位技术负责人审查批准,请予以审查
附件: 下周工作计划表承包单位 郑州大瑜园林工程有限公司 项目经理日 期 2010— 4 — 6 监理工程师审查意见: 1、同意 2、不同意 项目监理机构: 日 期 总监理工程师: 日 期 本表由施工单位填写,一式四份,审核后建设、档案、监理、施工单位各一份

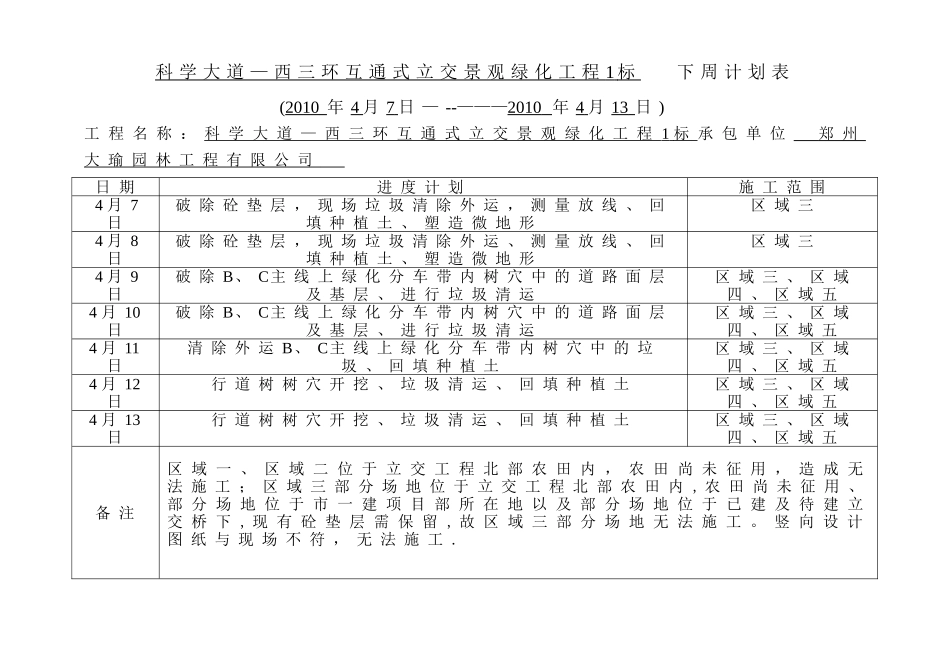

科 学 大 道 — 西 三 环 互 通 式 立 交 景 观 绿 化 工 程 1 标 下 周 计 划 表(2010 年 4 月 7 日 — --———2010 年 4 月 13 日 )工 程 名 称 : 科 学 大 道 — 西 三 环 互 通 式 立 交 景 观 绿 化 工 程 1 标 承 包 单 位 郑 州 大 瑜 园 林 工 程 有 限 公 司 日 期进 度 计 划施 工 范 围4 月 7日破 除 砼 垫 层 , 现 场 垃 圾 清 除 外 运 , 测 量 放 线 、 回填 种 植 土 、 塑 造 微 地 形区 域 三4 月 8日破 除 砼 垫 层 , 现 场 垃 圾 清 除 外 运 、 测 量 放 线 、 回填 种 植 土 、 塑 造 微 地 形区 域 三4 月 9日破 除 B、 C主 线 上 绿 化 分 车 带 内 树 穴 中 的 道 路 面 层及 基 层 、 进 行 垃 圾 清 运区 域 三 、 区 域四 、 区 域 五4 月 10日破 除 B、 C主 线 上 绿 化 分 车 带 内 树 穴 中 的 道 路 面 层及 基 层 、 进 行 垃 圾 清 运区 域 三 、 区 域四 、 区 域 五4 月 11日清 除 外 运 B、 C主 线 上 绿 化 分 车 带 内 树 穴 中 的
