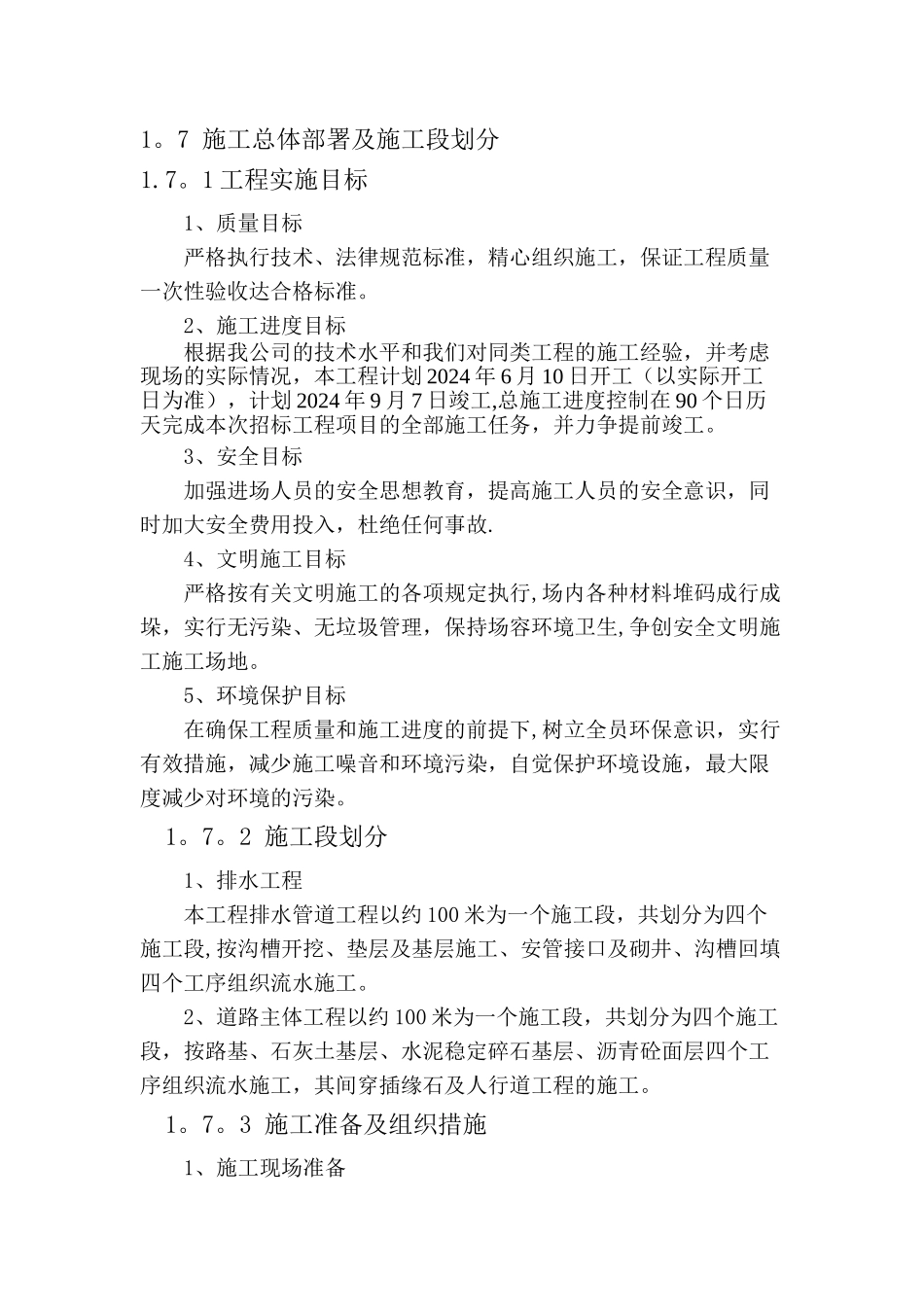

7 施工总体部署及施工段划分1
1 工程实施目标1、质量目标严格执行技术、法律规范标准,精心组织施工,保证工程质量一次性验收达合格标准
2、施工进度目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划 2024 年 6 月 10 日开工(以实际开工日为准),计划 2024 年 9 月 7 日竣工,总施工进度控制在 90 个日历天完成本次招标工程项目的全部施工任务,并力争提前竣工
3、安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝任何事故
4、文明施工目标严格按有关文明施工的各项规定执行,场内各种材料堆码成行成垛,实行无污染、无垃圾管理,保持场容环境卫生,争创安全文明施工施工场地
5、环境保护目标在确保工程质量和施工进度的前提下,树立全员环保意识,实行有效措施,减少施工噪音和环境污染,自觉保护环境设施,最大限度减少对环境的污染
2 施工段划分1、排水工程本工程排水管道工程以约 100 米为一个施工段,共划分为四个施工段,按沟槽开挖、垫层及基层施工、安管接口及砌井、沟槽回填四个工序组织流水施工
2、道路主体工程以约 100 米为一个施工段,共划分为四个施工段,按路基、石灰土基层、水泥稳定碎石基层、沥青砼面层四个工序组织流水施工,其间穿插缘石及人行道工程的施工
3 施工准备及组织措施1、施工现场准备 施工单位接到中标通知书后,与业主进行合同签订的同时,开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作: ⑴、复查和了解现场 复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、环境保护等有关情况
将地下通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要实行保护措施,防止损坏
⑵、确定施工场地范围施工单位应根据
