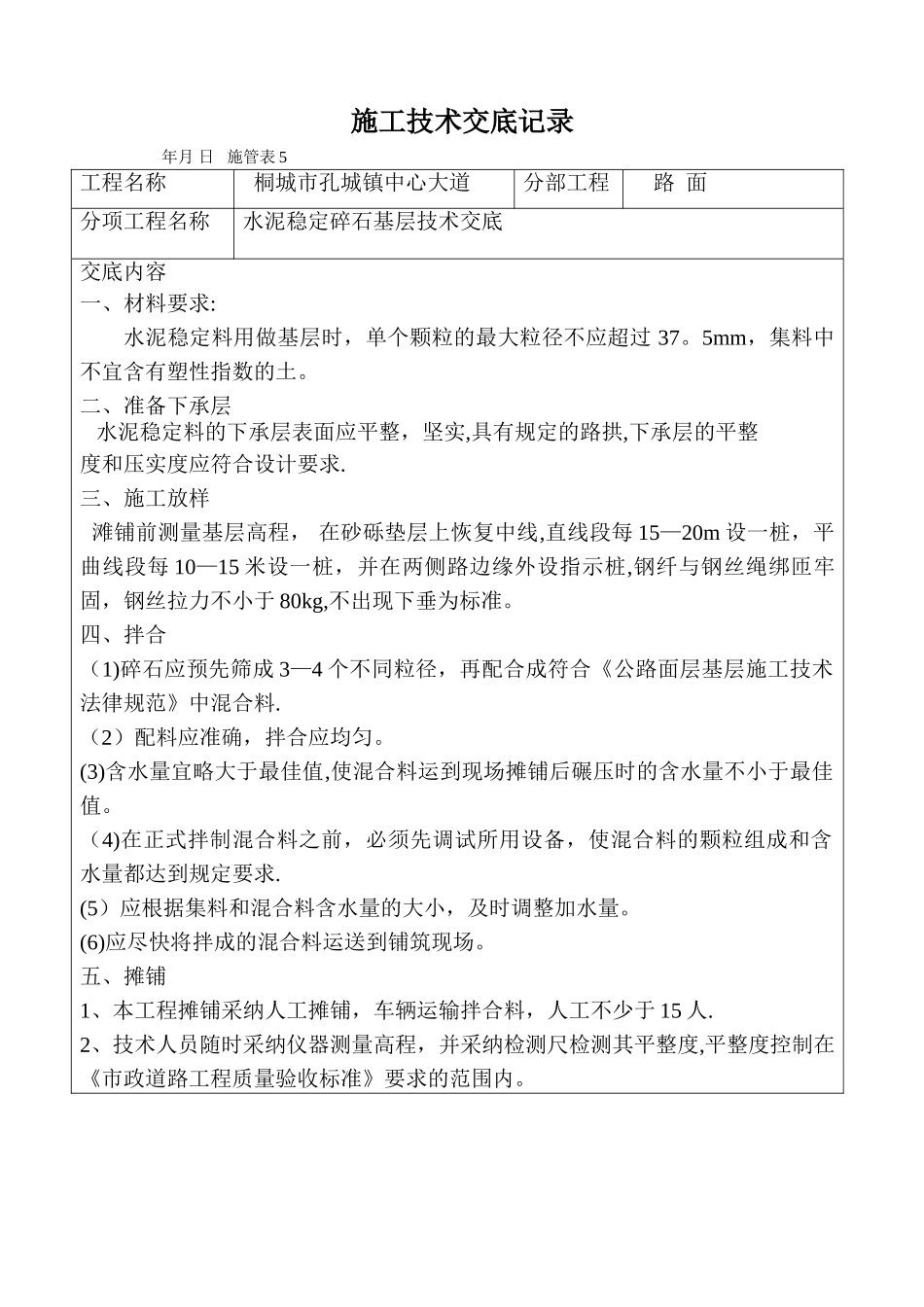

施工技术交底记录年月 日 施管表 5工程名称桐城市孔城镇中心大道分部工程路 面分项工程名称水泥稳定碎石基层技术交底交底内容一、材料要求:水泥稳定料用做基层时,单个颗粒的最大粒径不应超过 37
5mm,集料中不宜含有塑性指数的土
二、准备下承层 水泥稳定料的下承层表面应平整,坚实,具有规定的路拱,下承层的平整度和压实度应符合设计要求
三、施工放样 滩铺前测量基层高程, 在砂砾垫层上恢复中线,直线段每 15—20m 设一桩,平曲线段每 10—15 米设一桩,并在两侧路边缘外设指示桩,钢纤与钢丝绳绑匝牢固,钢丝拉力不小于 80kg,不出现下垂为标准
四、拌合(1)碎石应预先筛成 3—4 个不同粒径,再配合成符合《公路面层基层施工技术法律规范》中混合料
(2)配料应准确,拌合应均匀
(3)含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值
(4)在正式拌制混合料之前,必须先调试所用设备,使混合料的颗粒组成和含水量都达到规定要求
(5)应根据集料和混合料含水量的大小,及时调整加水量
(6)应尽快将拌成的混合料运送到铺筑现场
五、摊铺1、本工程摊铺采纳人工摊铺,车辆运输拌合料,人工不少于 15 人
2、技术人员随时采纳仪器测量高程,并采纳检测尺检测其平整度,平整度控制在《市政道路工程质量验收标准》要求的范围内

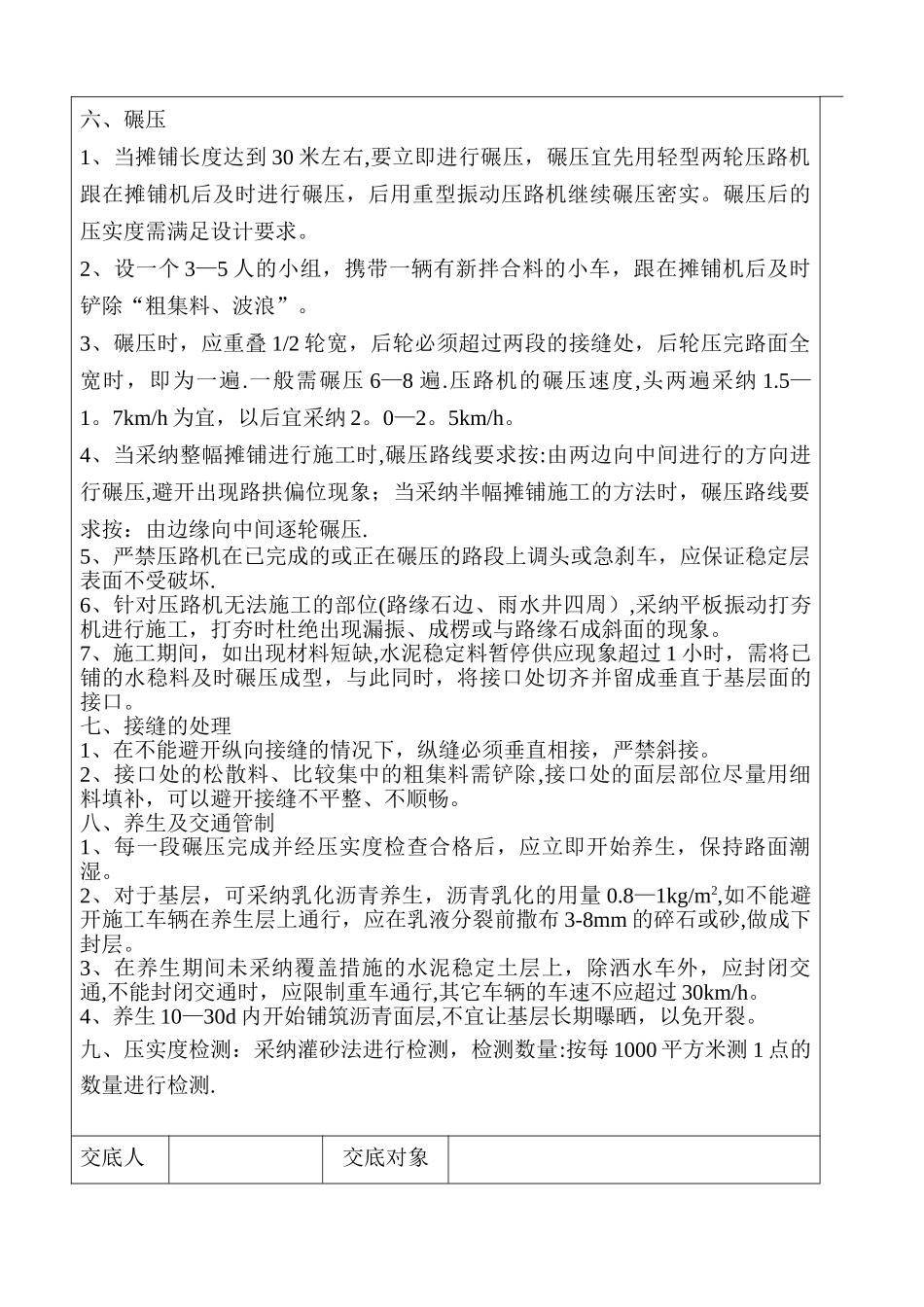

六、碾压1、当摊铺长度达到 30 米左右,要立即进行碾压,碾压宜先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实
碾压后的压实度需满足设计要求
2、设一个 3—5 人的小组,携带一辆有新拌合料的小车,跟在摊铺机后及时铲除“粗集料、波浪”
3、碾压时,应重叠 1/2 轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍
一般需碾压 6—8 遍
压路机的碾压速度,头两遍采纳 1
7km/h 为宜,以后宜采纳 2
