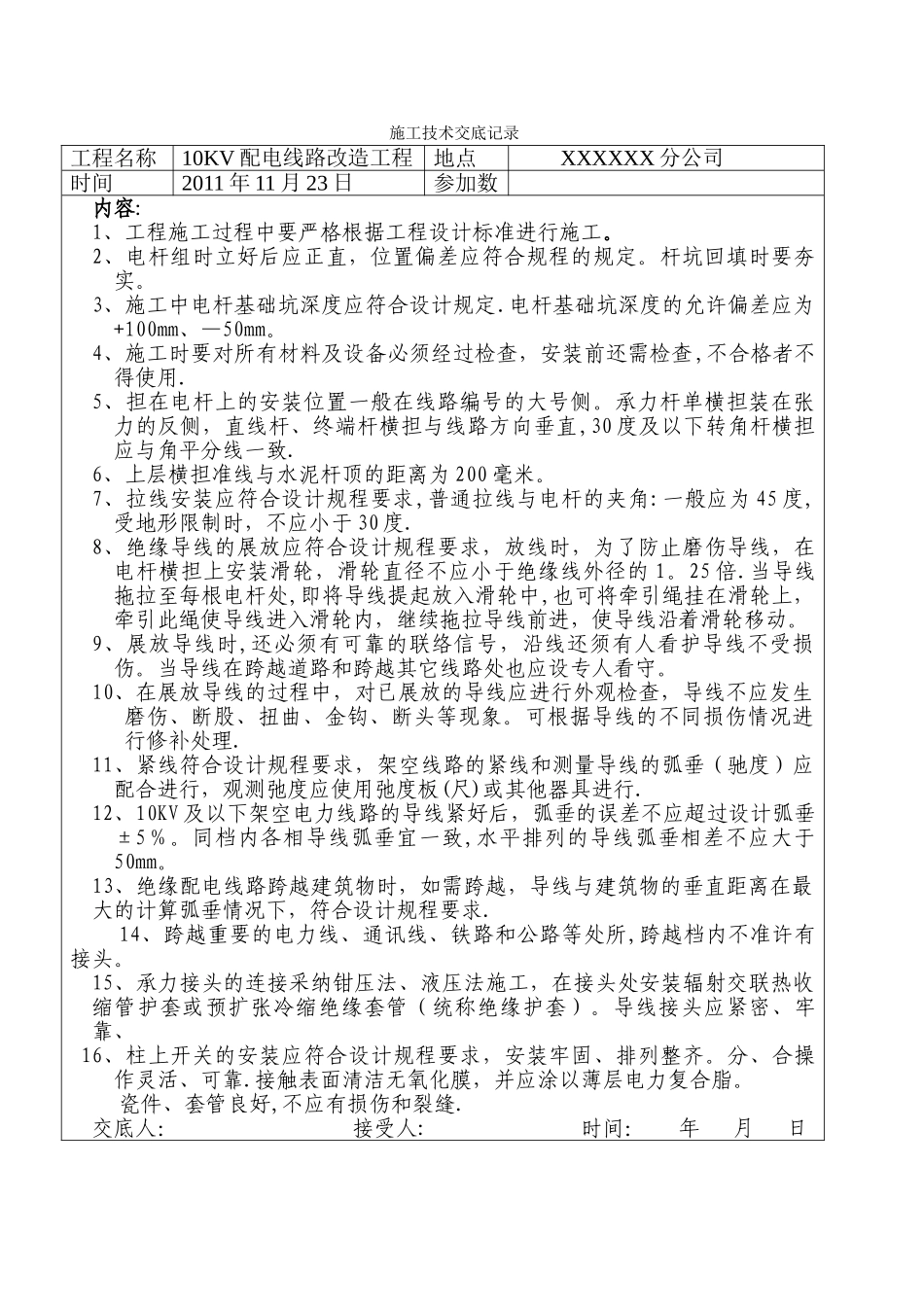

施工技术交底记录工程名称10KV 配电线路改造工程地点XXXXXX 分公司时间2011 年 11 月 23 日参加数内容:1、工程施工过程中要严格根据工程设计标准进行施工
2、电杆组时立好后应正直,位置偏差应符合规程的规定
杆坑回填时要夯实
3、施工中电杆基础坑深度应符合设计规定
电杆基础坑深度的允许偏差应为+100mm、—50mm
4、施工时要对所有材料及设备必须经过检查,安装前还需检查,不合格者不得使用
5、担在电杆上的安装位置一般在线路编号的大号侧
承力杆单横担装在张力的反侧,直线杆、终端杆横担与线路方向垂直,30 度及以下转角杆横担应与角平分线一致
6、上层横担准线与水泥杆顶的距离为 200 毫米
7、拉线安装应符合设计规程要求,普通拉线与电杆的夹角:一般应为 45 度,受地形限制时,不应小于 30 度
8、绝缘导线的展放应符合设计规程要求,放线时,为了防止磨伤导线,在电杆横担上安装滑轮,滑轮直径不应小于绝缘线外径的 1
当导线拖拉至每根电杆处,即将导线提起放入滑轮中,也可将牵引绳挂在滑轮上,牵引此绳使导线进入滑轮内,继续拖拉导线前进,使导线沿着滑轮移动
9、展放导线时,还必须有可靠的联络信号,沿线还须有人看护导线不受损伤
当导线在跨越道路和跨越其它线路处也应设专人看守
10、在展放导线的过程中,对已展放的导线应进行外观检查,导线不应发生磨伤、断股、扭曲、金钩、断头等现象
可根据导线的不同损伤情况进行修补处理
11、紧线符合设计规程要求,架空线路的紧线和测量导线的弧垂(驰度)应配合进行,观测弛度应使用弛度板(尺)或其他器具进行
12、10KV 及以下架空电力线路的导线紧好后,弧垂的误差不应超过设计弧垂±5%
同档内各相导线弧垂宜一致,水平排列的导线弧垂相差不应大于50mm
13、绝缘配电线路跨越建筑物时,如需跨越,导线与建筑物的垂直距离在最大的计算弧垂情况
